Restaurering af Frederiksdal Slots klimaskærm
Et nyt restaureringsprojekt sikrer bevaringen af Frederiksdal Slot. Den enestående rokokobygnings tag, facader og udsmykninger bliver restaureret, så de historiske sale med det originale interiør i fremtiden kan byde velkommen til nye besøgende og flere almene aktiviteter.
Restaurering af klimaskærmen på det 277 år gamle unikke rokokoslot begyndte i august 2025 og bliver færdiggjort i 2027. Når projektet er afsluttet, står slottet som i original stand med ny tagkonstruktion og håndlavede tegl, nykalkede og pudsede facader, håndhuggede konstruktioner, figurer og udsmykninger i sandsten, reparerede kviste og linoliemalede vinduesrammer.
En meget generøs bevilling fra Aage og Johanne Louis-Hansens Fond muliggør restaureringen og bevarer dermed Frederiksdal Slot for fremtiden.
Følg med i restaureringen her
September 2026

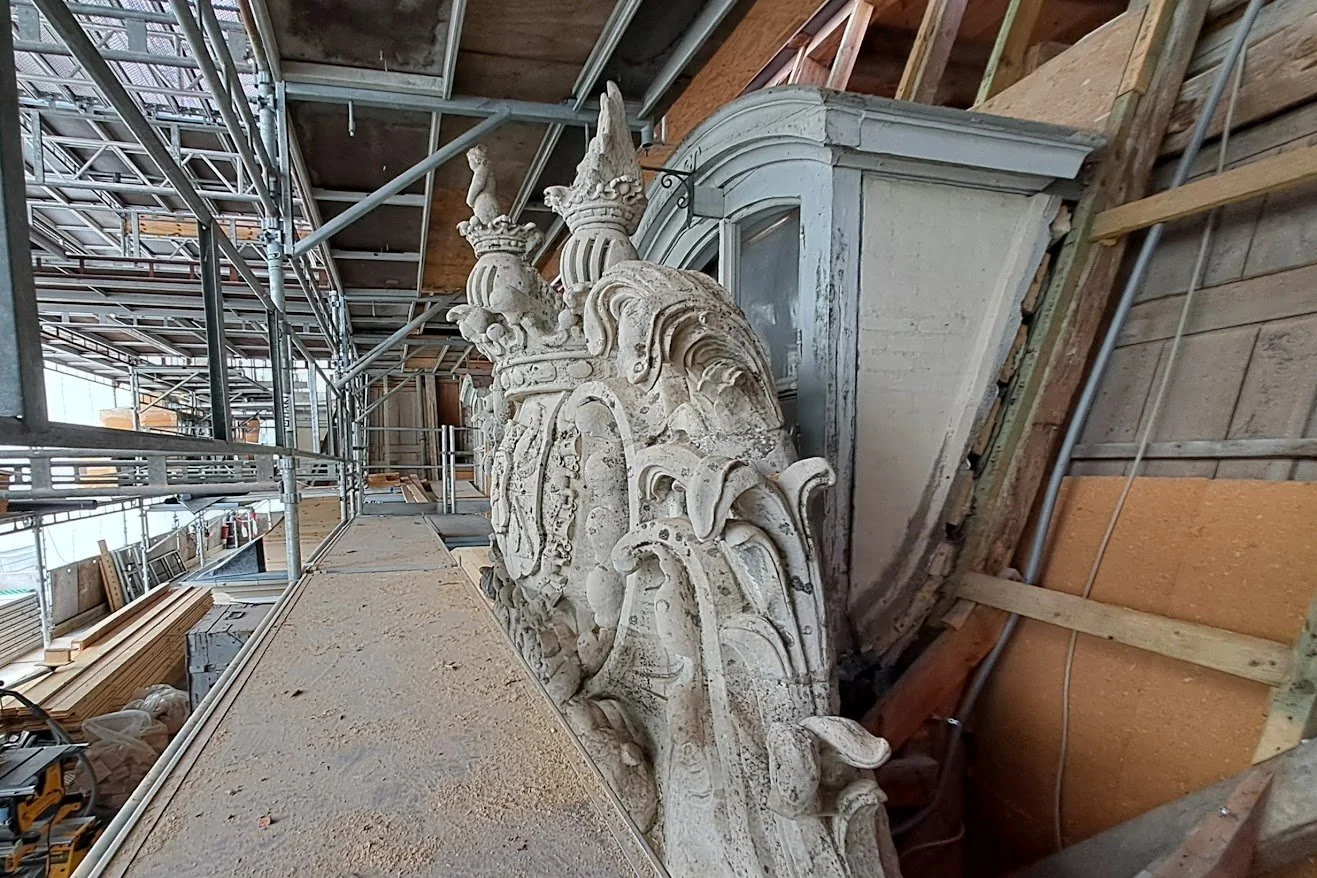

Som en del af restaureringen af Frederiksdal Slot bliver der muret en tidskapsel ind bag hovedbygningens frontispice. Det bliver en hilsen til fremtiden, som først skal åbnes igen om 100 år. Tidskapslen indeholder mønter, bidrag fra mennesker, der er involverede i restaureringen, tanker om Frederiksdal og Danmark om 100 år, en hilsen fra bygherre, et byggeregnskab og arkitekttegninger.

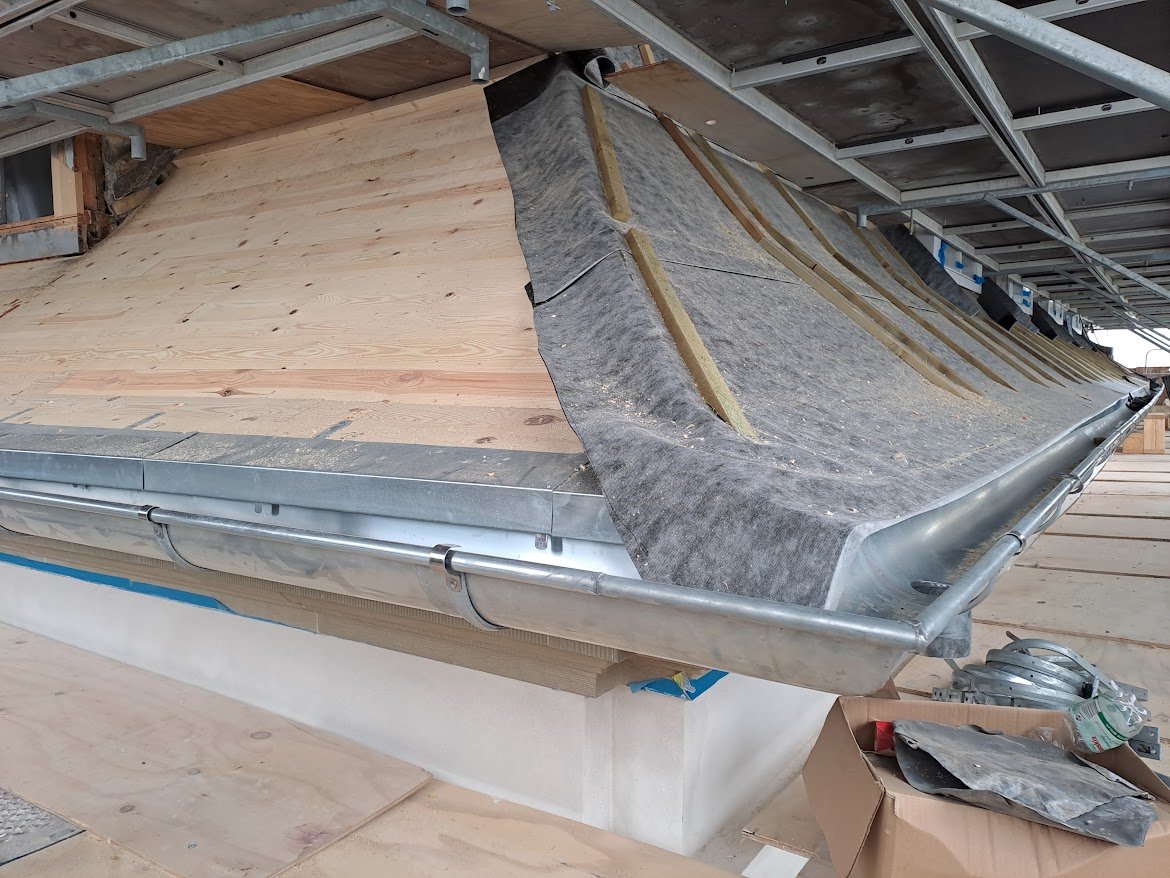

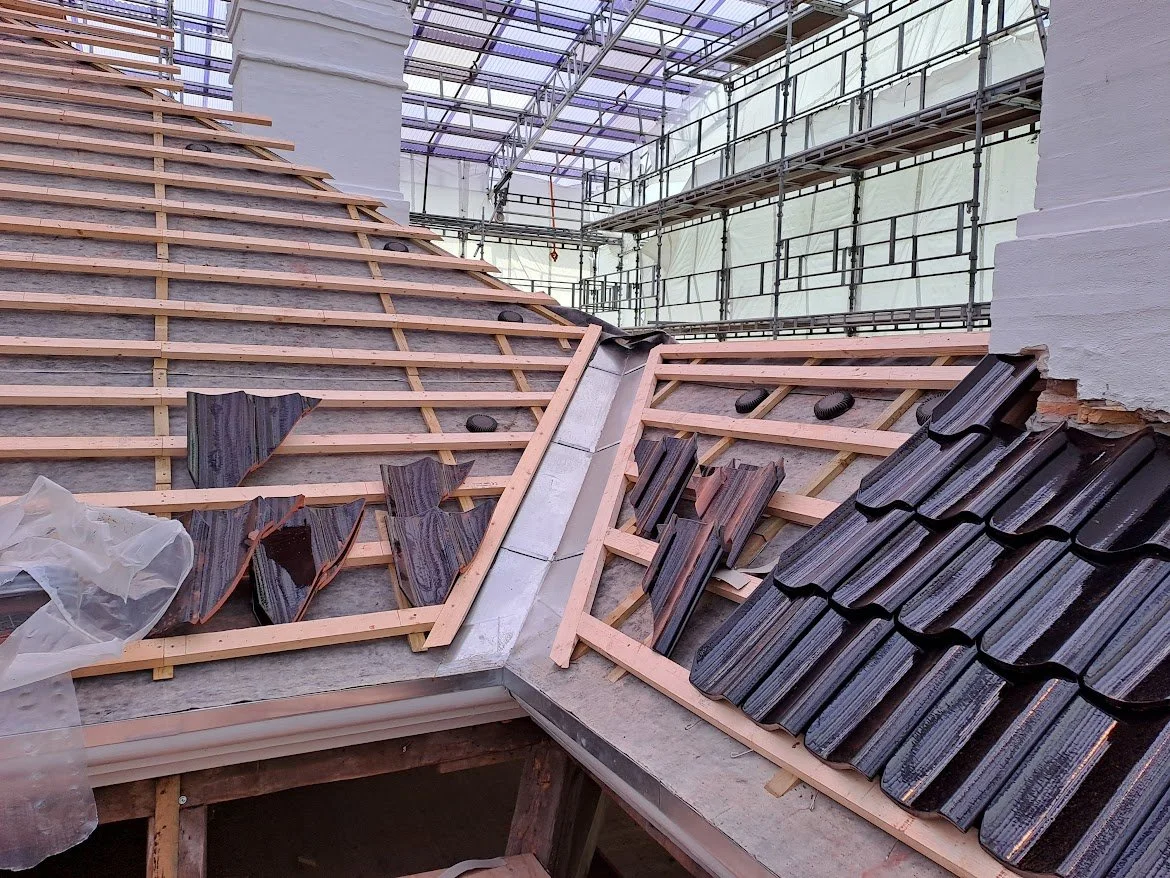

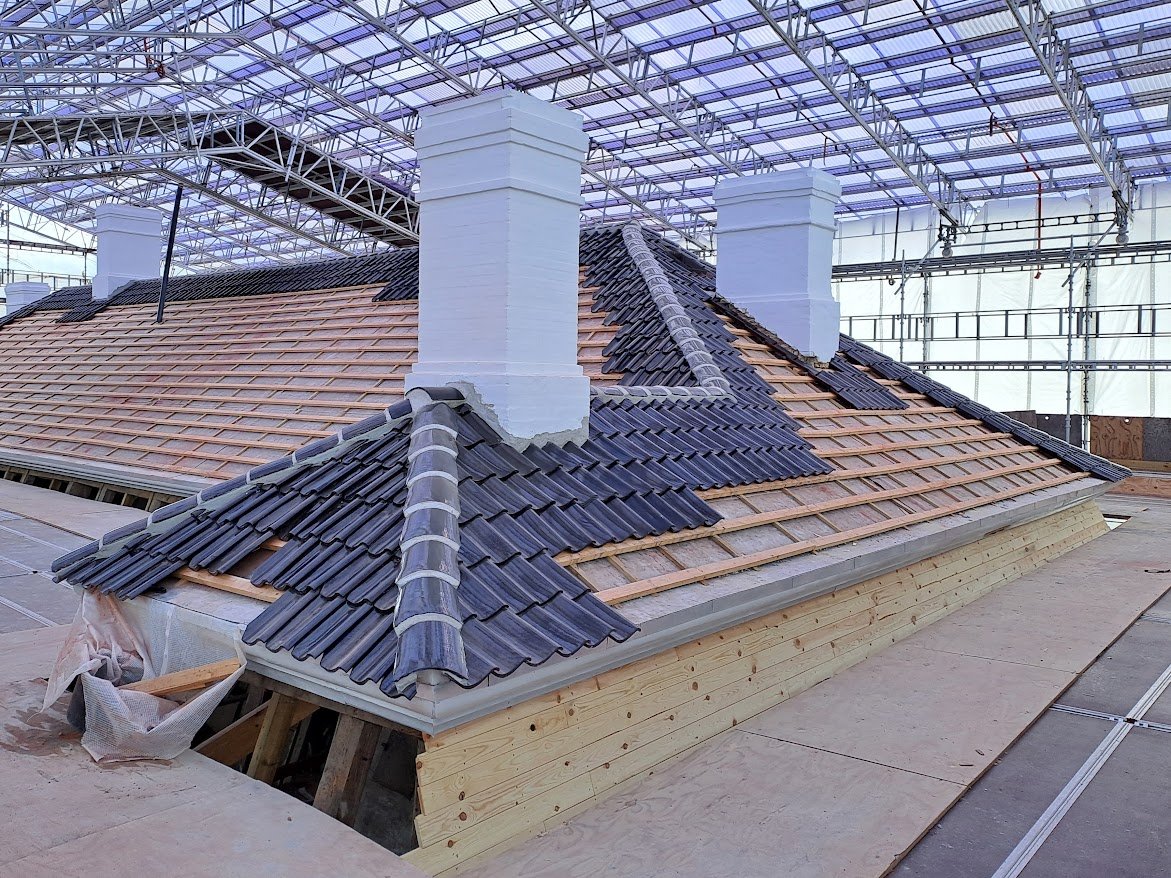

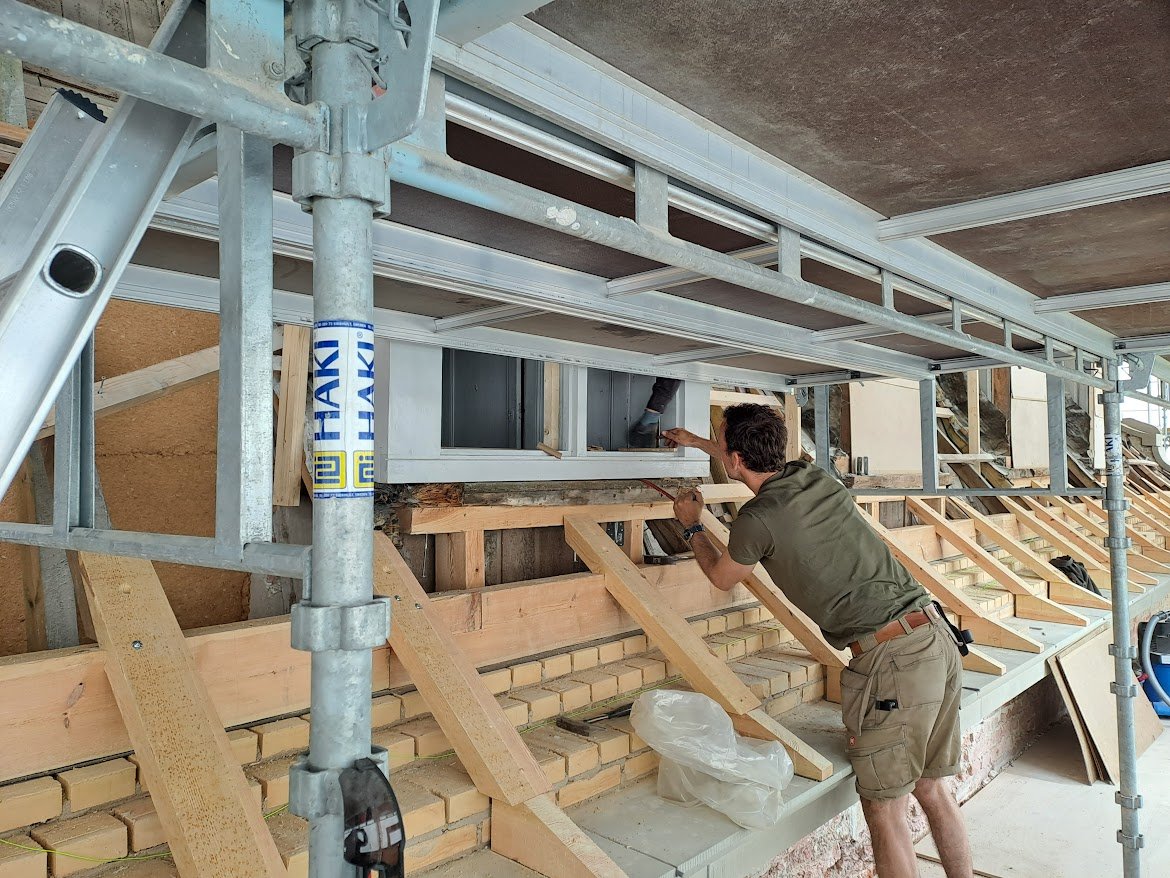

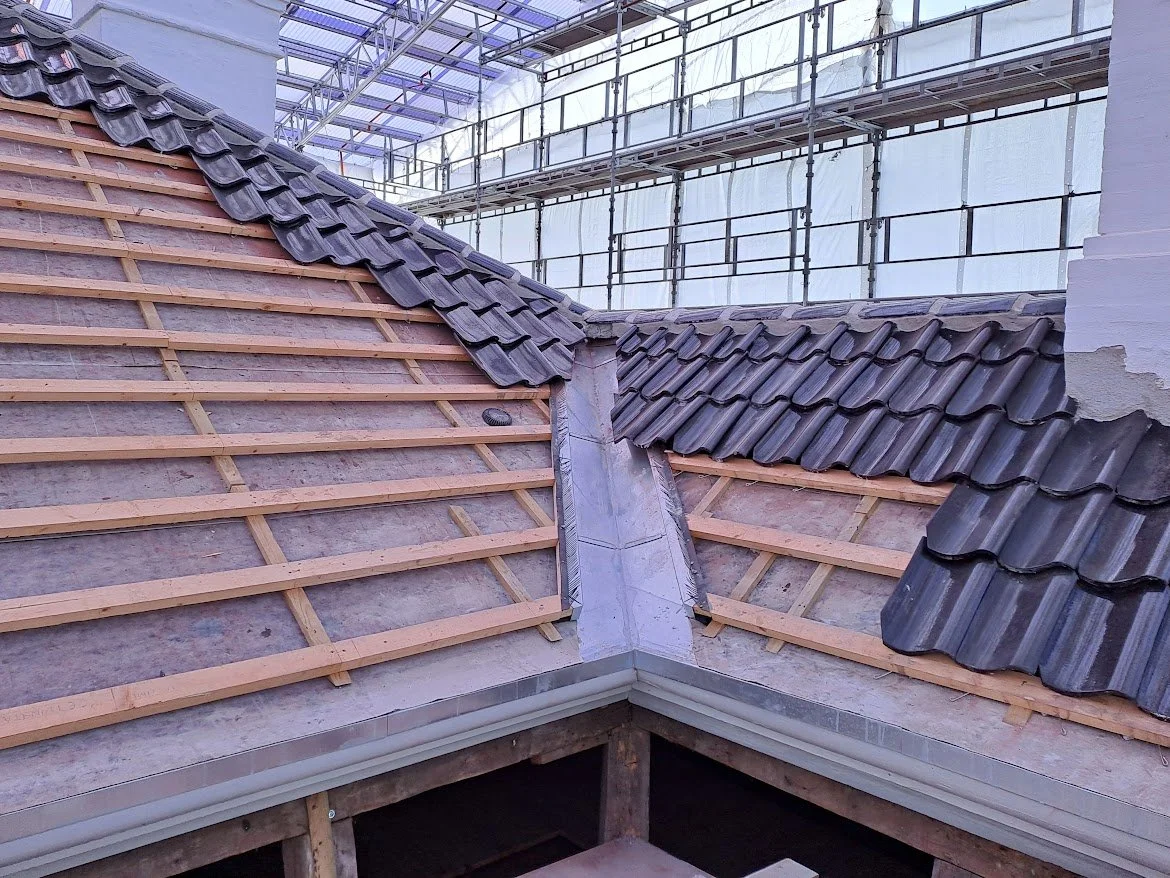

Før der lægges tegl på taget, skal der lægges undertag. Undertaget på Valmtaget er allerede klart, og på Mansardtaget - den nederste del af taget - er arbejdet i fuld gang.
Der er flere faggrupper i gang med deres respektive arbejder: murere, snedkere, blikkenslagere og tømrere. For at koordinere arbejderne rundt på stilladset og sikre at alle kan komme til, bliver der afholdt ugentlige byggemøder, hvor arbejderne planlægges. Samtidig opdateres nedenstående Visuel Stade Oversigt. Den viser, hvor meget af arbejdet, der er færdiggjort.
August 2026

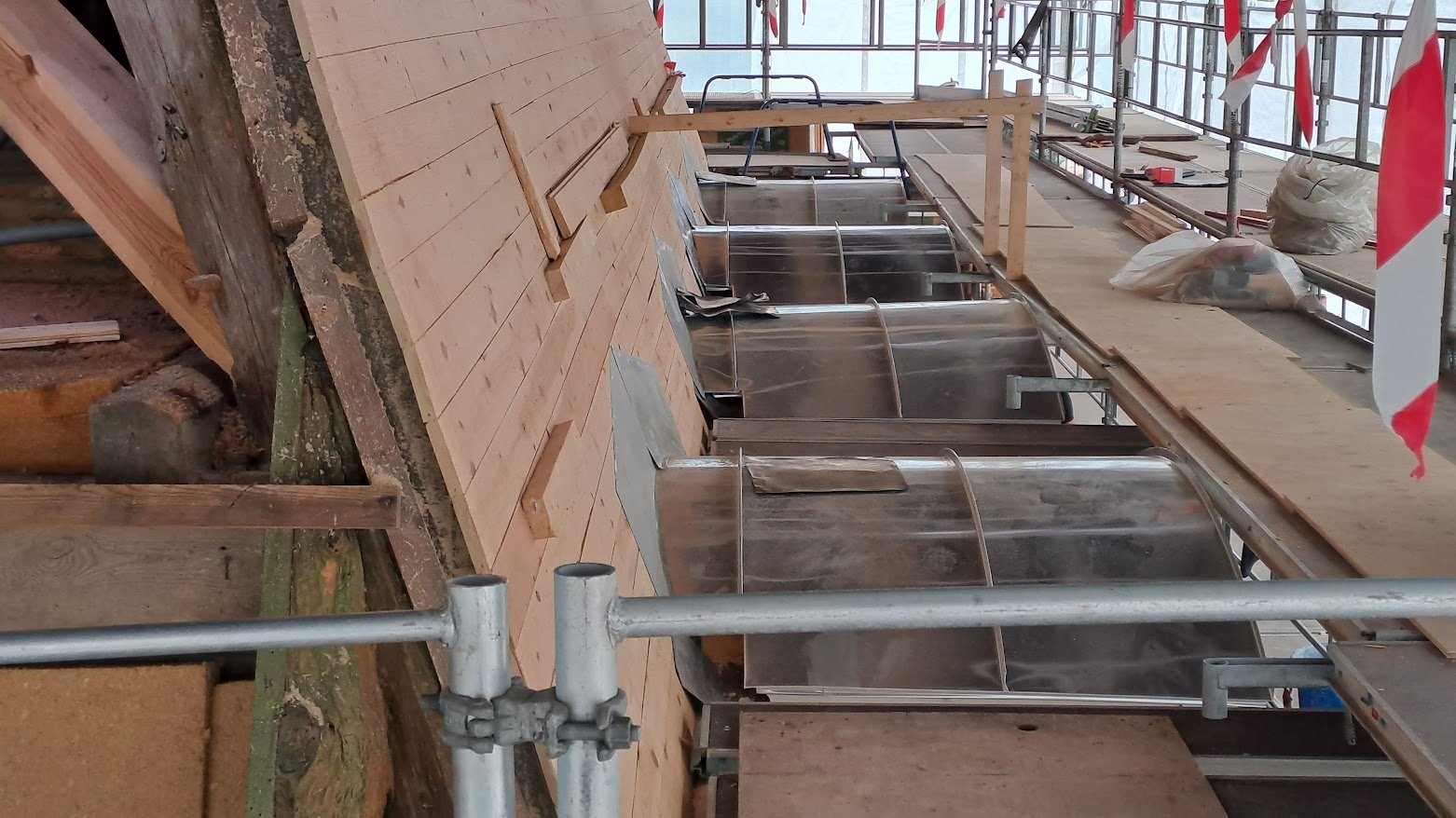

Kvistene bliver først beklædt med tagpap, og derefter inddækket med zink. Ved monteringen udføres der “varmt arbejde”, hvilket kræver særlige forholdsregler, og der opsættes blandt andet brandvagt og termiske kameraer både under og efter arbejdet.
På valmtaget er alle rygninger og grater sat i mørtel, og samlingerne er fuget. De tre øverste rækker tegl blevet udlagt, tilskåret og fastgjort, og teglene er lagt ind i udhugningerne ved skorstenene og lukket med mørtel. Når Mansarden er færdiggjort, fortsættes udlægningen af de resterende tegl.

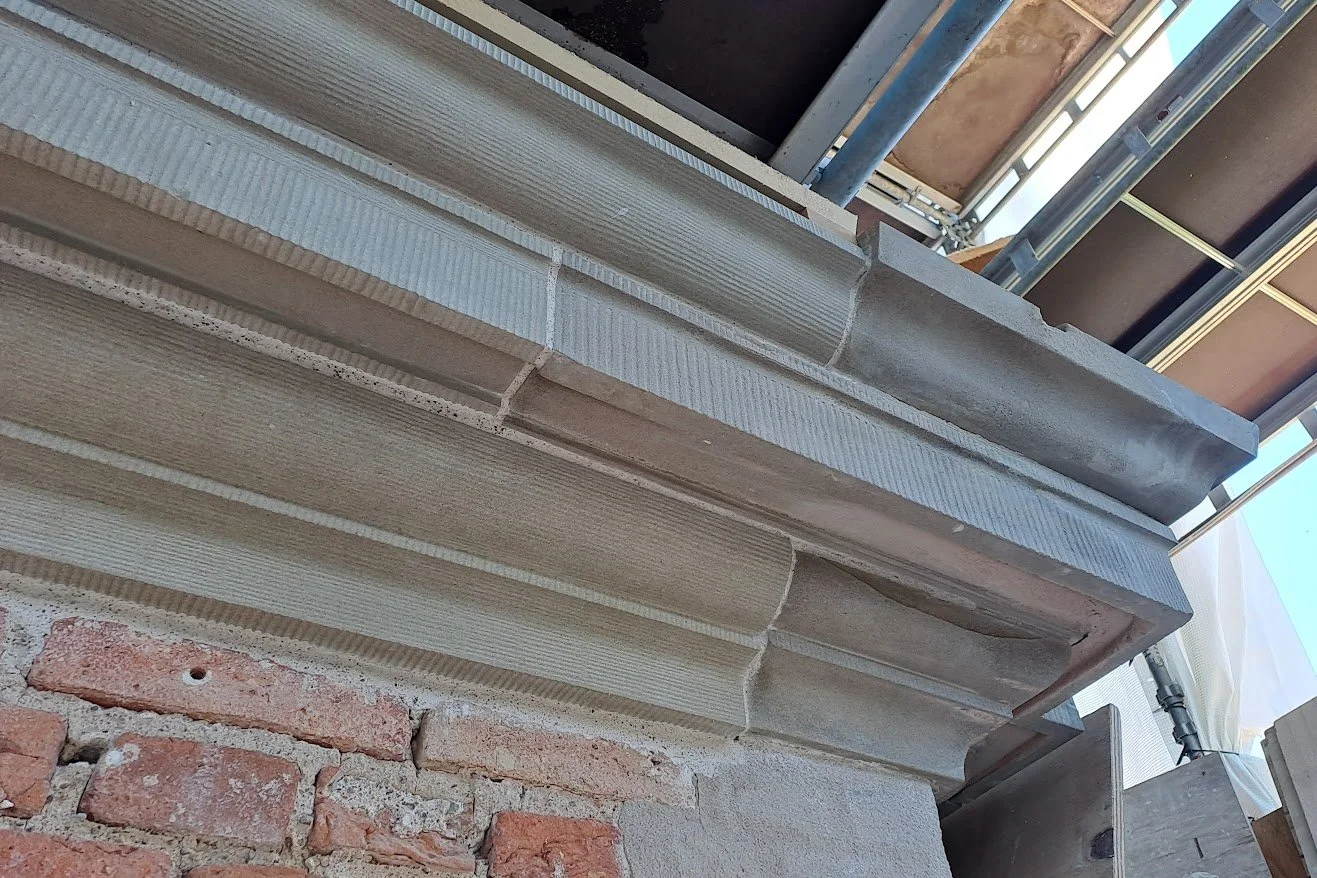

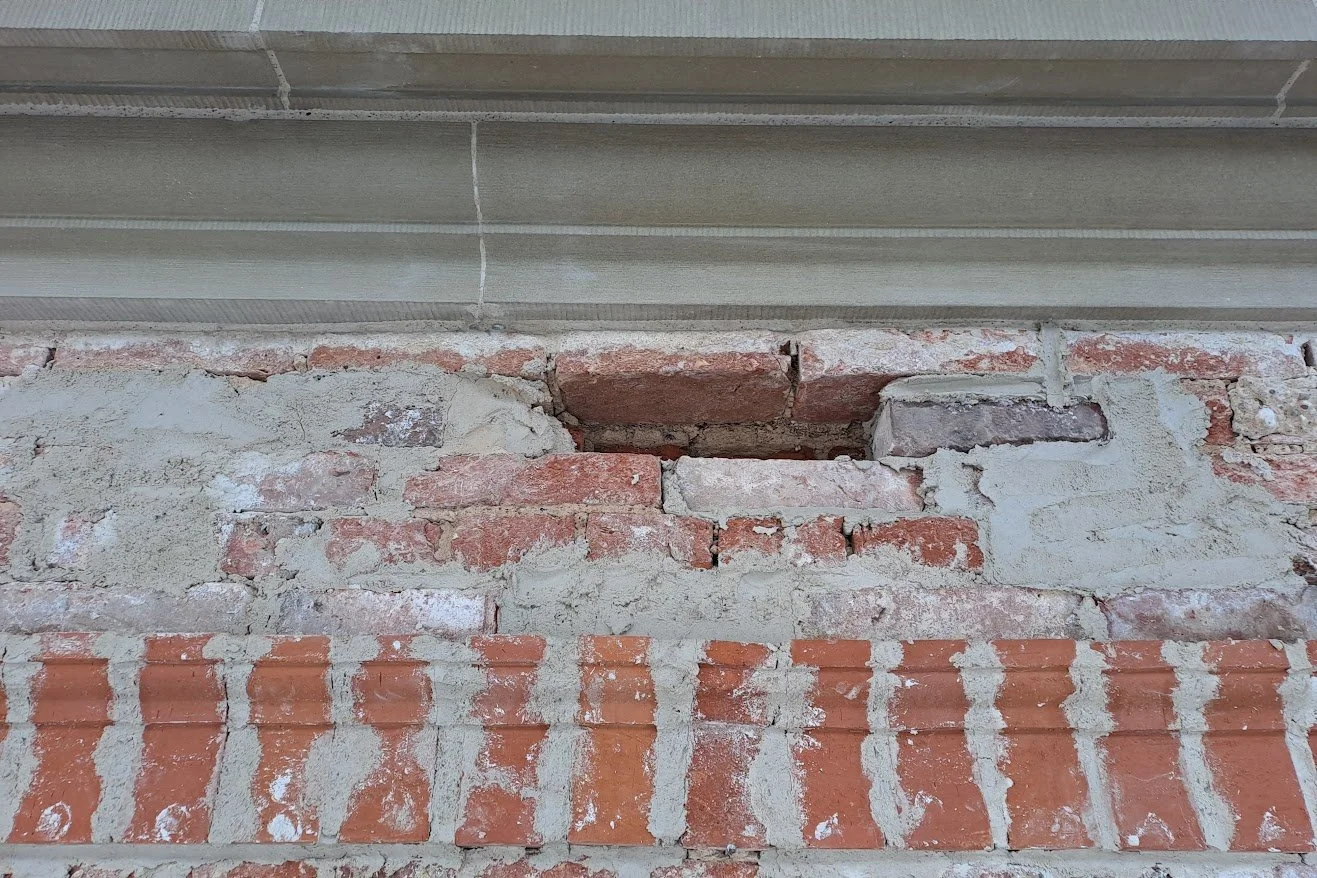

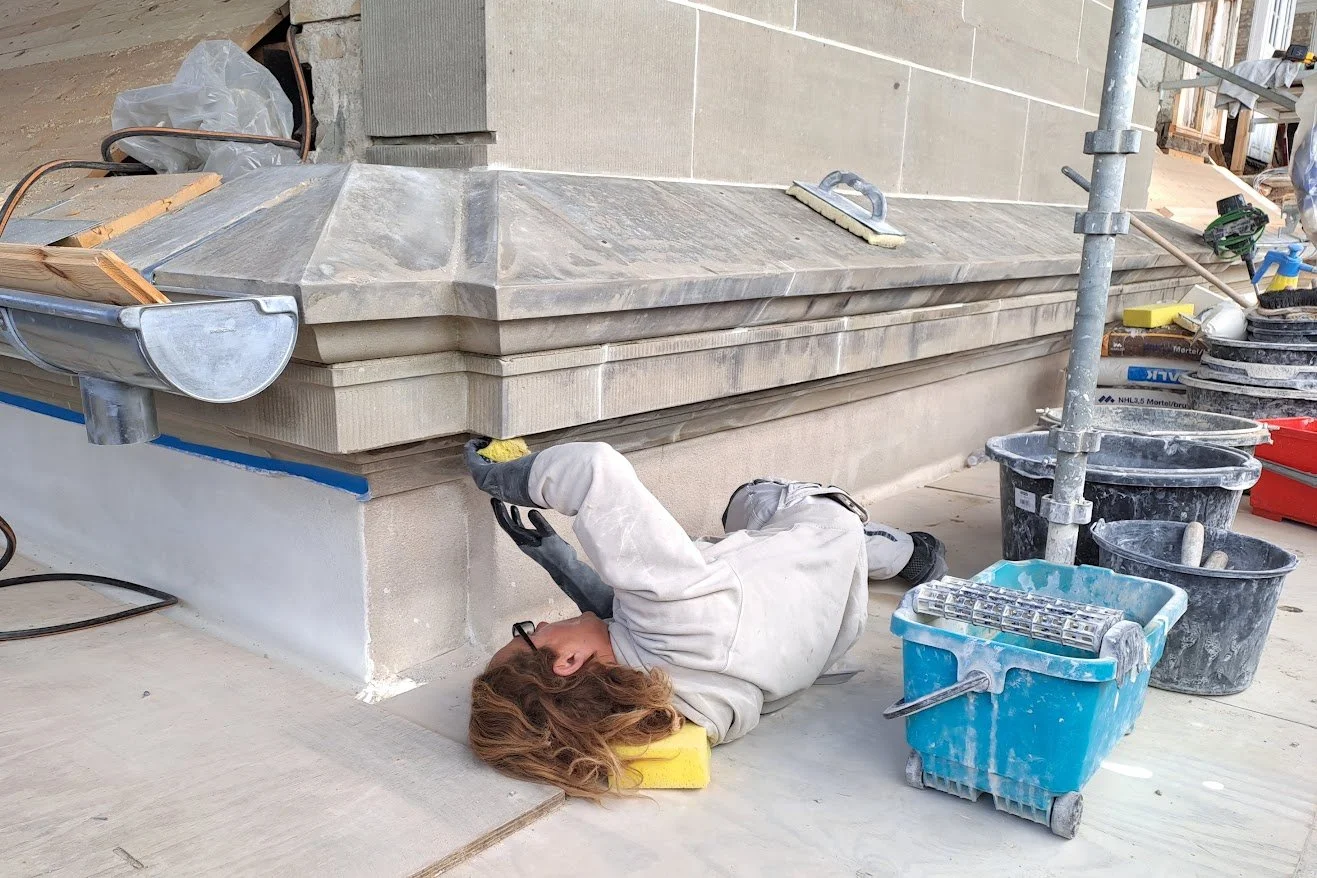

Sandstengesimserne fuges, renses og færdiggøres. Og så er det videre rundt på stilladset til de næste dele.

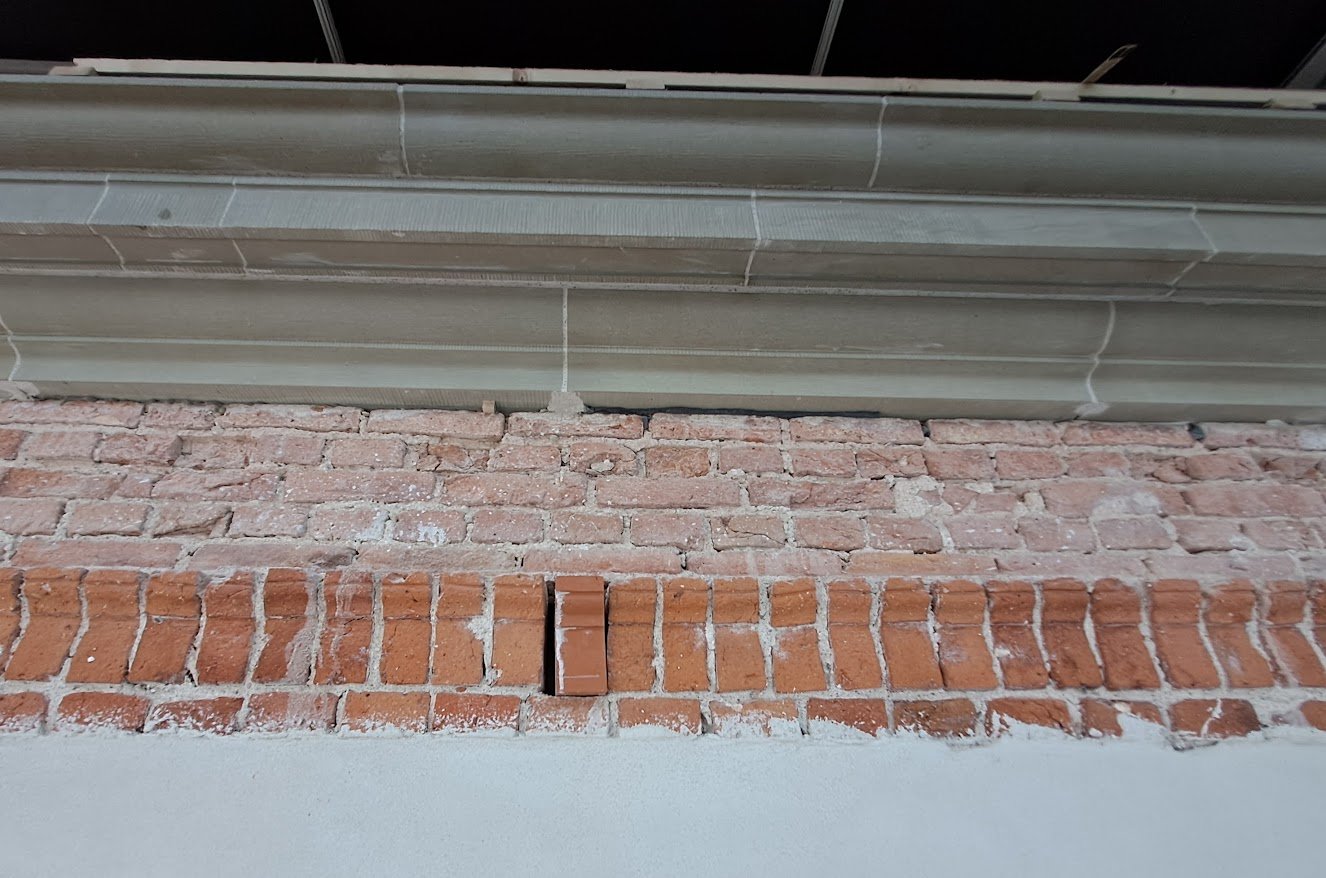

Monteringen af sandstensgesimsen er stort set færdig. Det har tidligere været almindeligt at anvende sandsten fra Sverige eller Tyskland, men det har vist sig, at sandsten fra Woodkirk i England er særdeles holdbar og har det samme udtryk som de oprindelige sandsten. Derfor bliver både bygningssandsten og figurer hugget i Woodkirk sten. Bygningssandsten til gesims og vinduer bliver hugget på Raadvad Stenhuggeri, så det kan næsten ikke blive mere lokalt.

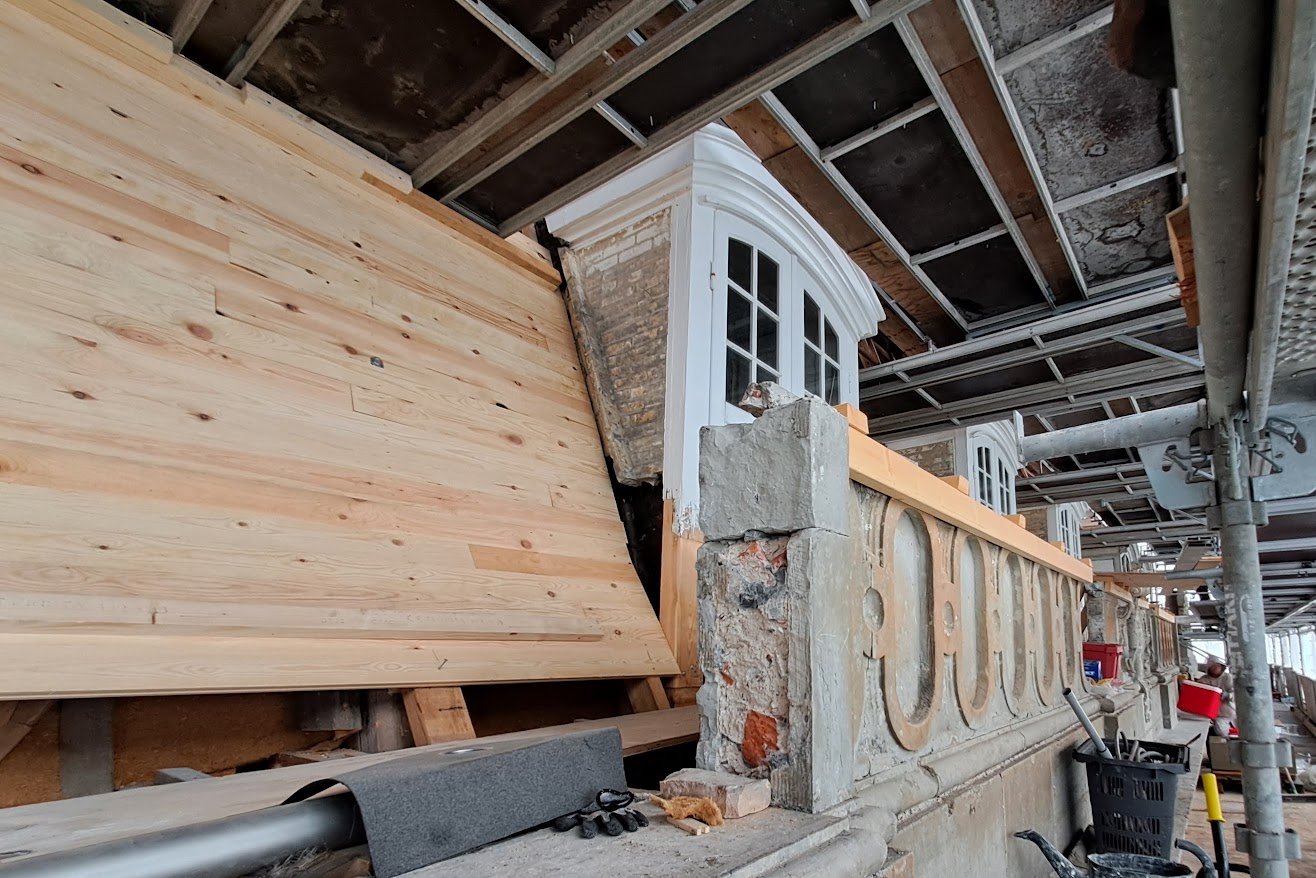

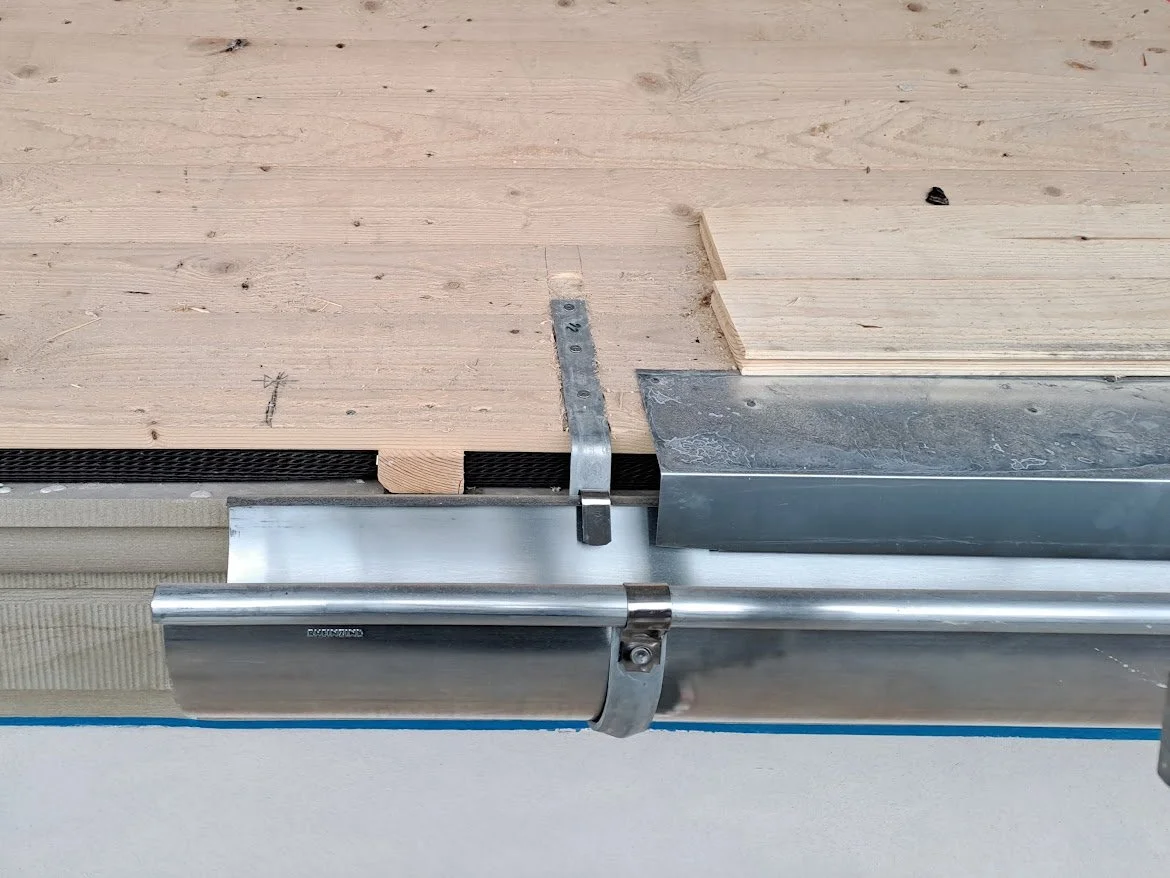

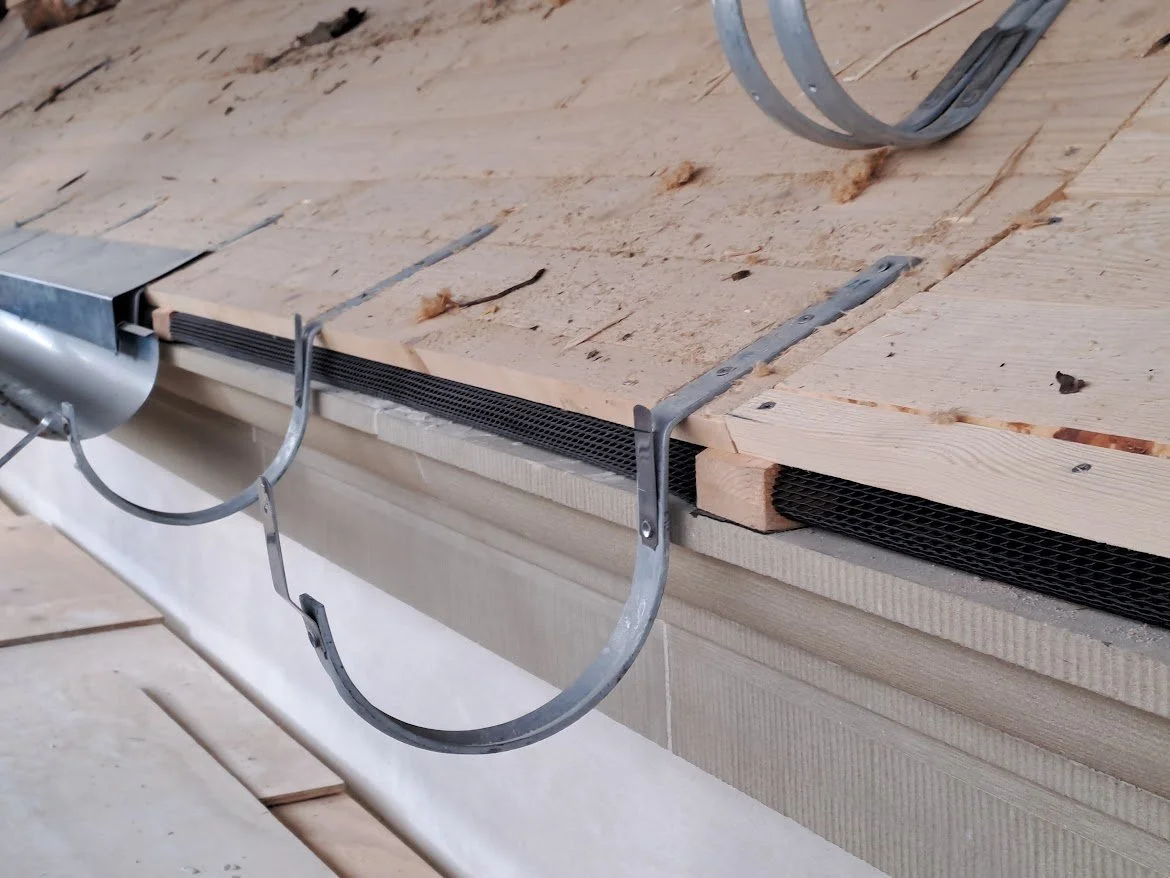

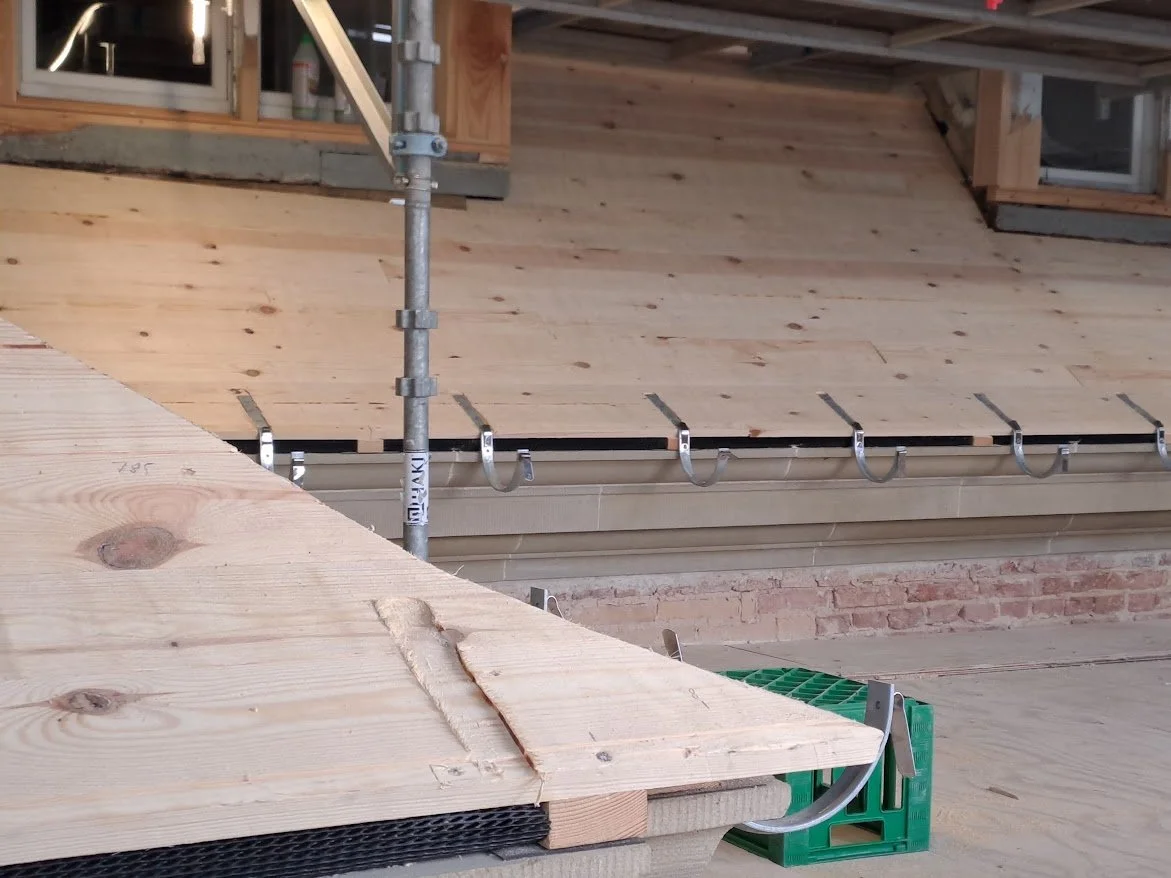

Undertaget på mansardtaget er i gang med at blive lagt. Her monteres tagrenderne, så vandet kan ledes væk. Undertaget er monteret ovenpå spærrene for at sikre luft cirkulation, og det sorte net mellem undertag og sandstensgesims sikrer, at der ikke kommer insekter under taget.
Juli 2026

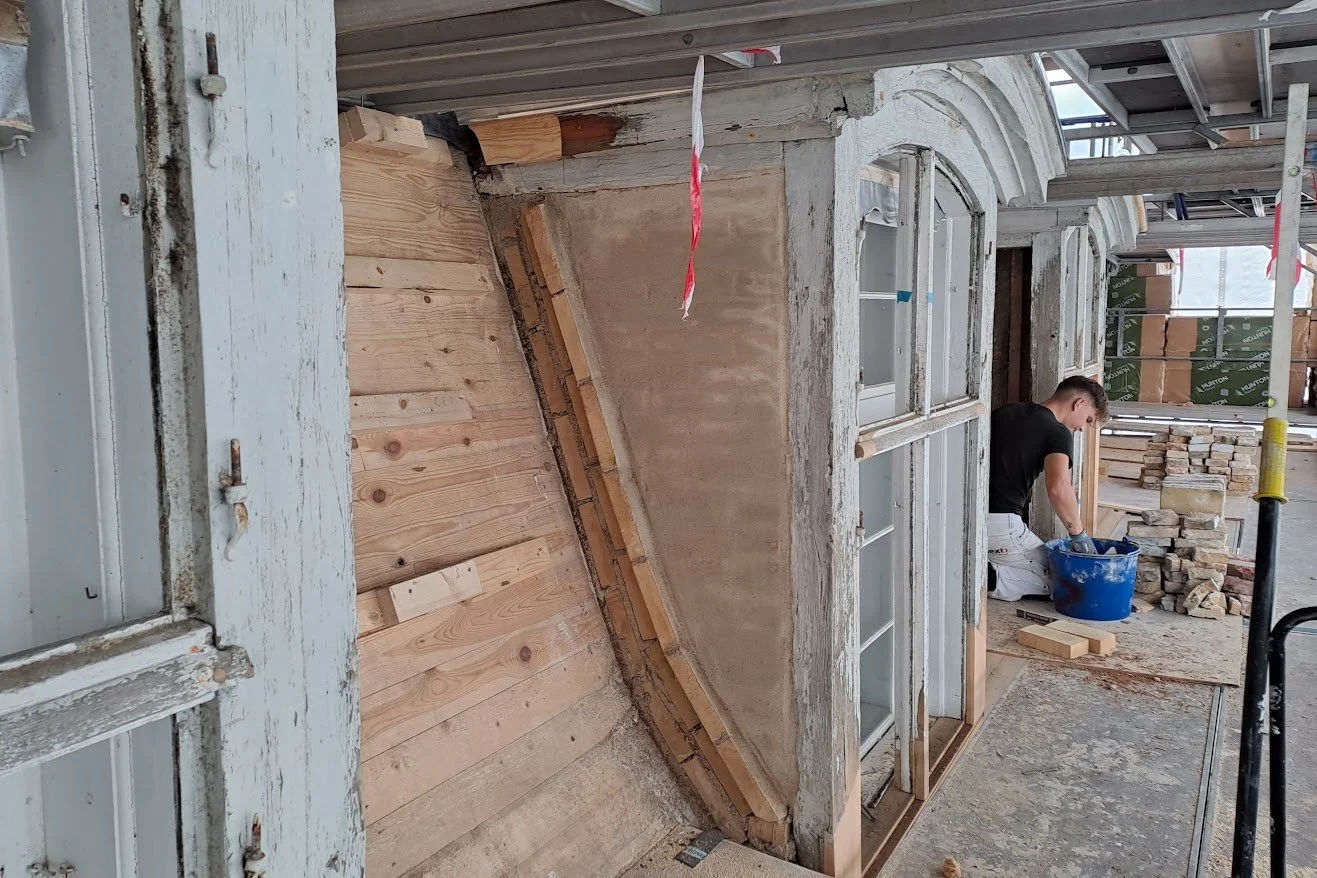

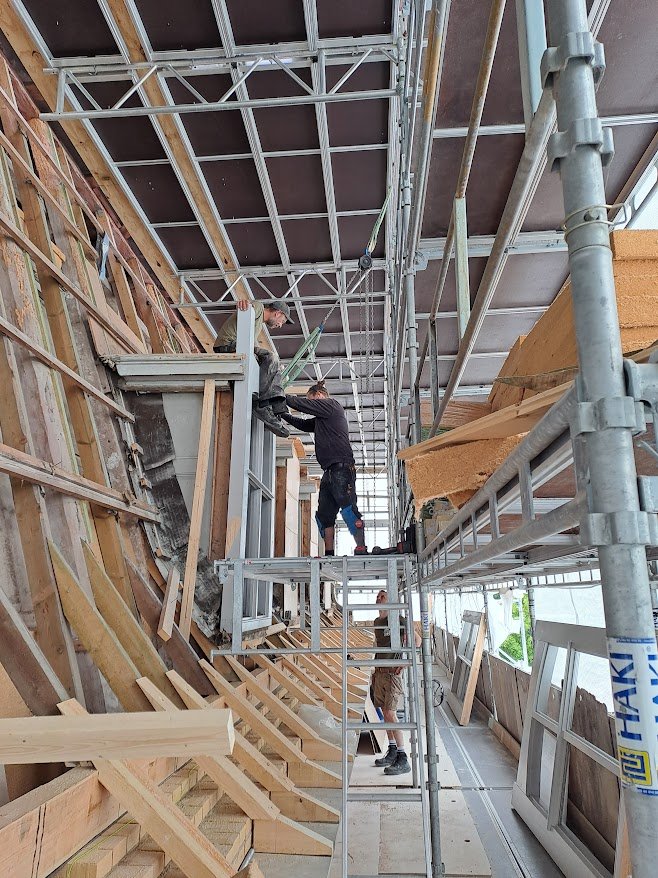

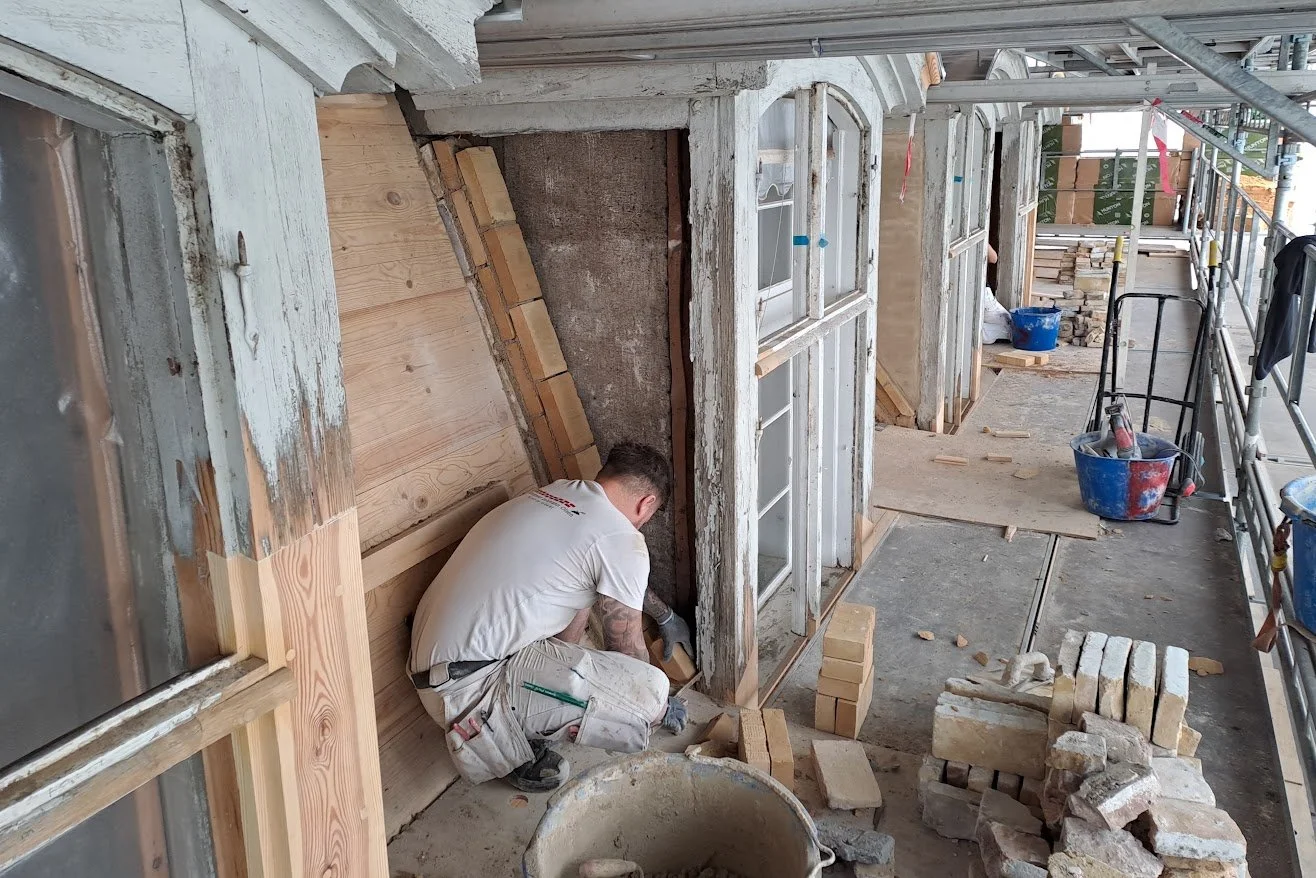

På en størstedelen af kvistene har det været nødvendigt at nedtage de murede sider - kvistsiderne kaldes flunker. Dette skyldes, at undertaget nu er lagt oven på i stedet for nede mellem spærene for at sikre en tilstrækkelig ventilation af tagkonstruktionen. Ved om-muringen skabes der mere plads, og tegltaget kan føres ind til den nye murede kant og dermed lede vandet fra kvistene ud på taget.

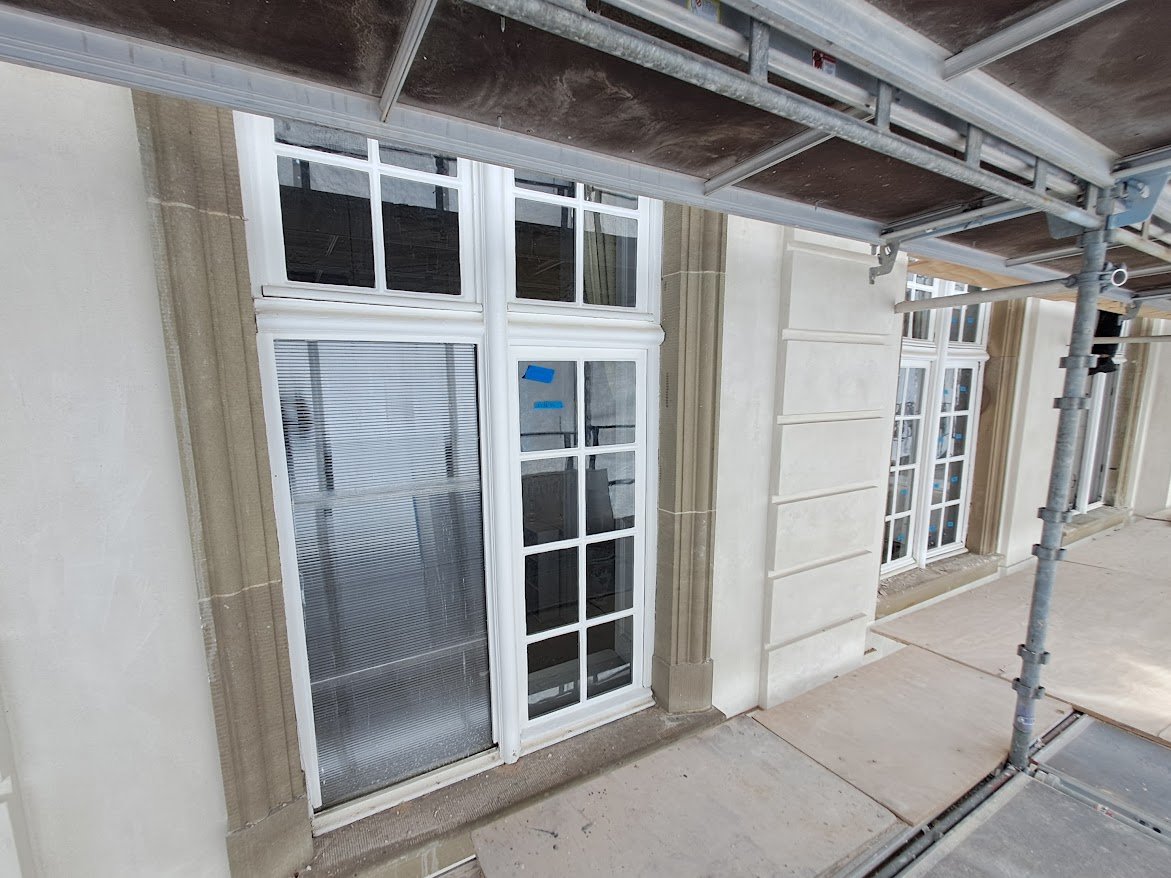

Der udføres i øjeblikket arbejder af flere forskellige faggrupper på samme tid: murere, snedkere, blikkenslagere og tømrere. Der koordineres og rykkes rundt, så der er mindst mulig spildtid i det samlede projekt. Vinduesrammerne på nogle facader er færdigrestaureret, malet og sat på plads, mens andre er rensede og males efterfølgende. De originale vinduesrammerne er udført i det bedste egetræ og med små snedker udbedringer, kan størstedelen bevares.

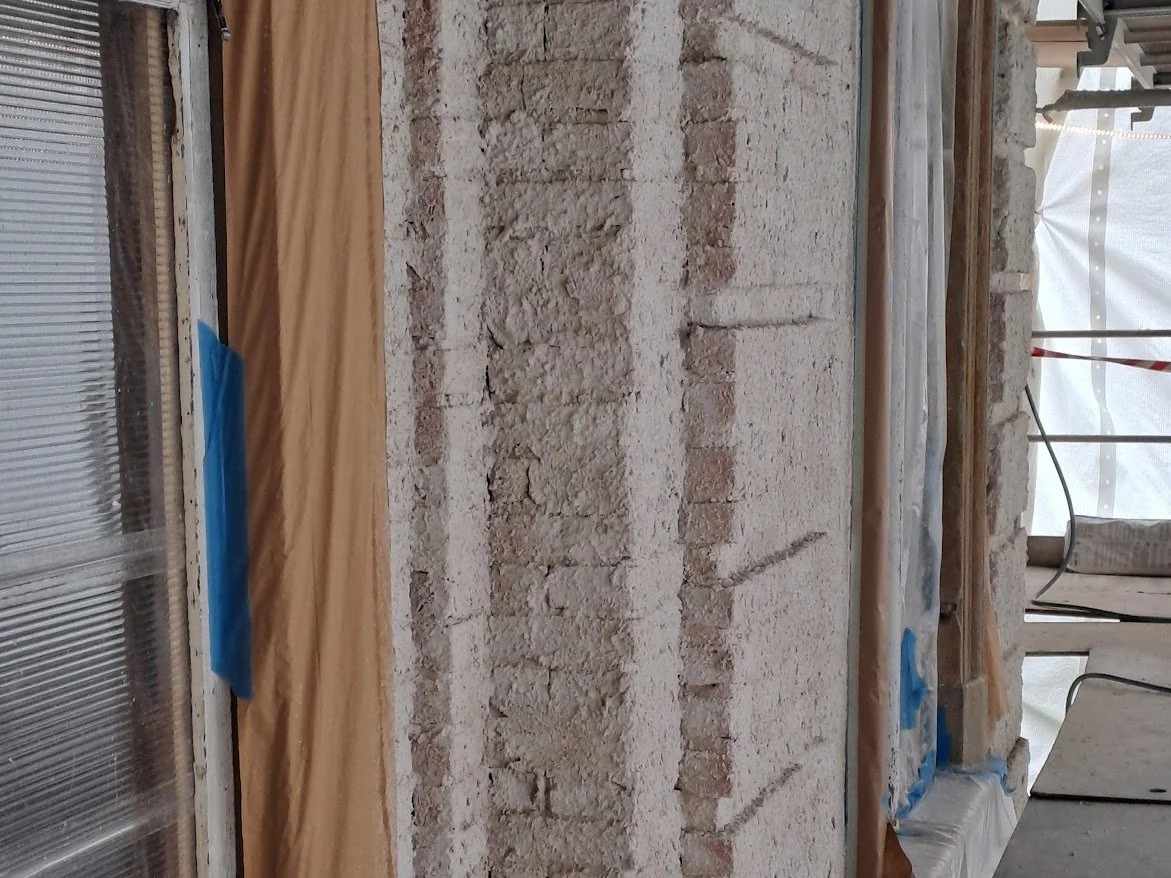

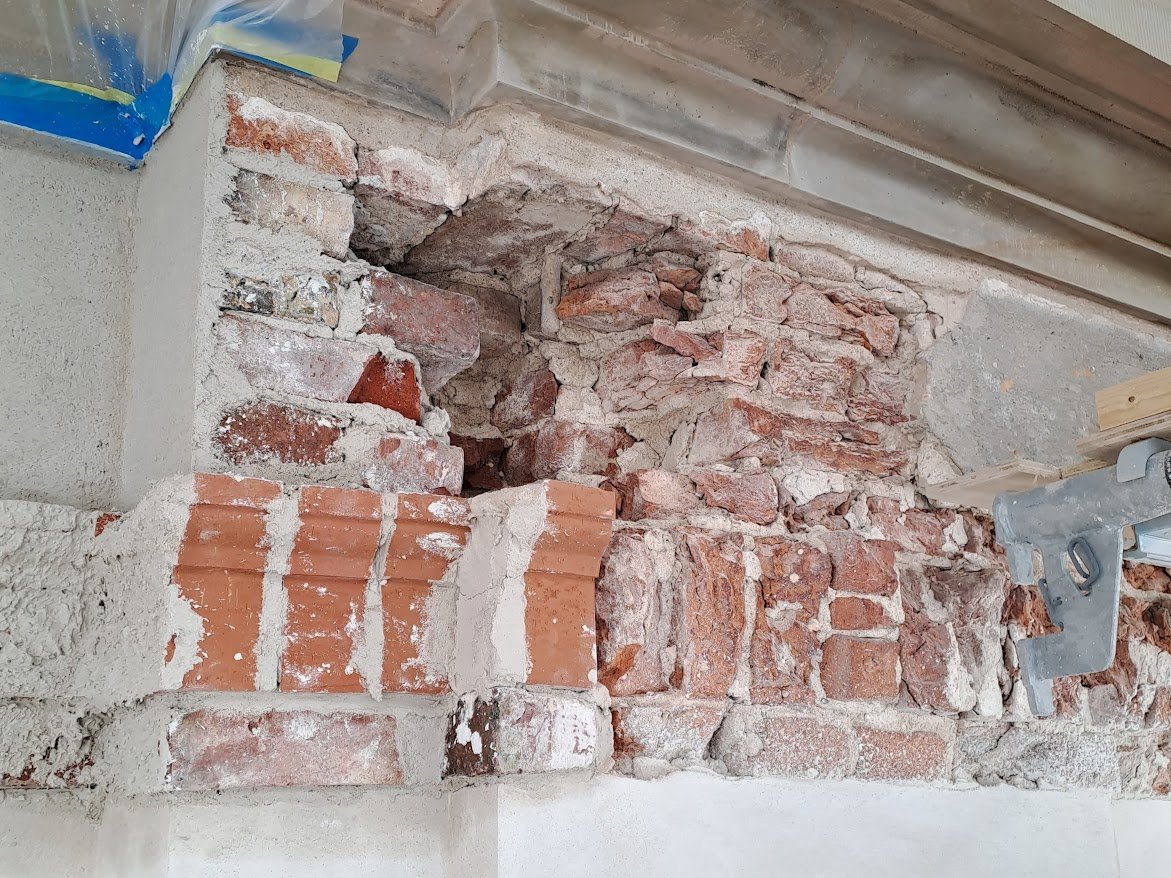

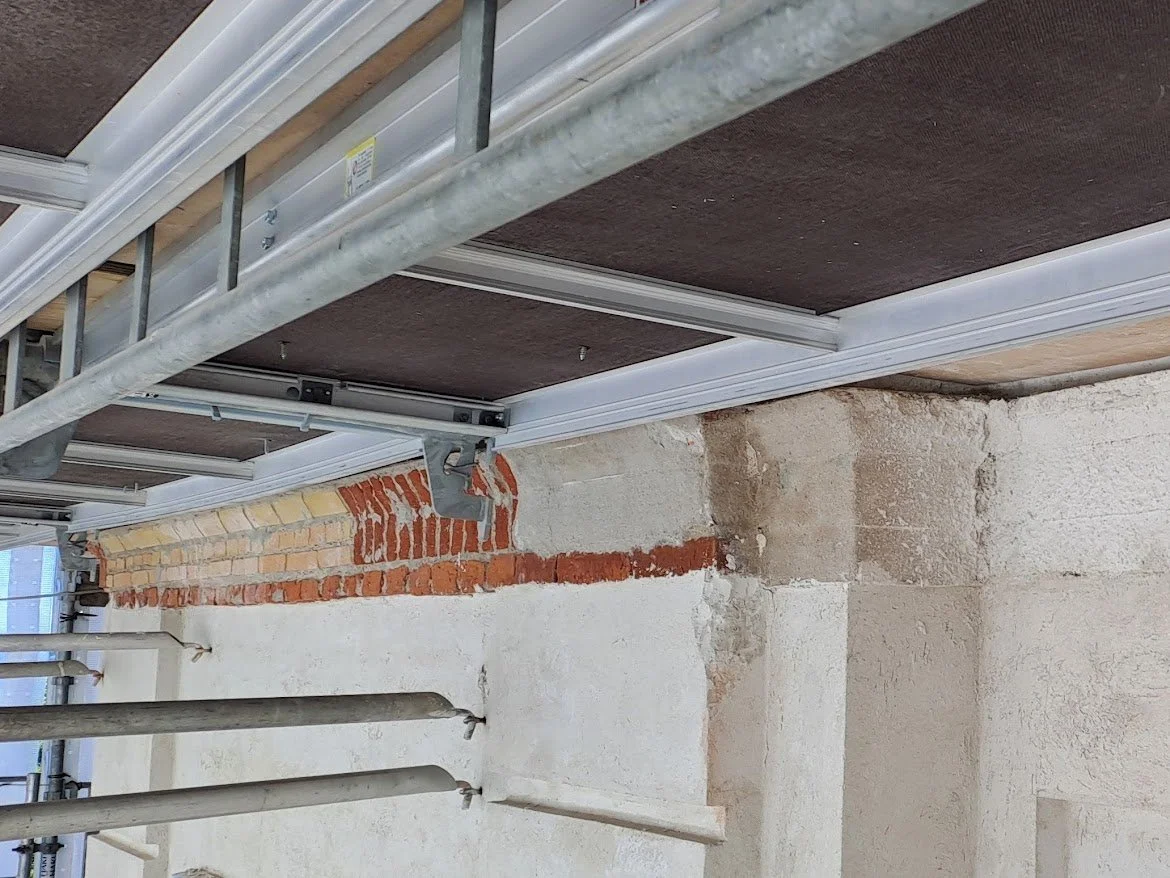

På muren løber der en trukket gesims, der sammen med ydermuren skal bære rem og bjælker. Flere af de originale sten har været meget medtagede af vand, og de er derfor blevet udskiftet, og gesimsen bliver herefter pudset op igen.
Juni 2026

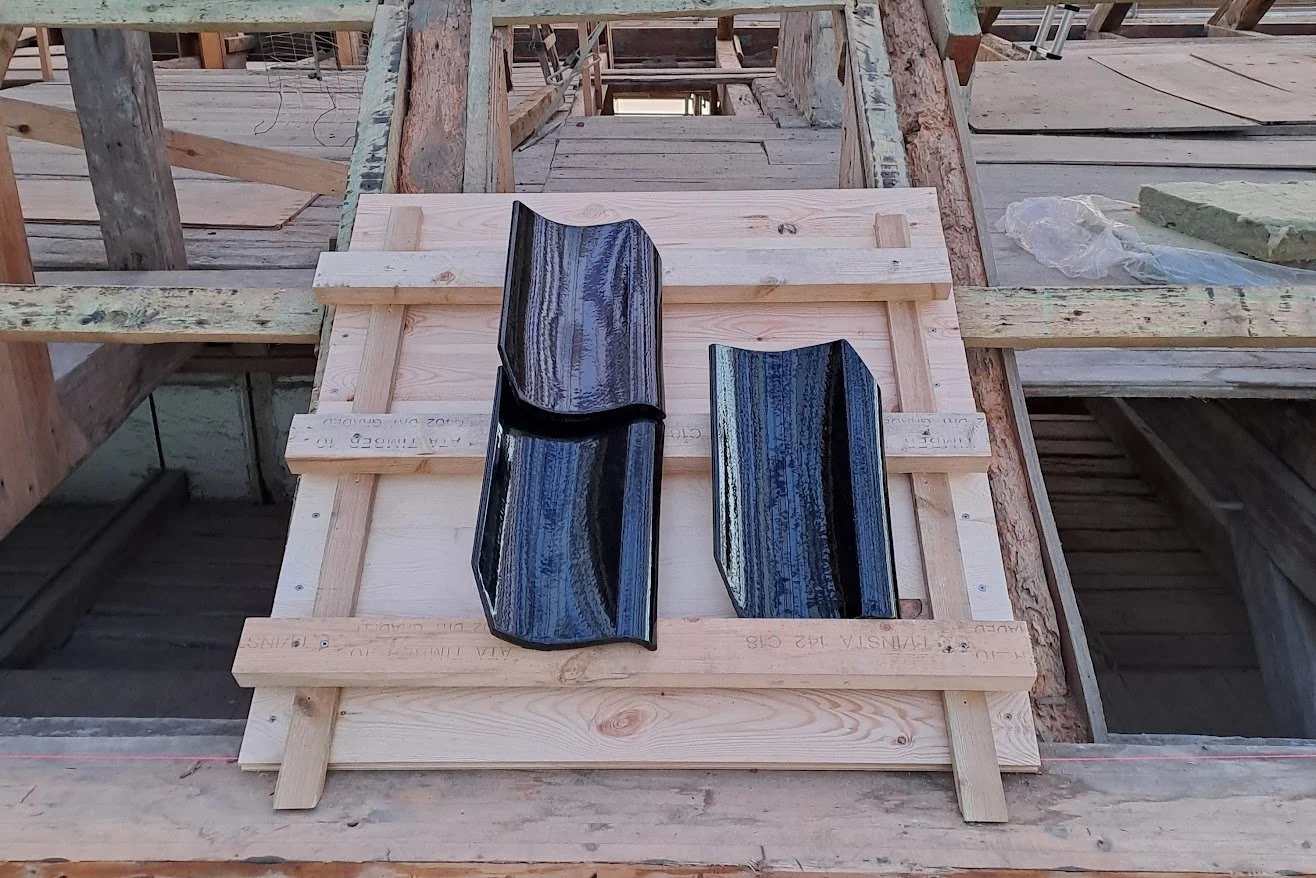

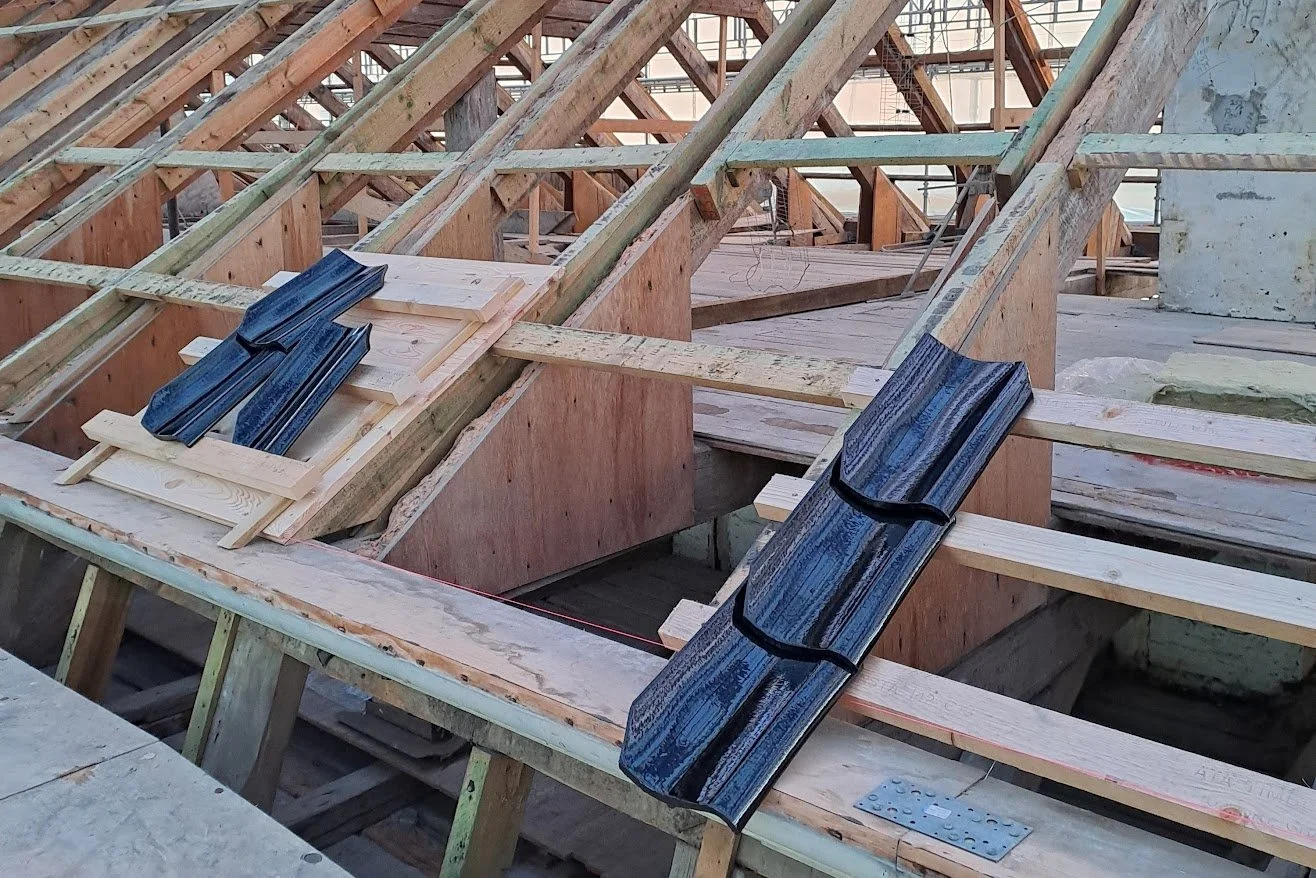

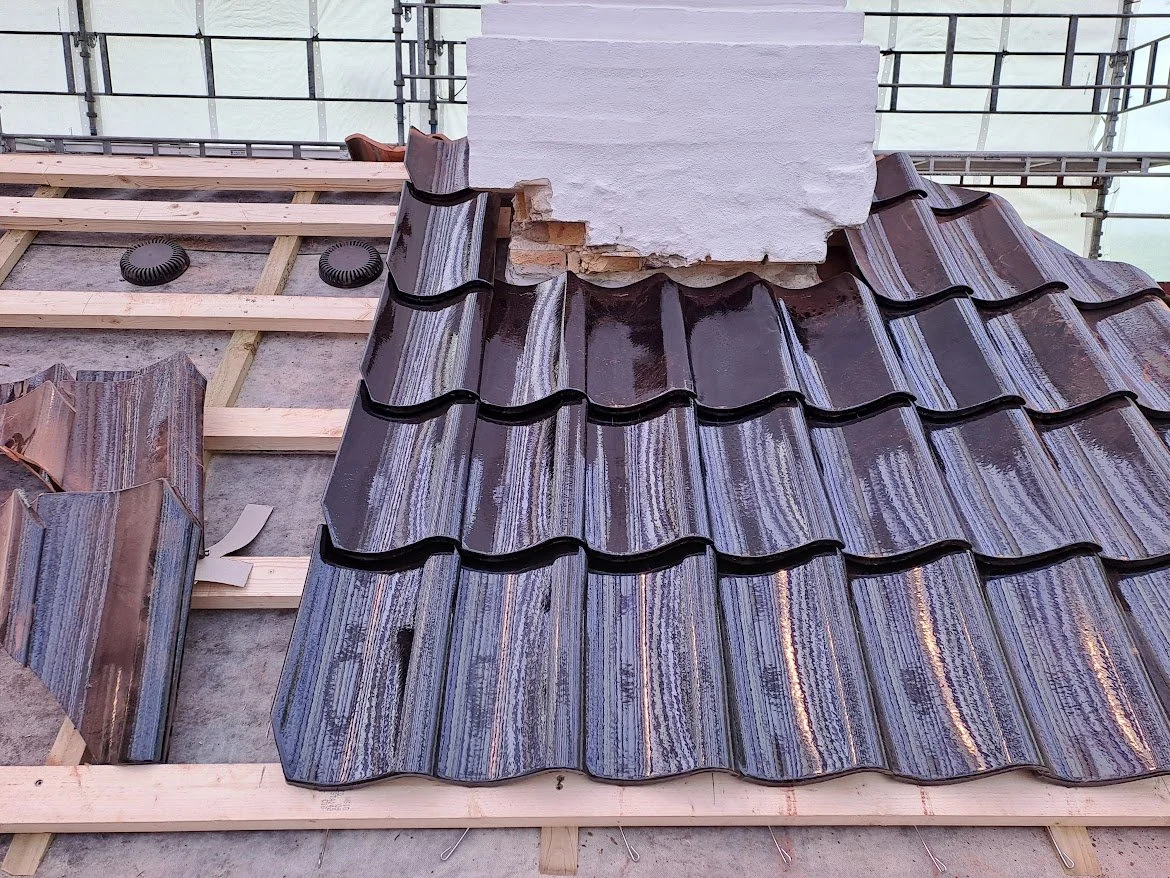

Tegl lægningen er gået i gang. De fine special fremstillede tegl er glaseret i tre forskellige nuancer af sort-brun. Det kommer til at give et smukt og levende udtryk og passe godt ind i skovens naturlige rammer. Rundt om skorstenene bliver der inddækket med zink, og i hjørnerne bliver der monteret keler med skotrender - ligeledes i zink. De skal lede vandet ned til tagrenderne, der er monteret på mansardtaget.

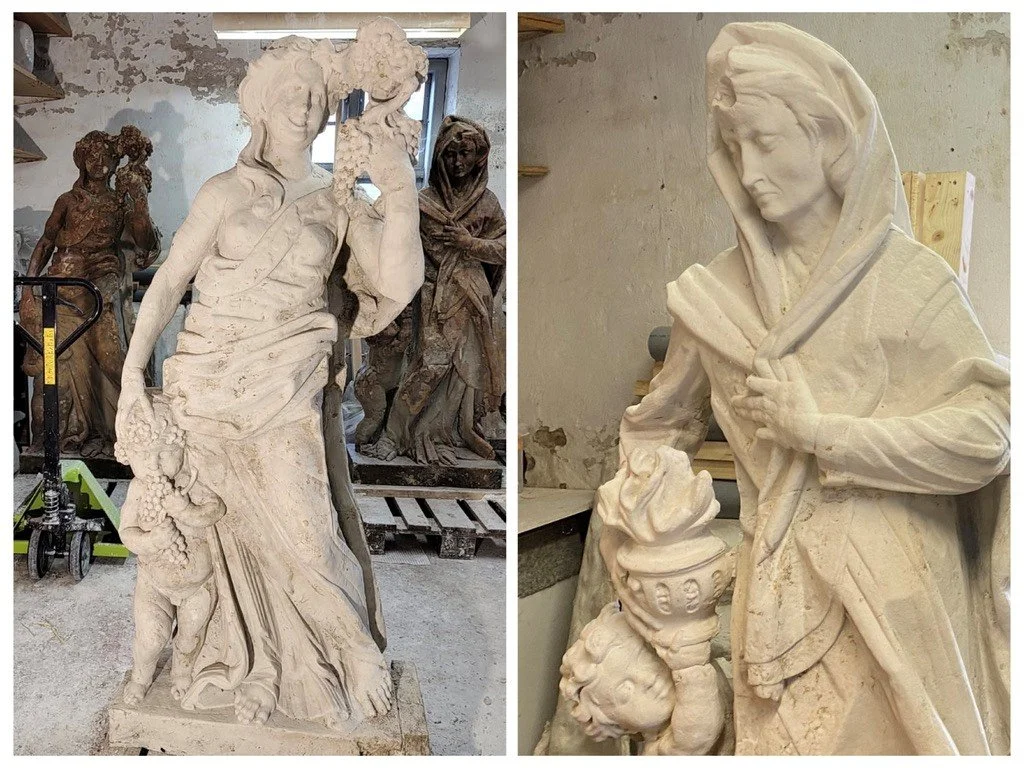

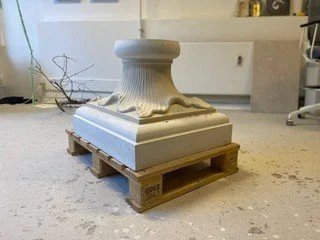

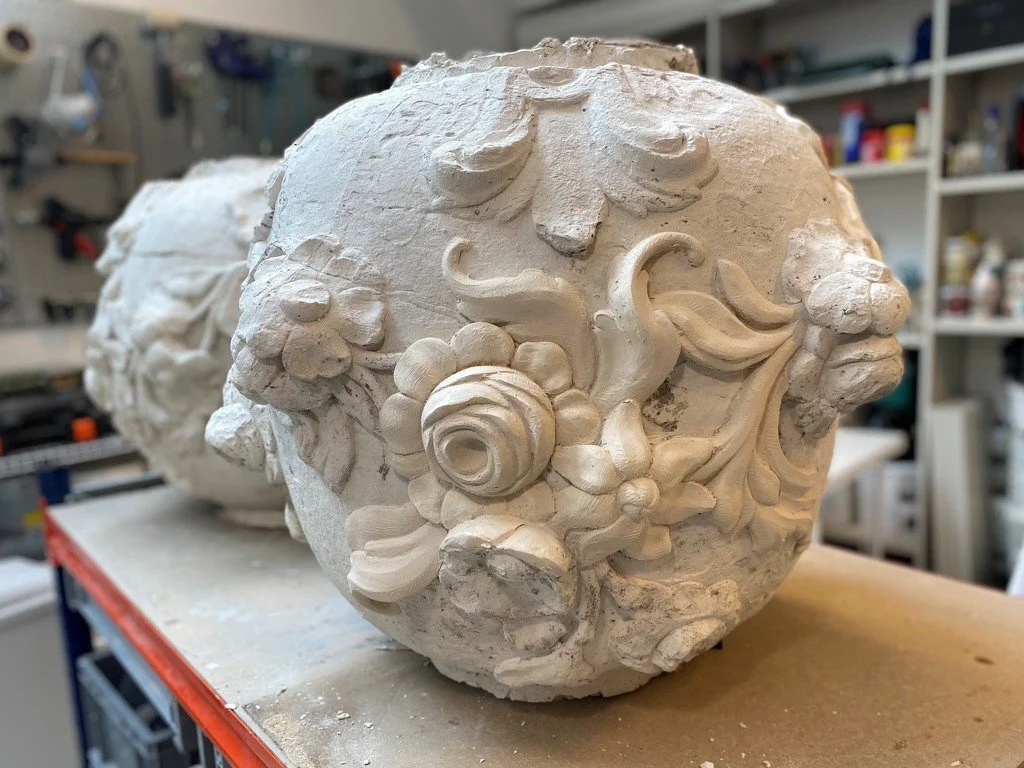

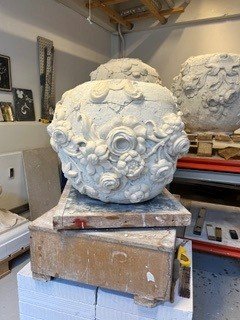

Restaureringen af sandstensfigurerne skrider frem ad trin for trin. Her er det vaserne, der er blevet afstøbt og genskabt i gips, hvor de smukke blomsterdekorationer træder tydeligt frem og får nyt liv. Restaureringen bliver udført på værkstedet hos Sandstensrestaurering Aps, hvor billederne er taget af Mette Marciniak.
Maj 2026

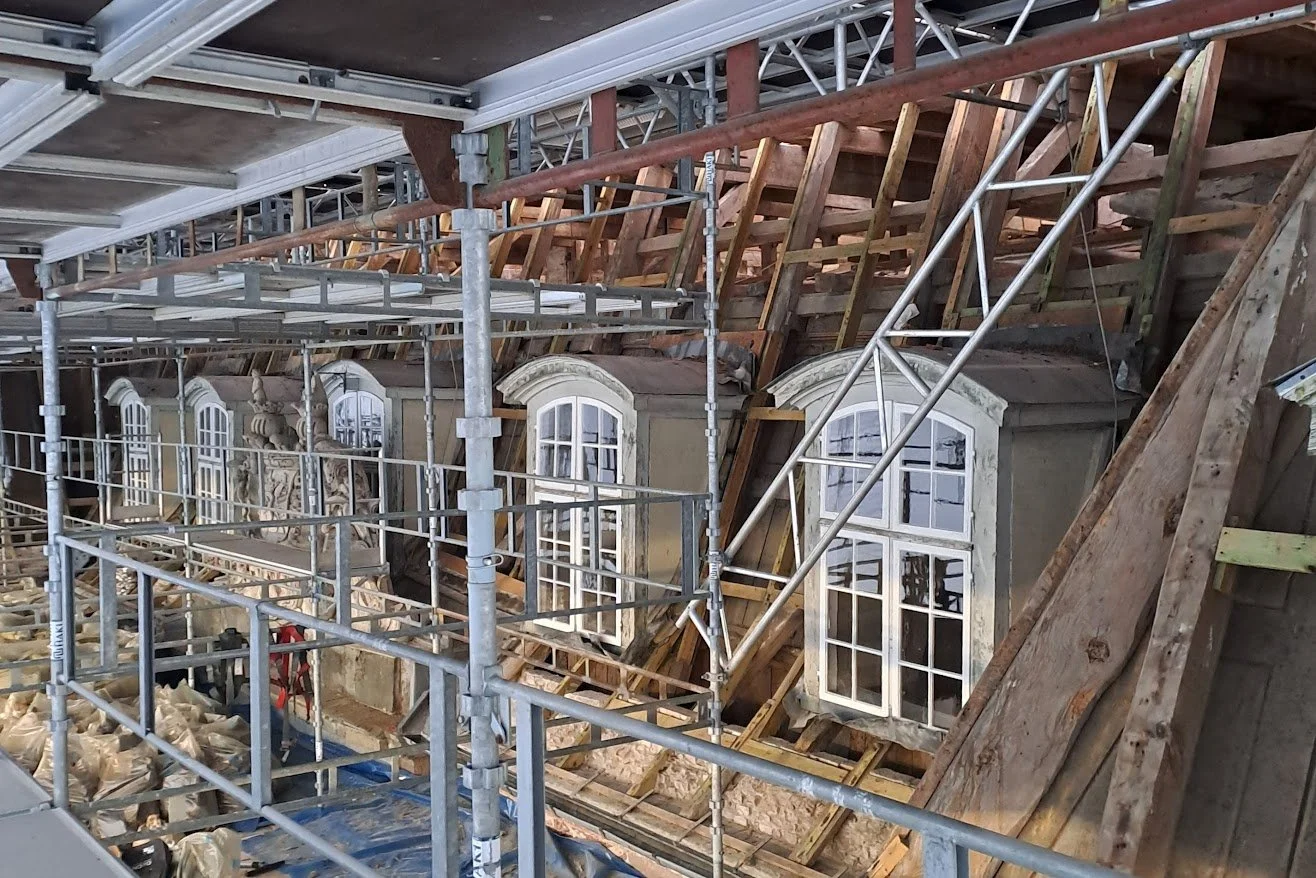

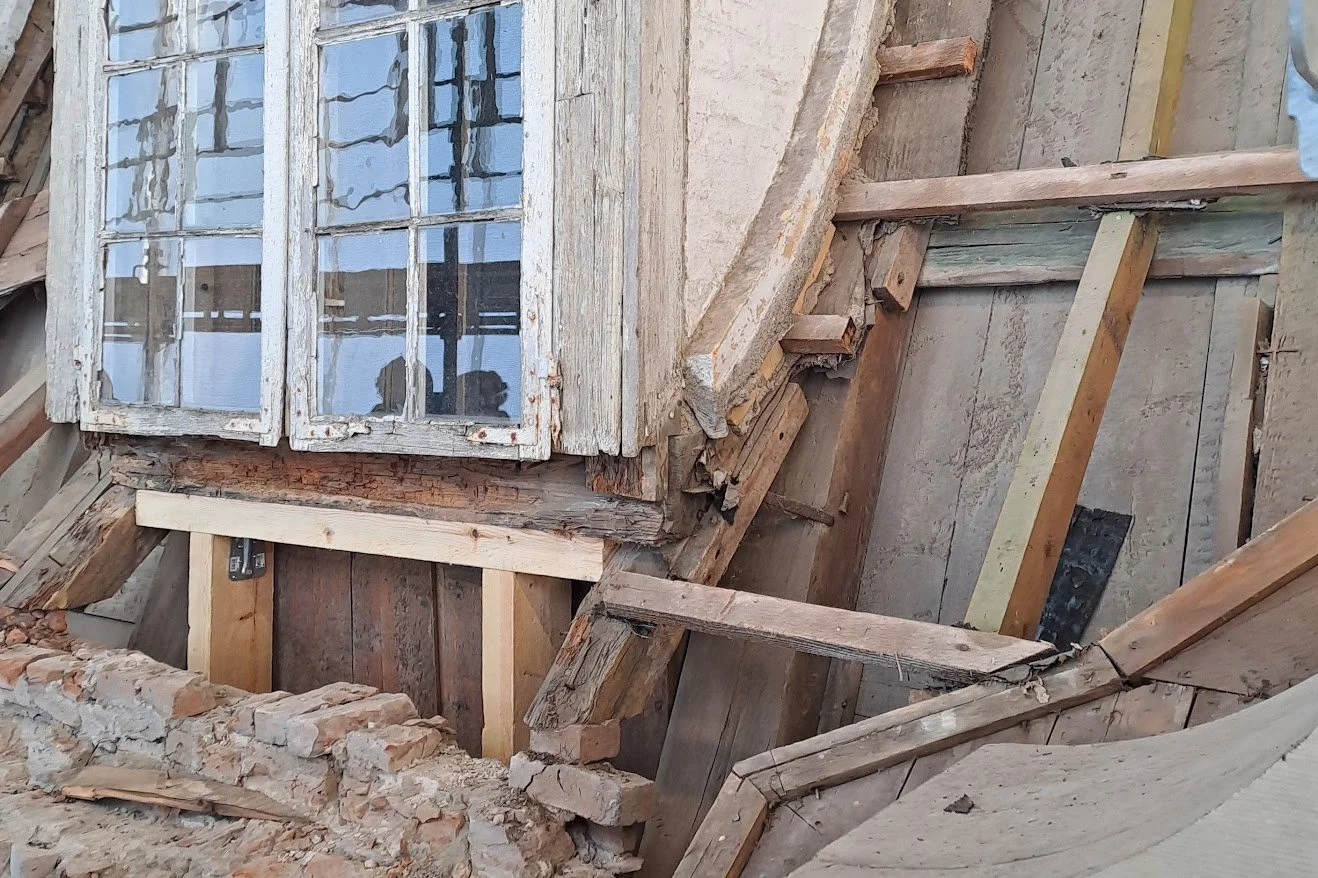

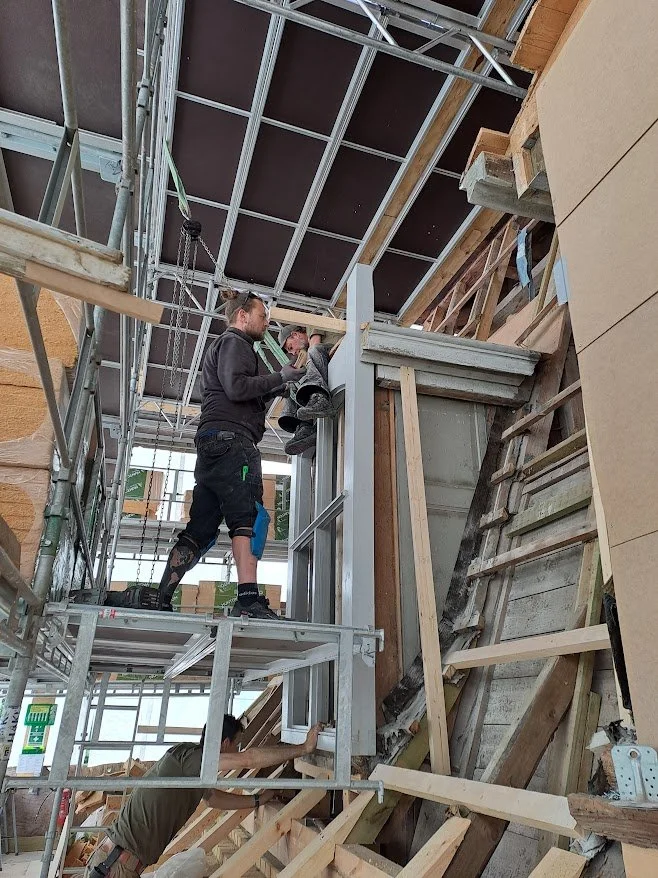

Kvistene på Mansard taget mod vest har været meget medtagede af vind og vejr. Vindueskarmene har været så nedbrudte, at det stort set ikke har været muligt at bevare træet, og derfor er de blevet rekonstruerede i helt nyt træ. Karmene er meget tunge, og det kræver både en masse kræfter, håndværksmæssig erfaring og præcision for at få dem til at sidde korrekt.

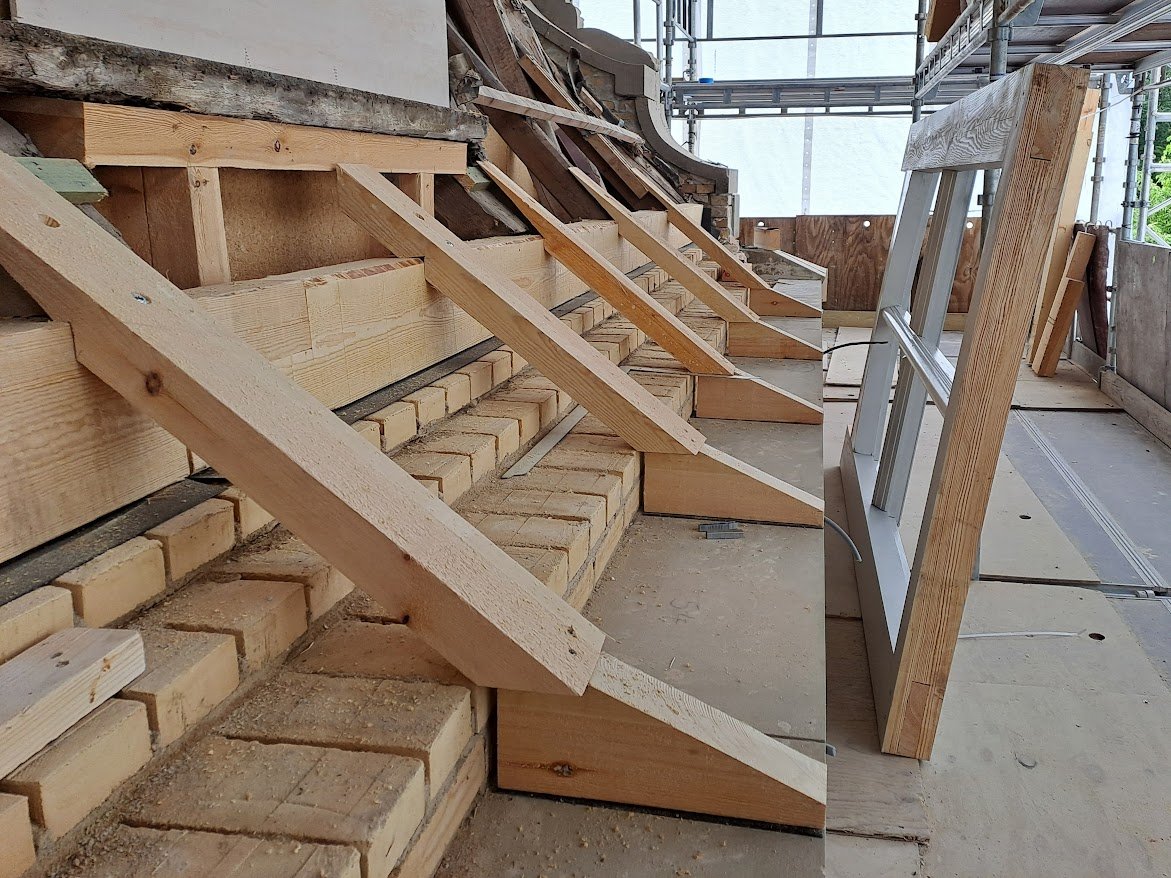

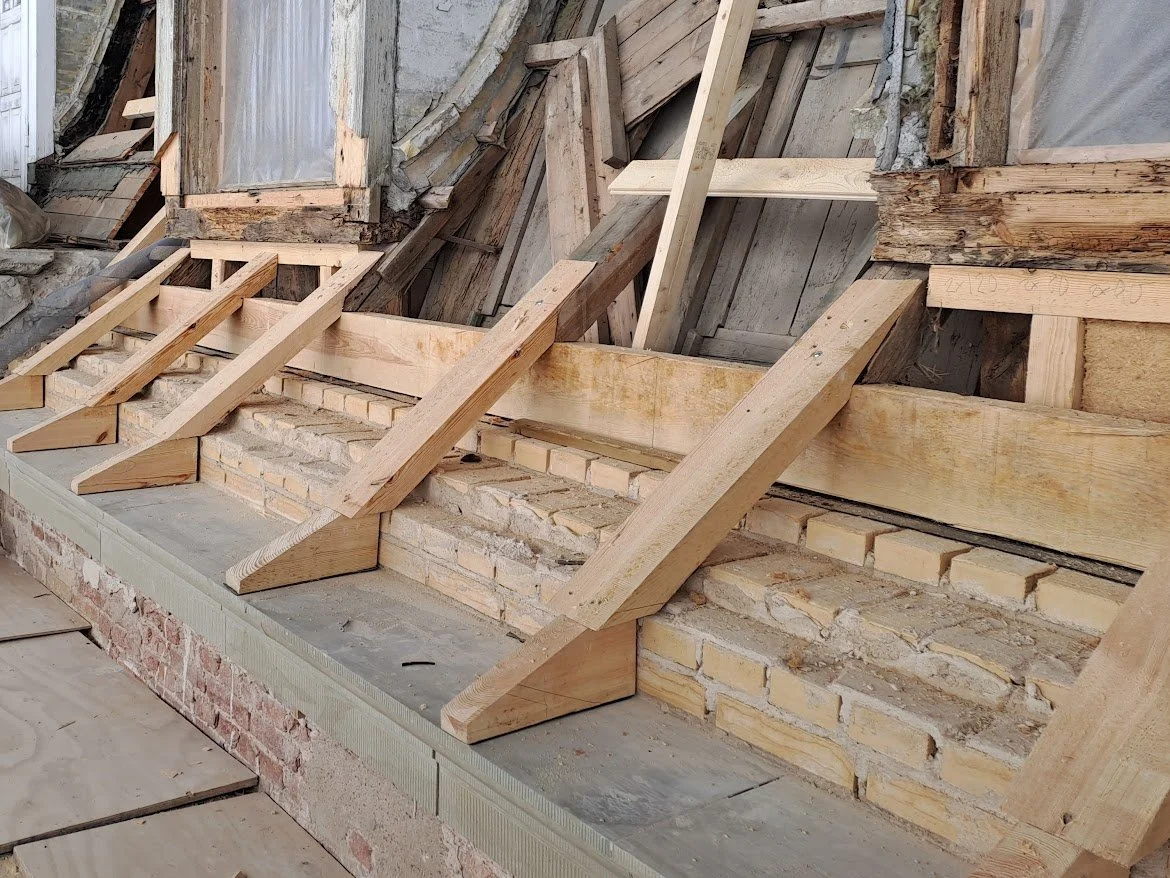

Sandstensgesimserne er på plads på murværket, og henover er der muret en ballast i mursten, der danner en modvægt. Spærfødderne, der er konstrueret i tømmer, giver den karakteristiske hældning på Mansardtaget.

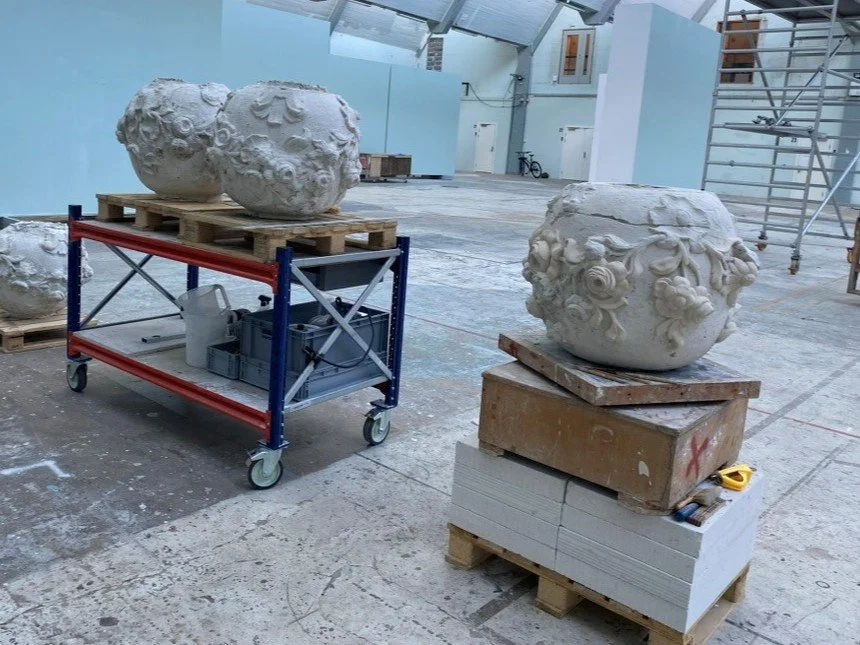

Sandstensvaserne, som er placeret ved slottets rundkørsel, er nu blevet renset for alger, afstøbt og formet i gips, og næste skridt i processen er, at de hugges i sten. Oprindeligt har alle figurer været hugget i sandsten fra Gotland, men ved senere restaureringer har der været anvendt Woodkirk sten fra England til sandsten rundt om bl.a. vinduerne. Denne sten har vist sig at have stort set samme udtryk som den oprindelige sten, og samtidig har den vist sig at være meget vejrbestandig. Woodkirk stenen bliver derfor anvendt til restaureringen.
April 2026
Nicolai Eigtved var hofbygmester og stod for opførslen af Frederiksstaden, Amalienborg - og Frederiksdal Slot . Han introducerede rokoko stilen i Danmark og er kendt for sine elegante, symmetriske og harmoniske bygningsværker med stort lysindfald. På Frederiksdal kan man opleve hans sans for detaljer: frisen på balustraden går igen over dørene i havesalen.

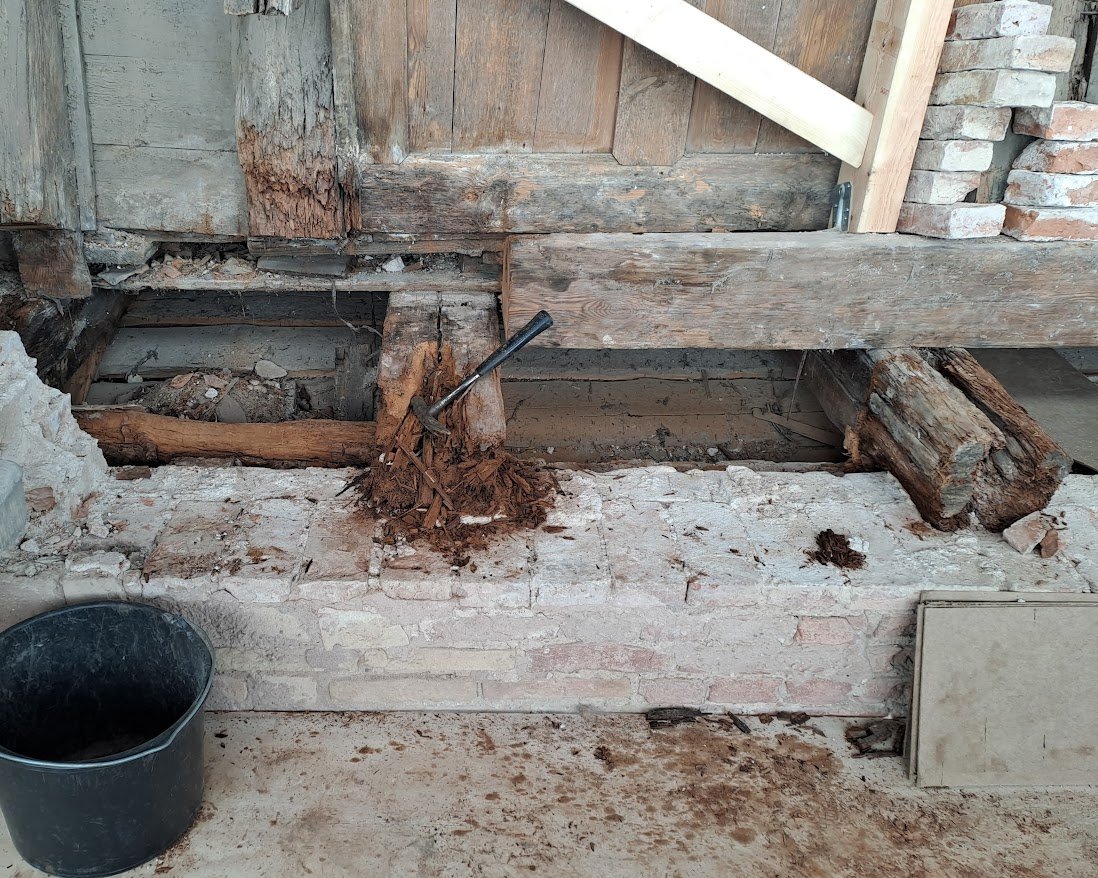

Arbejdet skrider fremad, og der bliver arbejdet på at udbedre Mansard rem (billede til venstre) og bjælkelaget (billede til højre) hele vejen rundt på huset. Før de rådne dele skæres bort sikres bjælkelag og rem med ”lasker”: det er tømmer, der monteres på siden for at fordele belastningen fra tag til murværk. Lasker er ikke en normal løsning i en fredet bygning som Frederiksdal Slot, men løsningen er blevet valgt for at beskytte lofter, puds og stuk i de underliggende lofter.

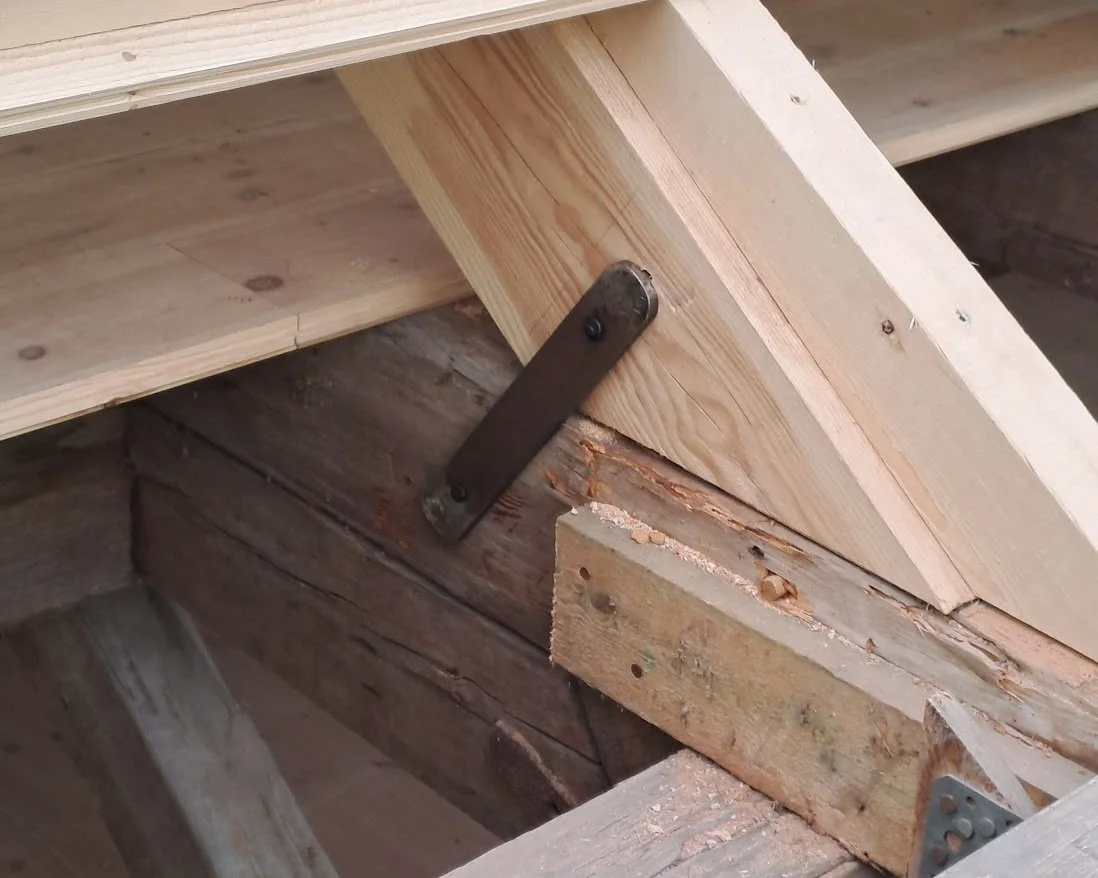

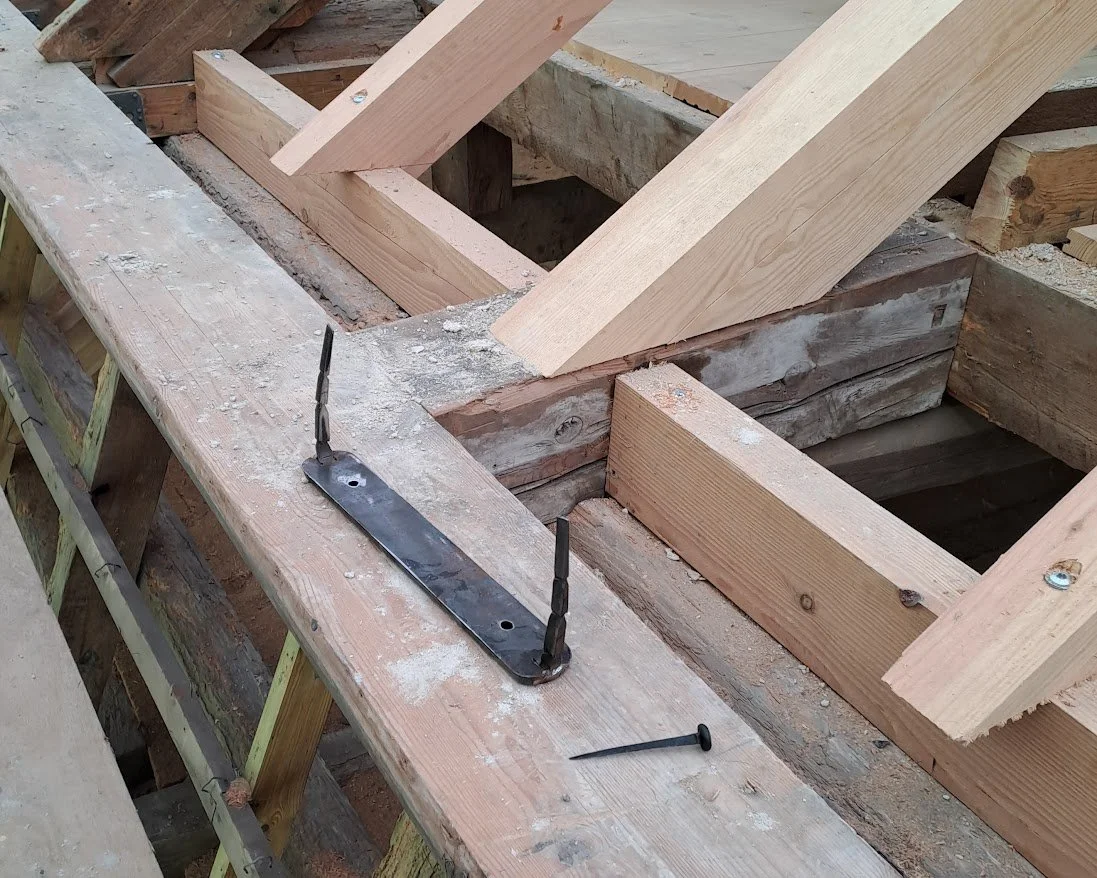

Ved tidligere restaureringerne har der været brugt krydsfinerplader til at afstive samlinger mellem spær og bjælker. Men når man restaurerer gamle, fredede bygninger skal der - så vidt det er muligt - kun bruges originale materialer og metoder. Derfor er det valgt at udskifter krydsfinerpladerne med “gammeldags” tømmerhager til at fæstne og afstive spærene til bjælkerne.

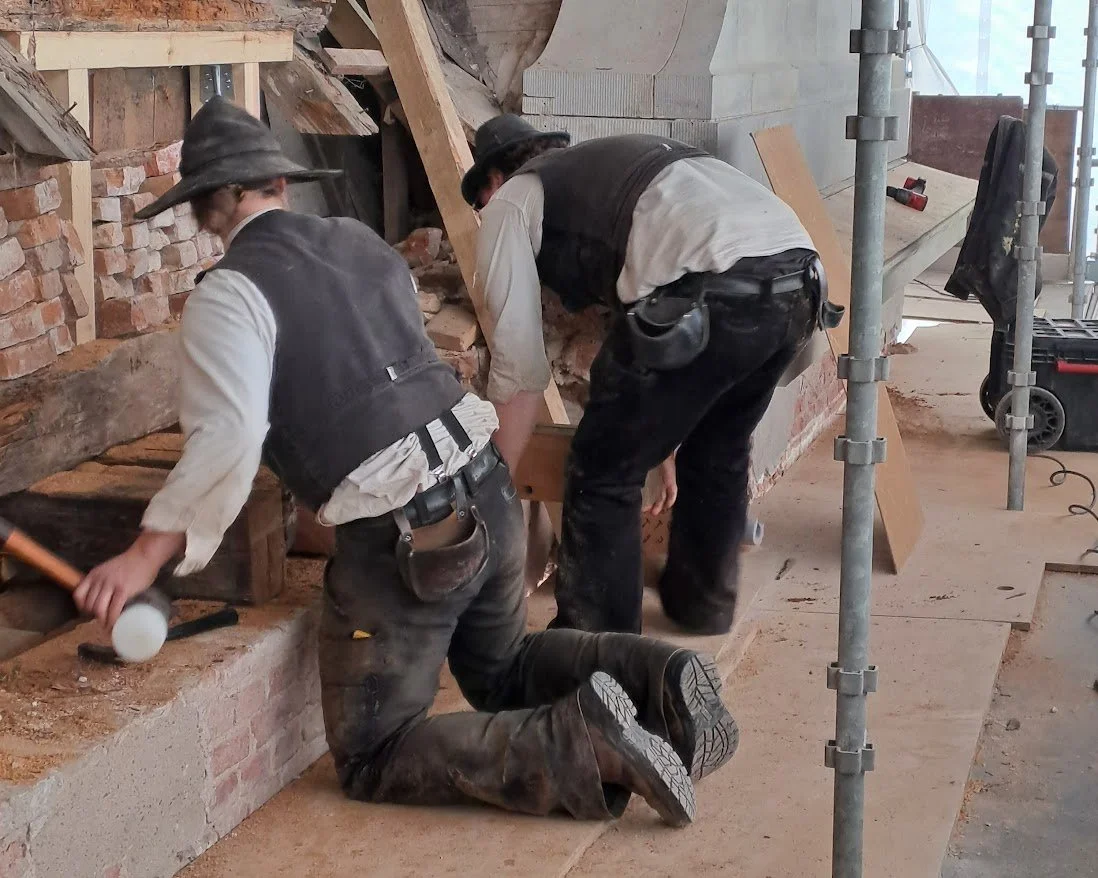

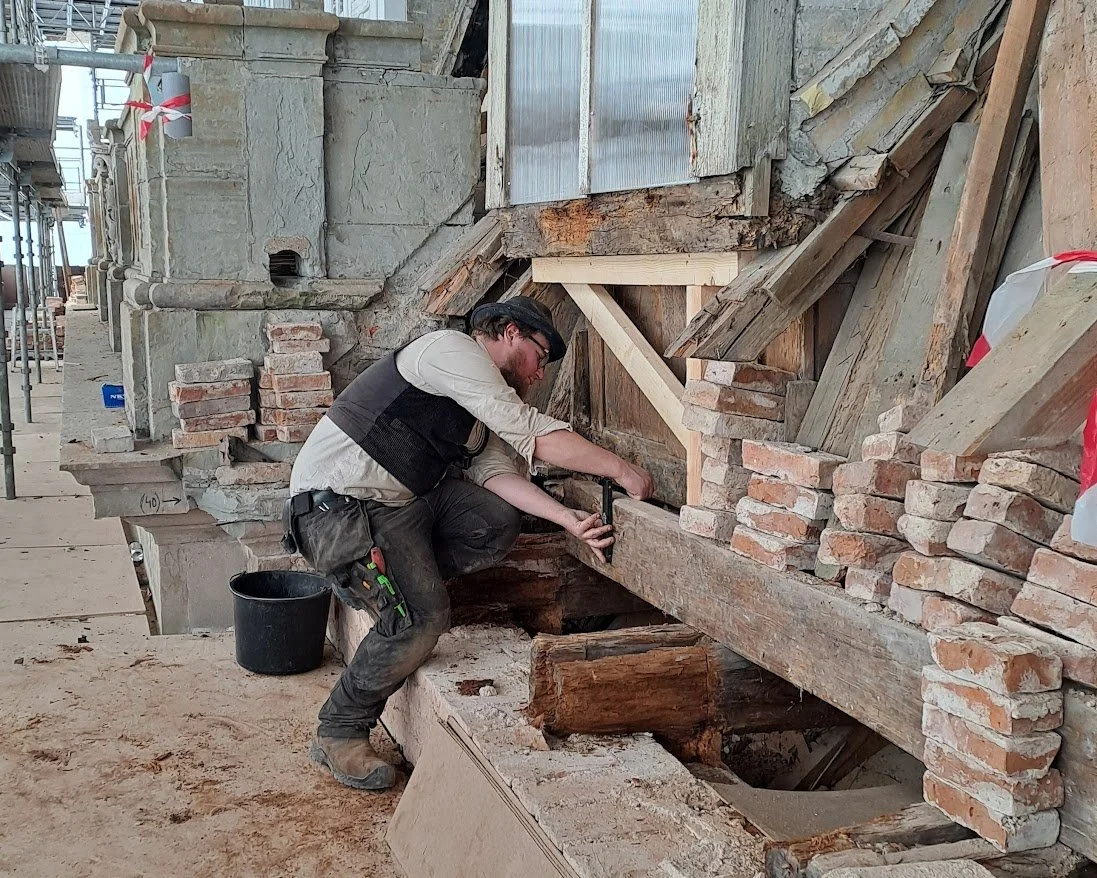

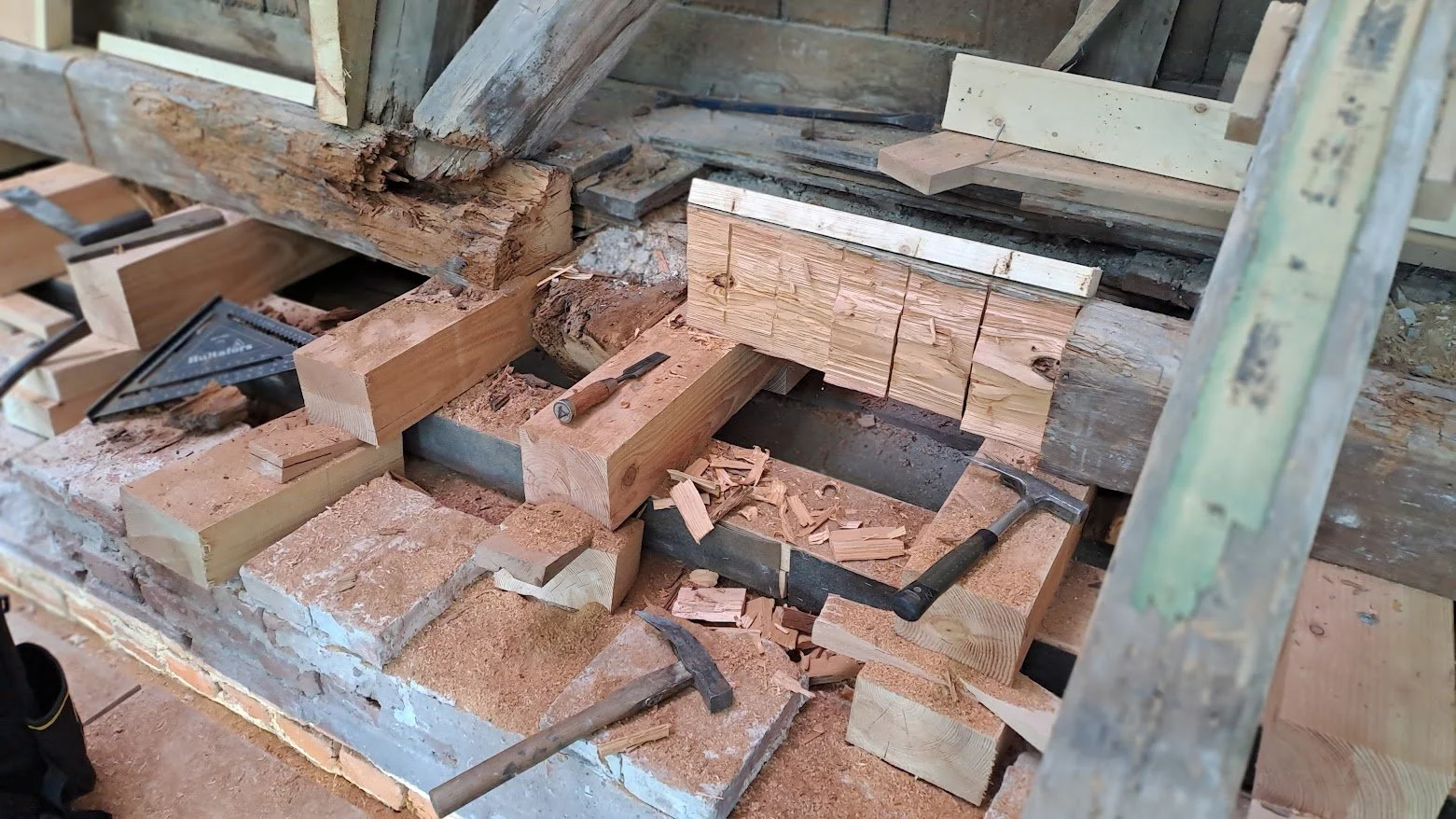

Naverne er specialister i gamle træ håndværk. De gamle bærende bjælker og remme bliver “udluset”, så kun det allerbedste og holdbare træ bevares i konstruktionen. Arbejdet kræver præcision, og nogle gange er det praktisk at være to om det.

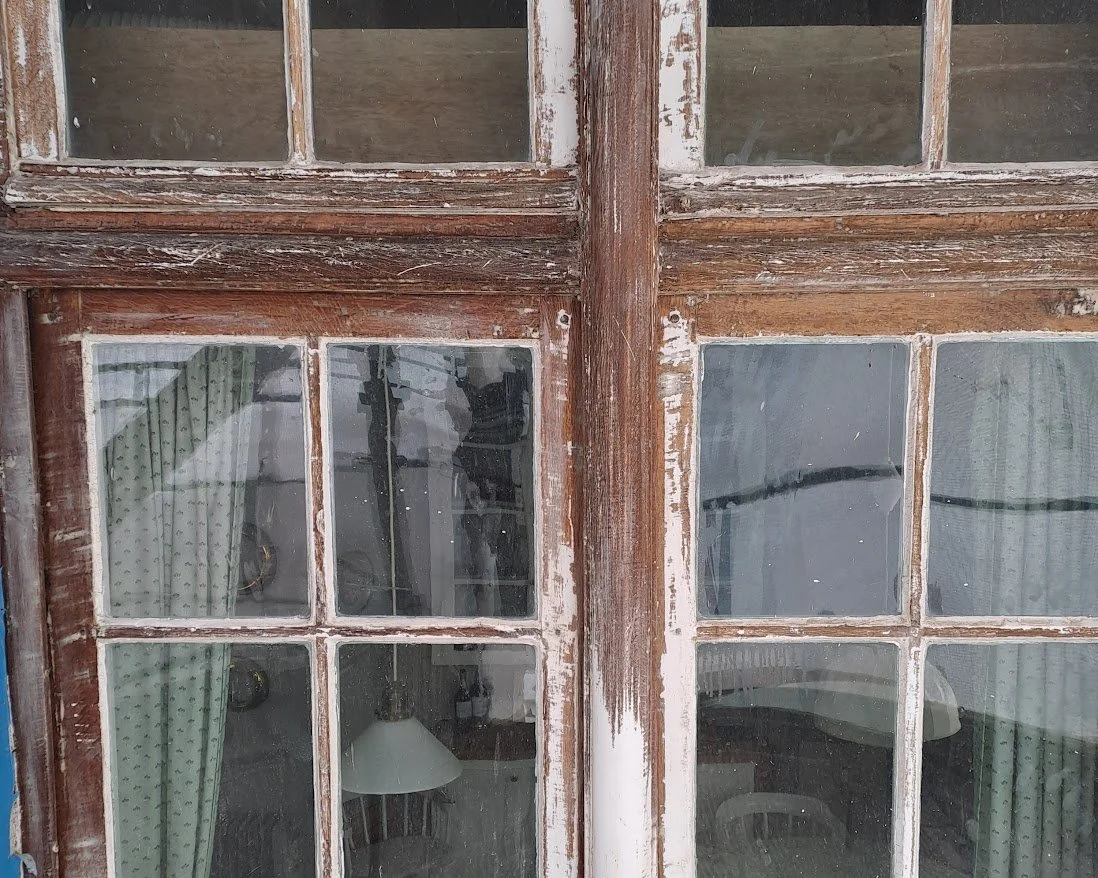

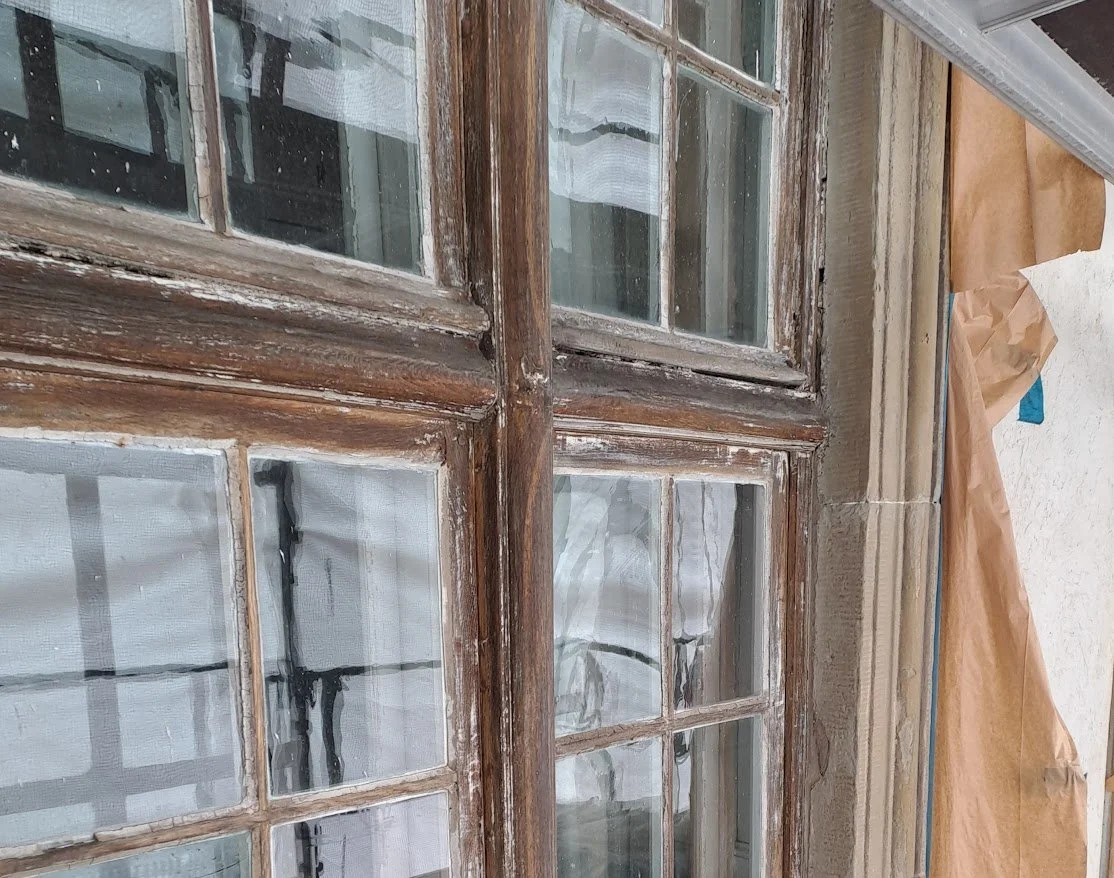

Alle vinduer bliver gennem restaurerede, og det betyder at gammel maling fjernes fra karme og rammer, og at dårlige og nedbrudte stykker træ bliver fjernet og erstattet med nye stykker. Rammerne bliver transporteret hen til snedkerværkstedet, der ligger 200 meter fra slottet i Den røde Lade., Når det originale træ er egetræ bliver ”udlusningen” ligeledes foretaget med egetræ.

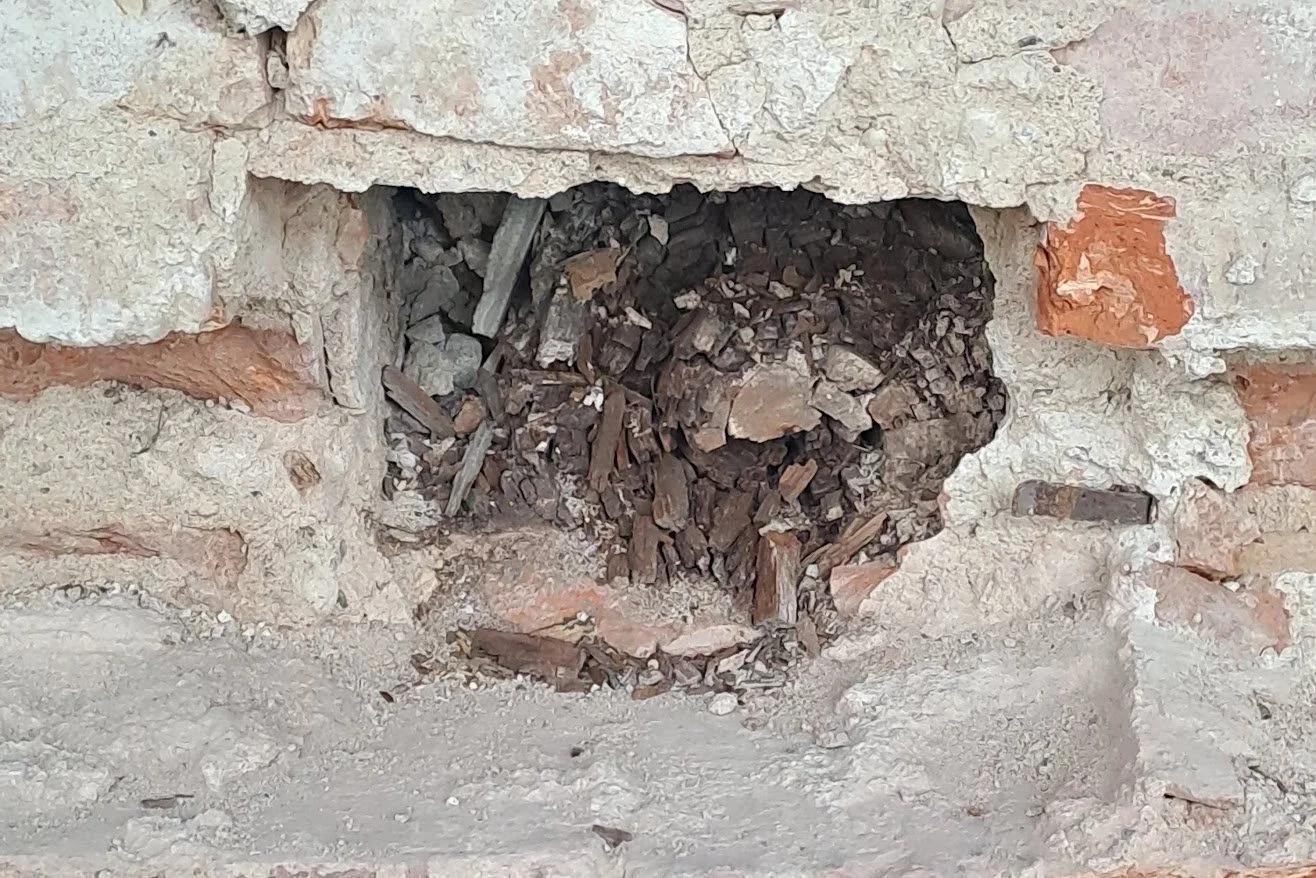

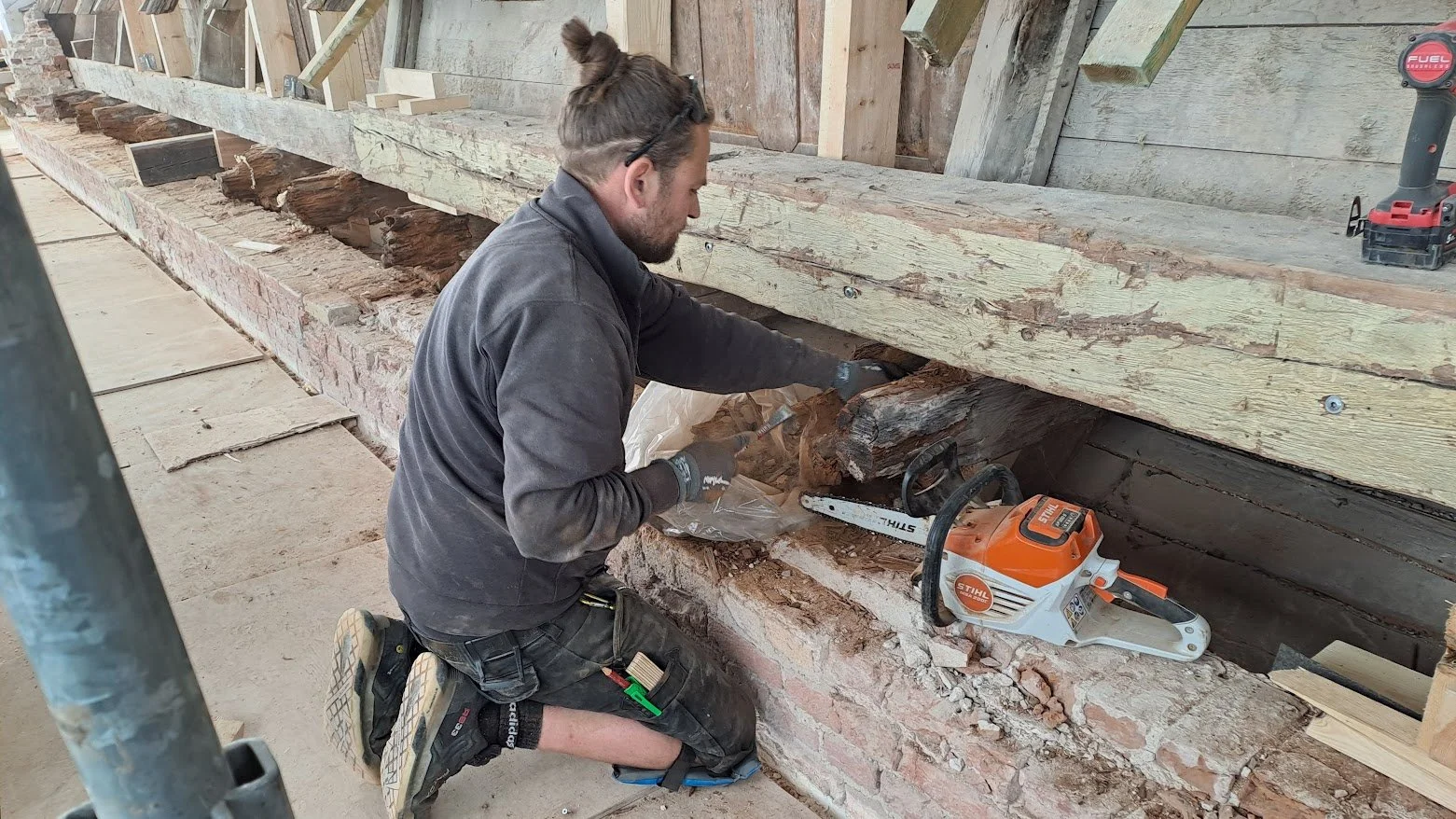

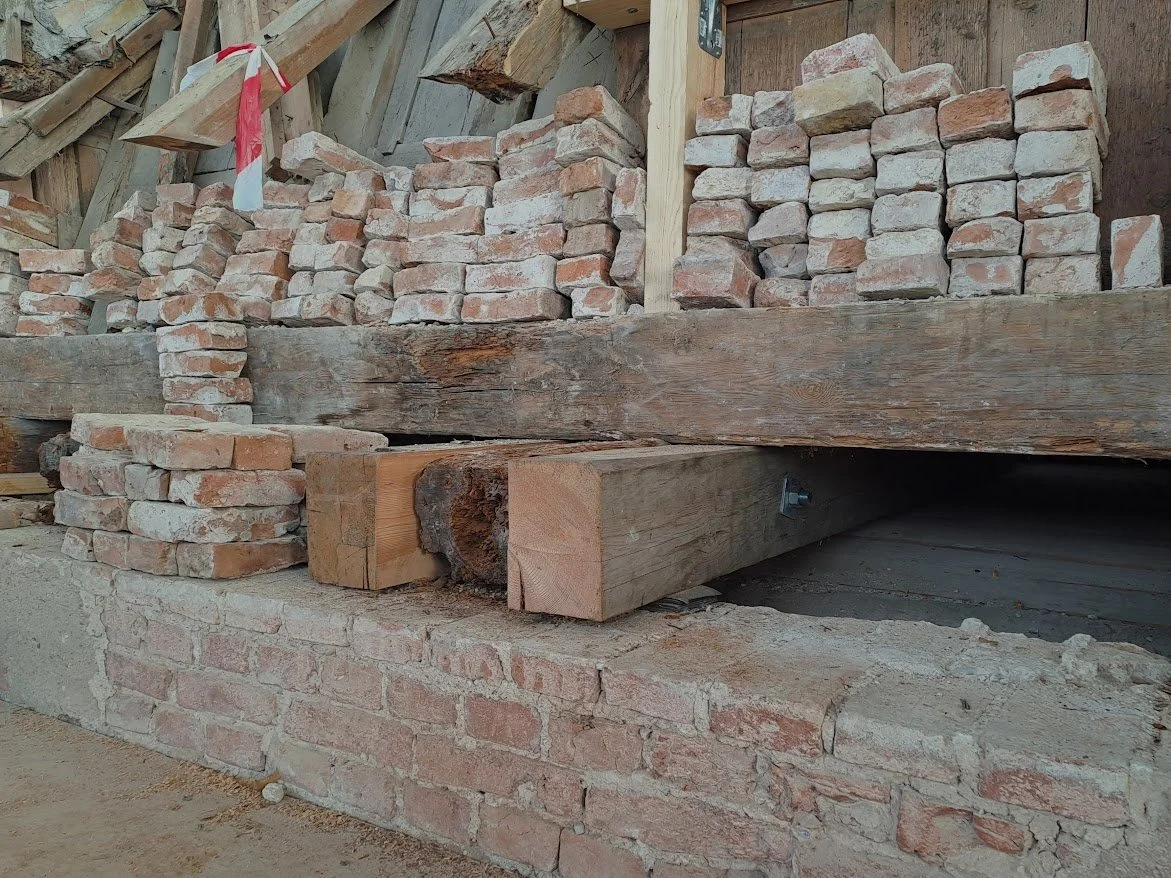

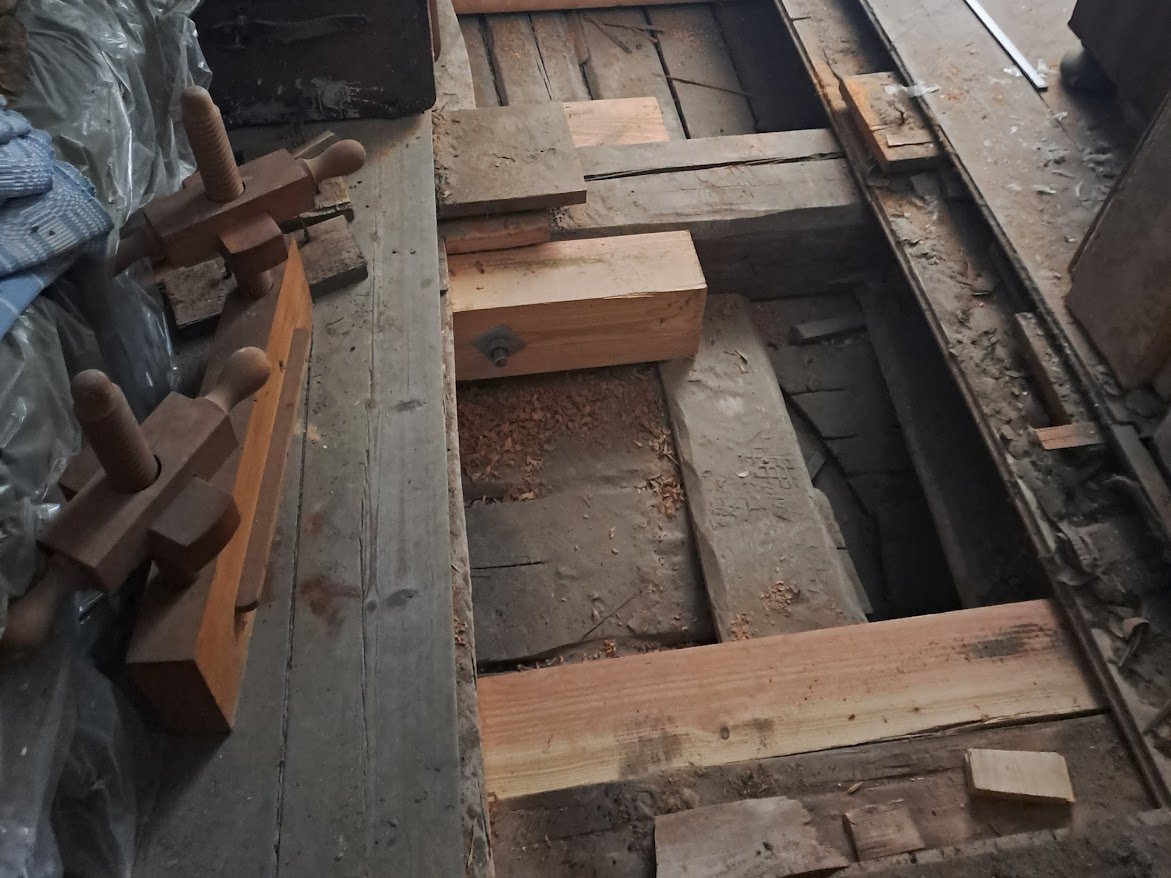

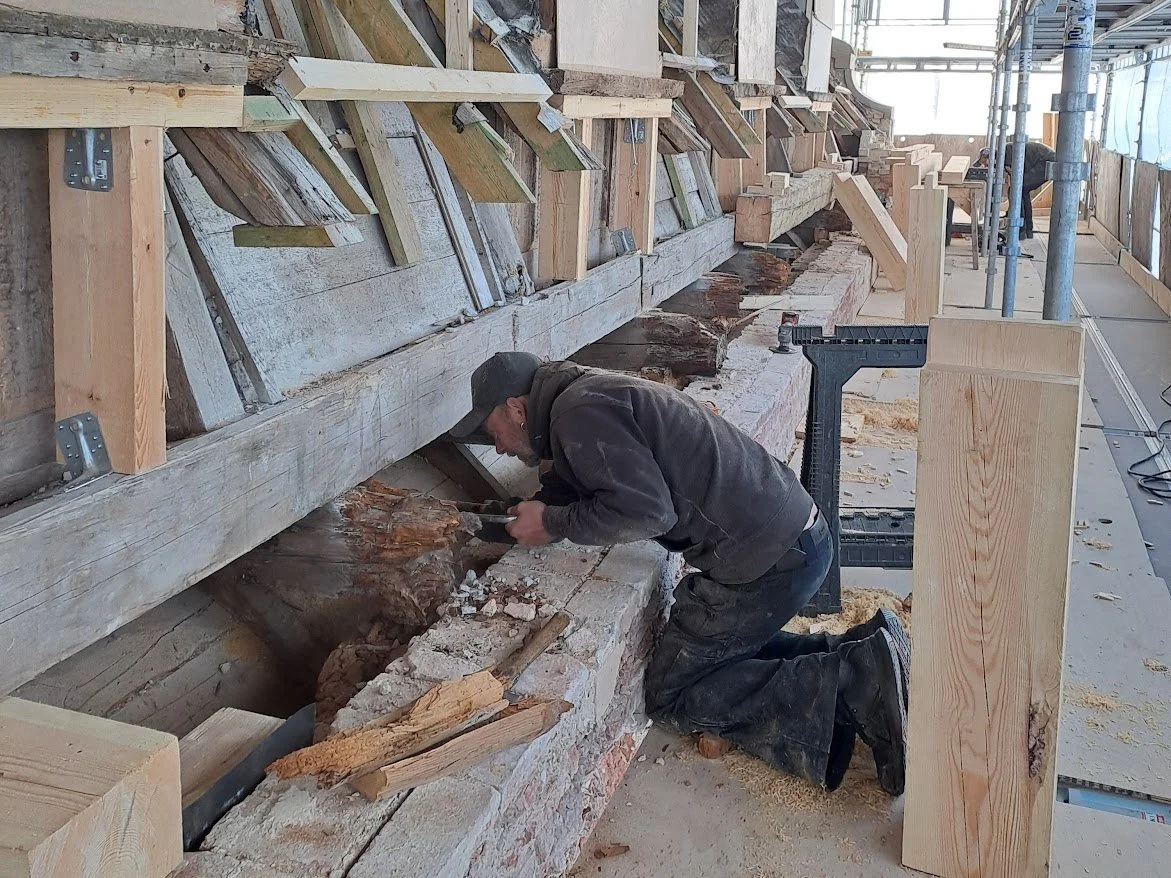

De yderste dele af bjælke enderne er hårdt medtagede af fugt fra murværket og tidligere indtrængning af vand. Omfanget af nedbrydningen er først blevet helt afdækket, efter at taget er nedtaget. Heldigvis har bjælkerne i etage adskillelsen det rigtig godt, så tømrerne og snedkerne kan fokusere på at fjerne de dårlige dele af træet og derefter støtte bjælkerne med nyt tømmer.
Marts 2026

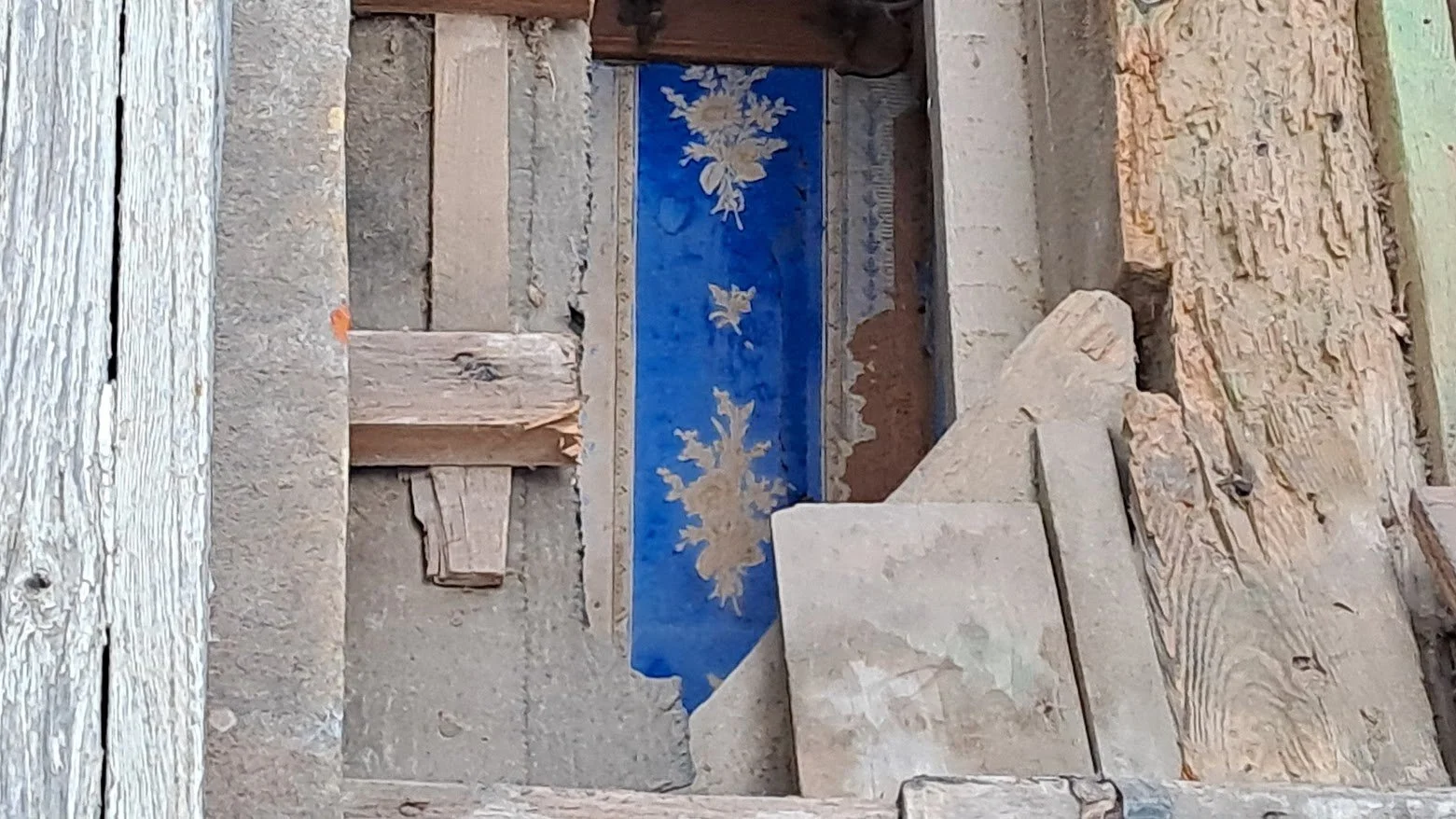

Et kig ind i skunkene på mansard etagen.

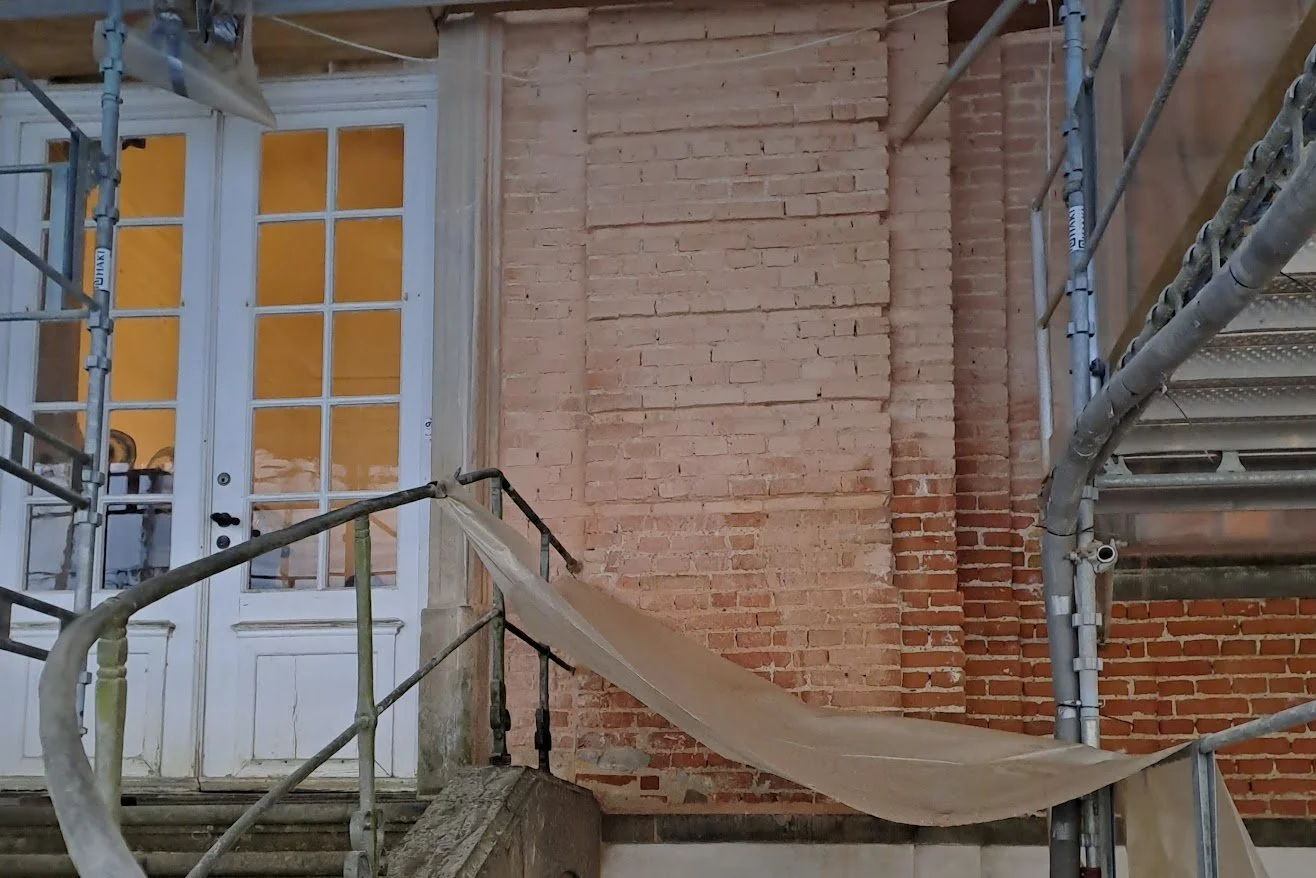

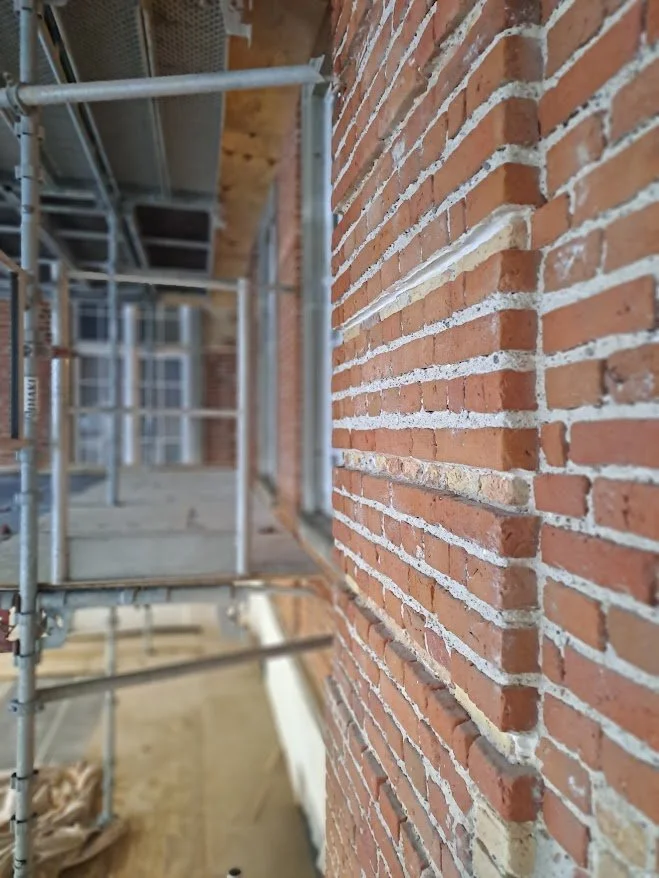

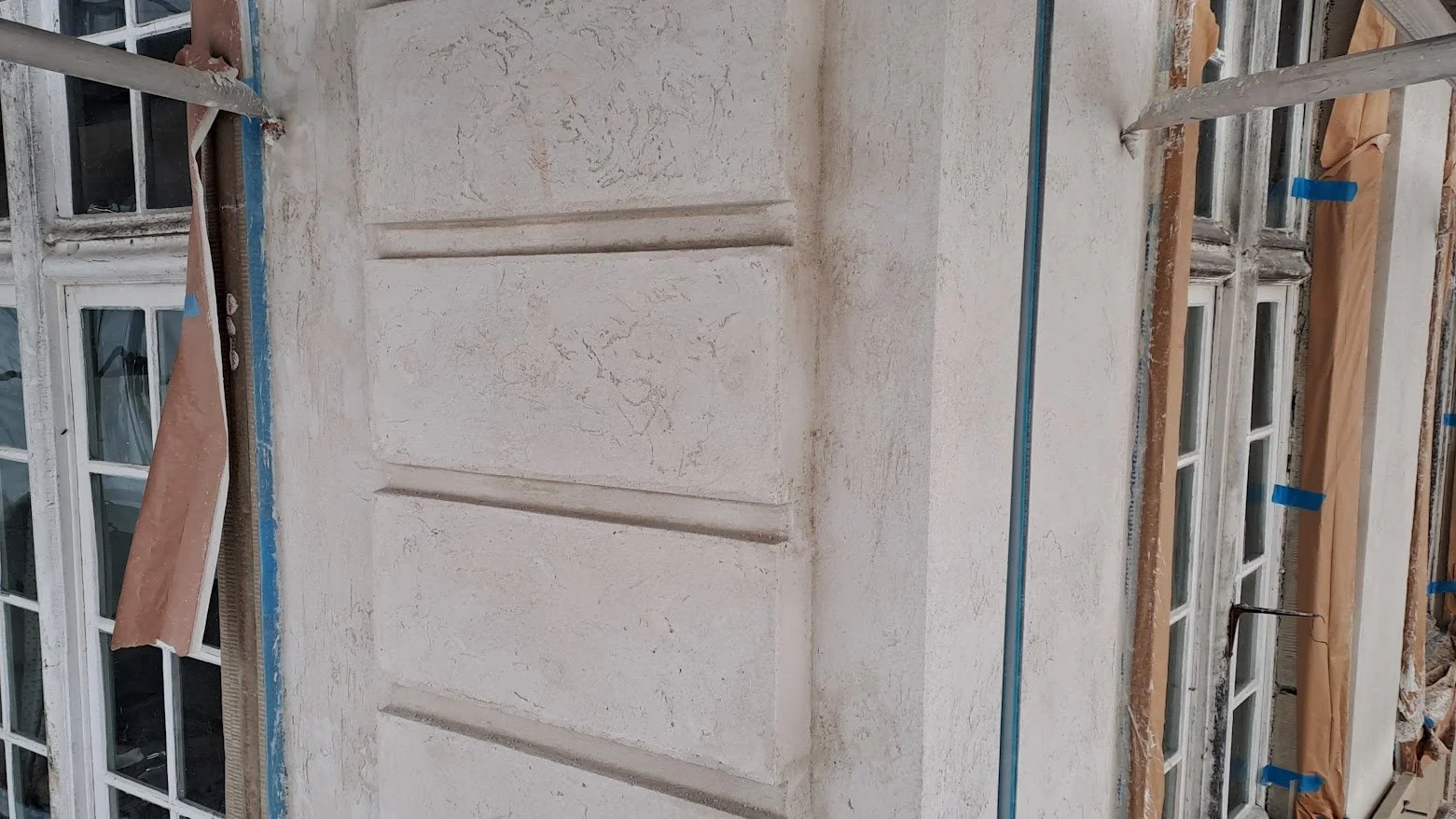

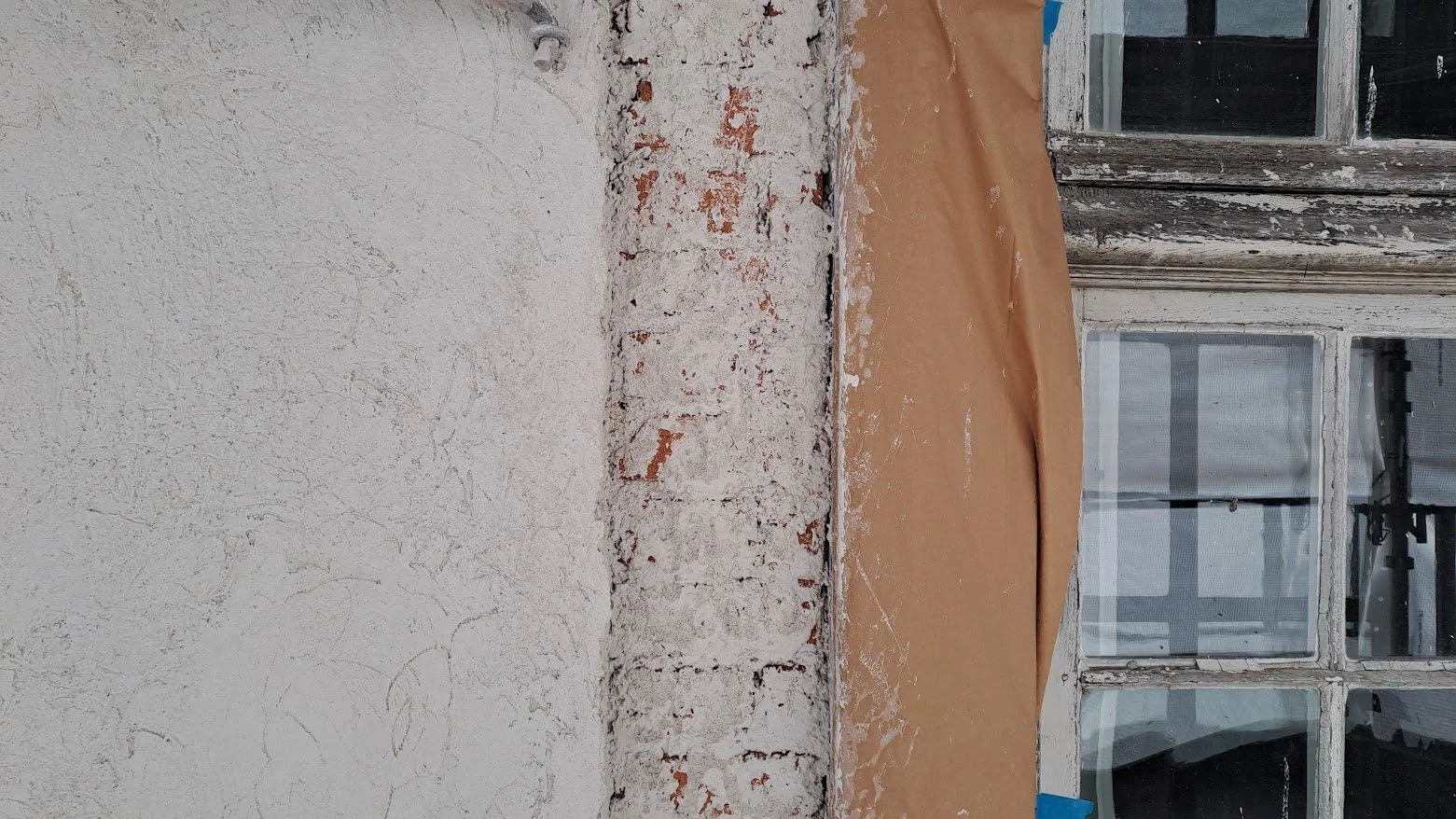

Stort set alle håndværk er i gang på samme tid. Samtidig med at der arbejdes på tagkonstruktion og skorstene, bliver de sandblæste mure repareret, pudset bliver ”udkastet” (billede til venstre) og derefter grovpudset (billede til højre). Tilslut afsluttes facaden med et lag finpuds, hvorefter den kalkes. Til den tid fremstår slottet som (næsten) nyt.

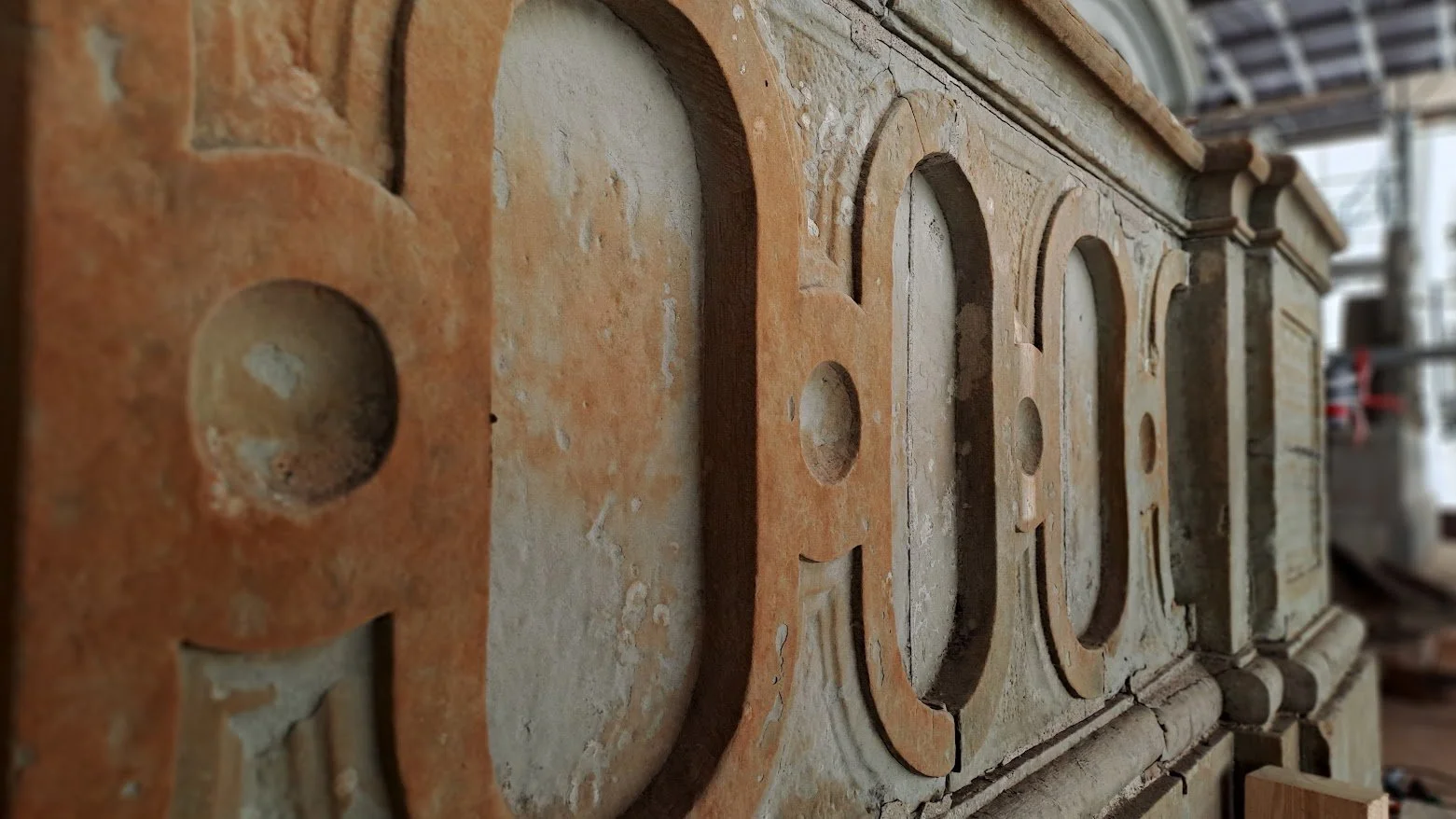

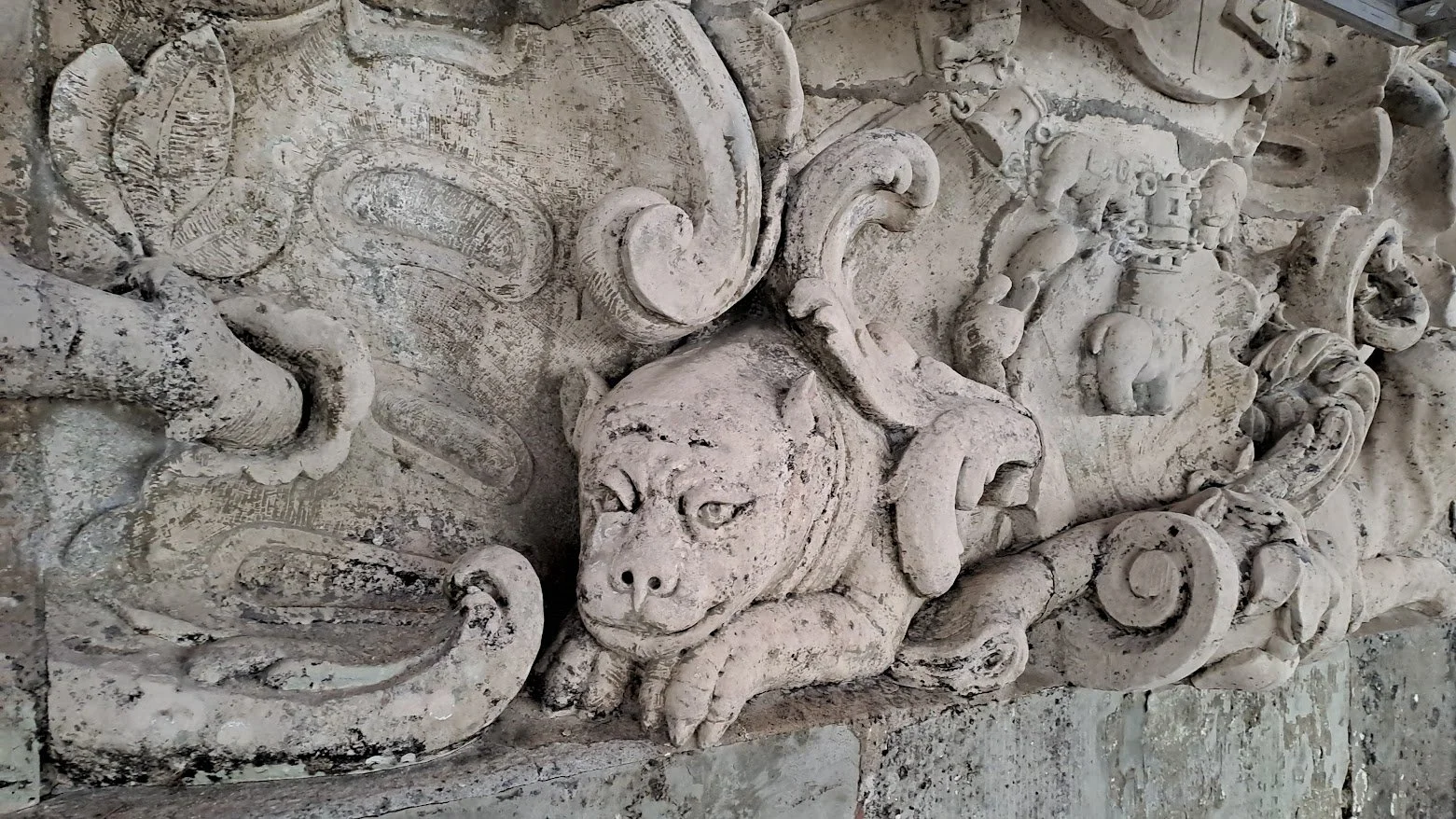

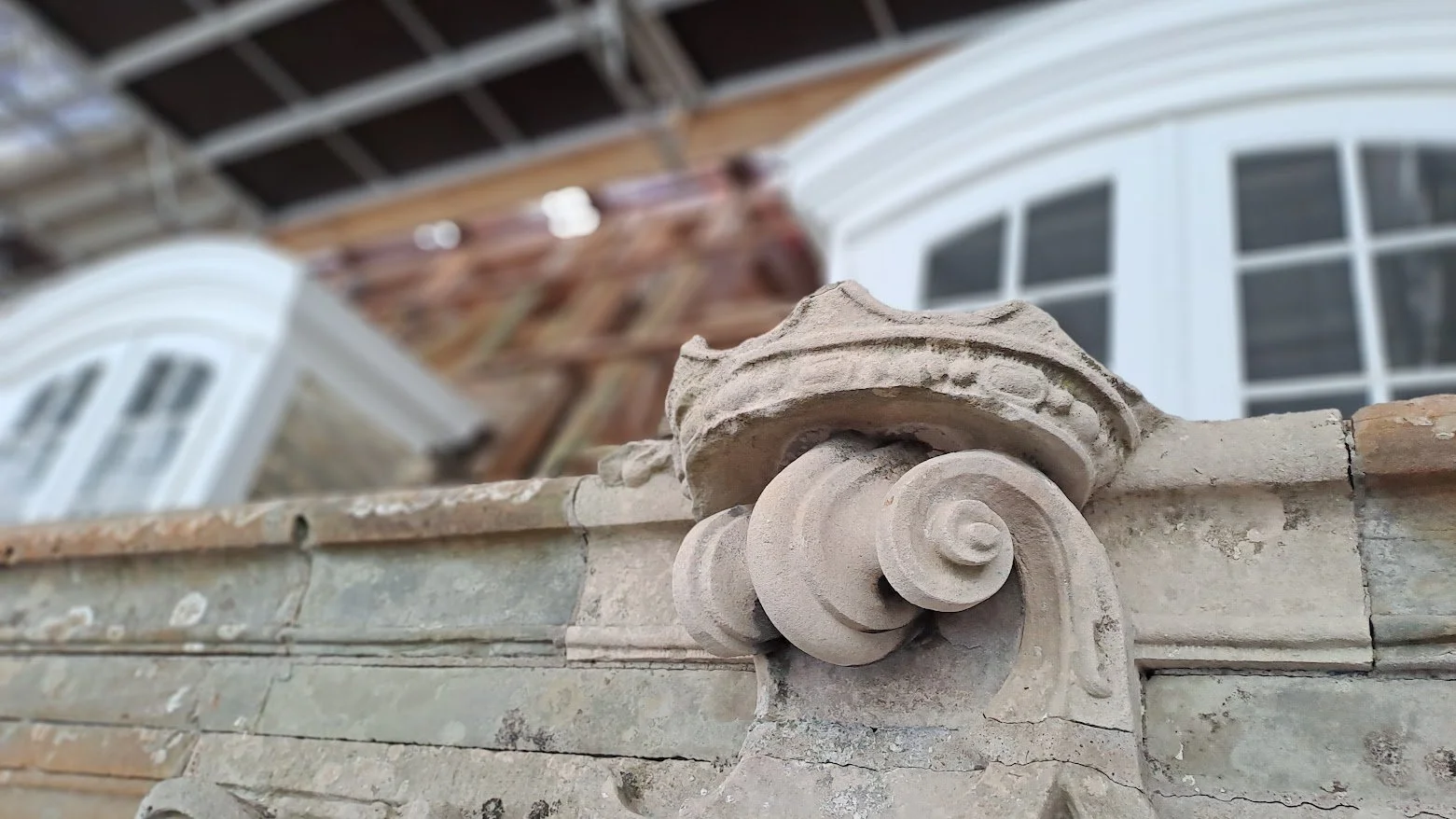

Dekorationerne på balustraden (altanen på havesiden) på sydsiden og figurerne i våbenskjoldet på norsiden er blevet skånsomt afrenset for blandt andet alger. Nogle figurer er lidt mere medtagede end andre men fremstår alligevel utroligt levende og velbevarede.

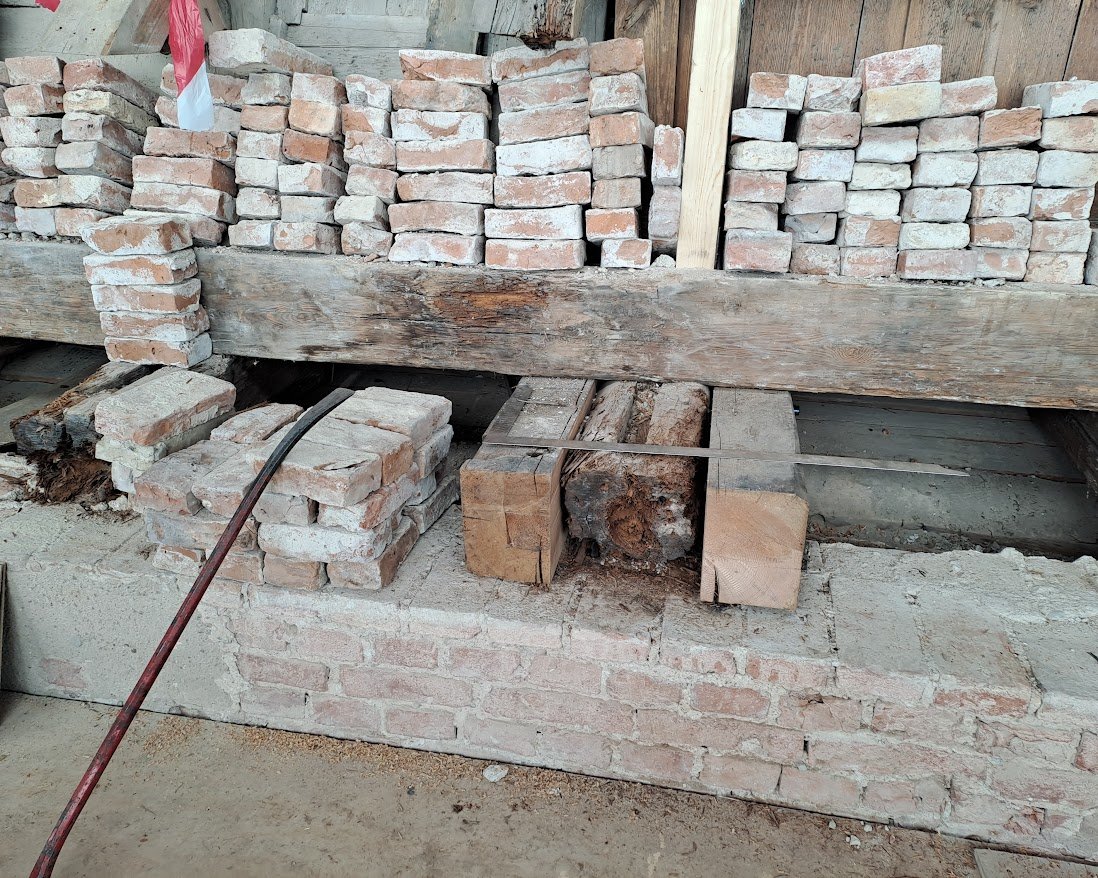

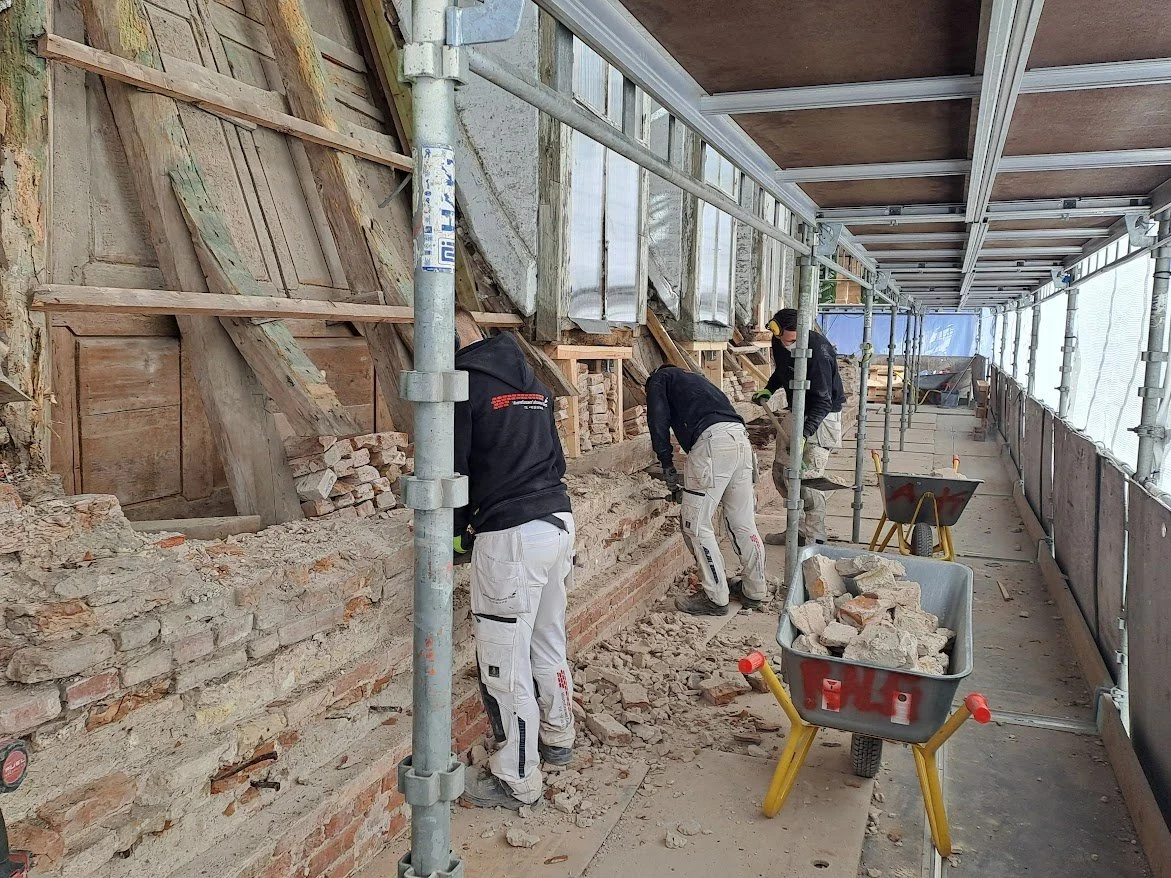

For at komme ned til de tværgående bjælker og udbedre bjælke enderne har det været nødvendigt at nedtage murstenballasten sten for sten. Ballastens funktion er at skabe en modvægt til sandstensgesimsen. Når de rådne bjælke ender er udbedret med nyt tømmer, bliver de gamle mursten renset, og så bliver de brugt til at bygge ballasten op igen.

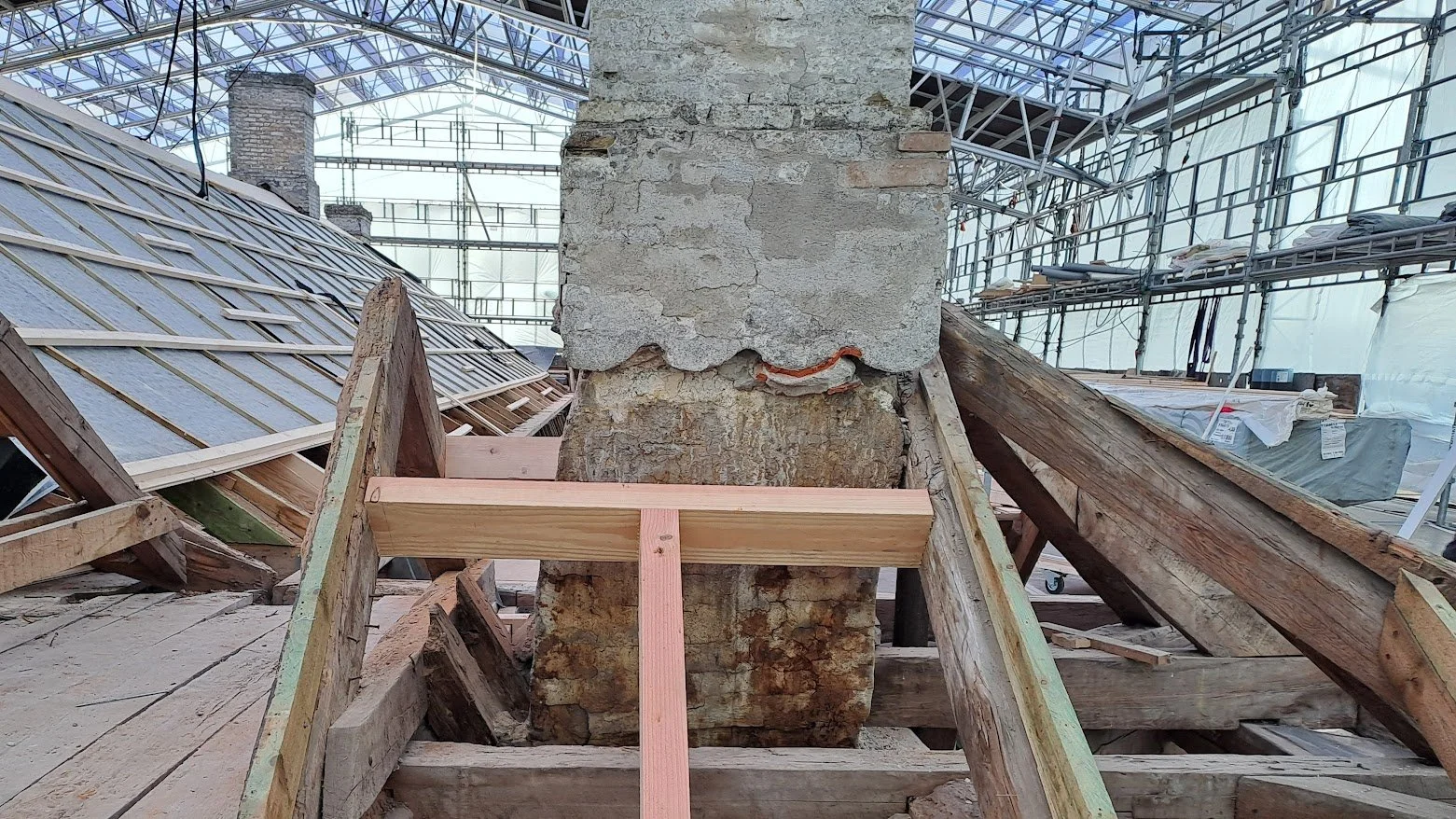

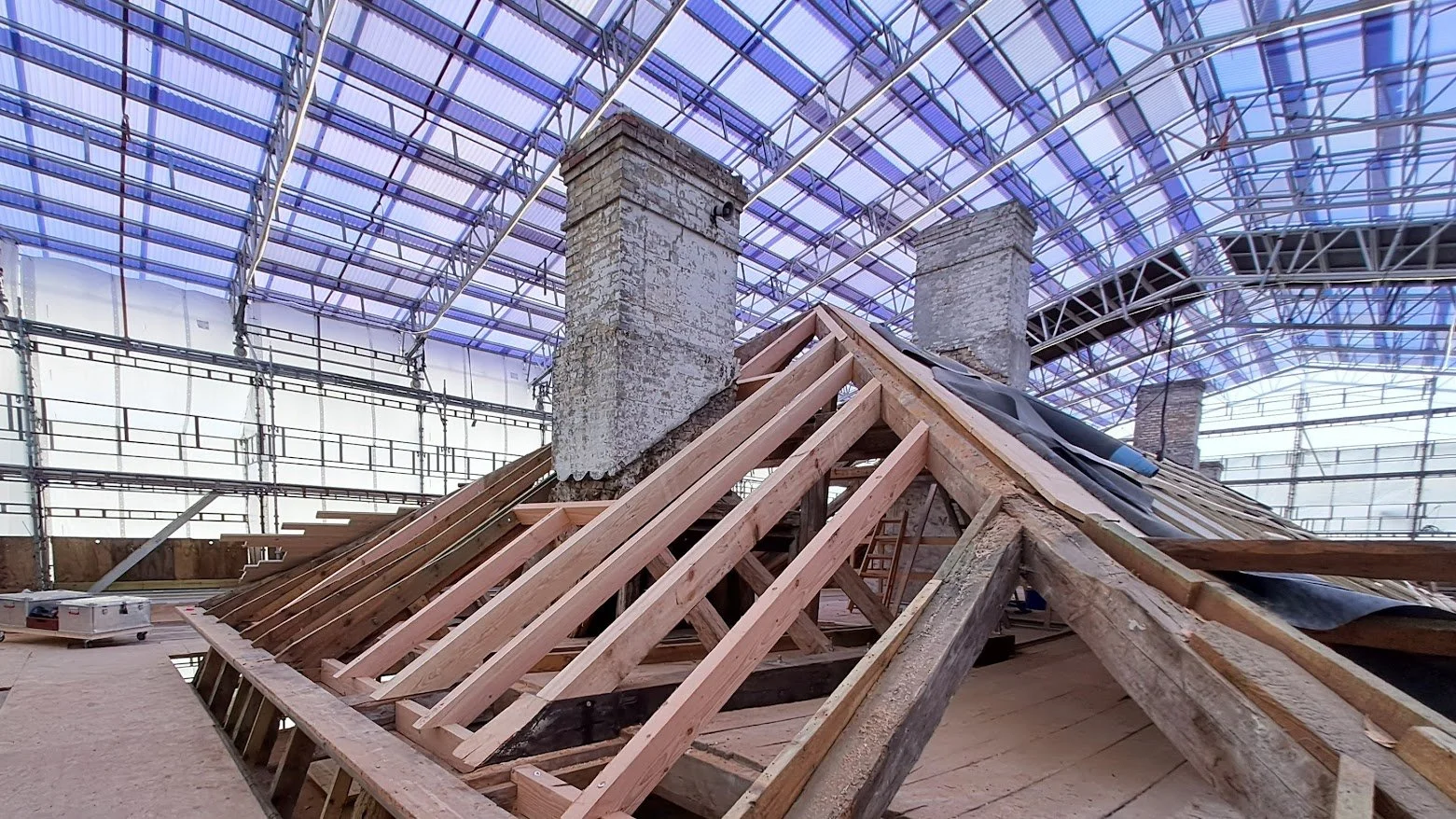

Skorstenene skal repareres og pudses op. Der bliver skiftet sten, og fugerne bliver udbedret inden de skal pudses og kalkes. En enkelt af skorstenene har sat sig så meget, at den har knækket et spær, så det er ikke for tidligt at restaureringen er gået i gang. Denne skorsten er blevet afstivet og udbedret, så den bevarer sin funktion.
Statuer og figurer et nedtaget og transporteret til Vallø for at blive restaureret. Figuren “Efterår” er netop kommet ud af sin gips form og står nu til tørring ved siden af gips modellen af “Vinter”. Senere bliver begge gips modeller transporteret til Roskilde, hvor rekonstruktionsarbejdet går i gang. Arbejdet foregår hos Sandstensrestaurering Aps og billeder er taget af Mette Marciniak.

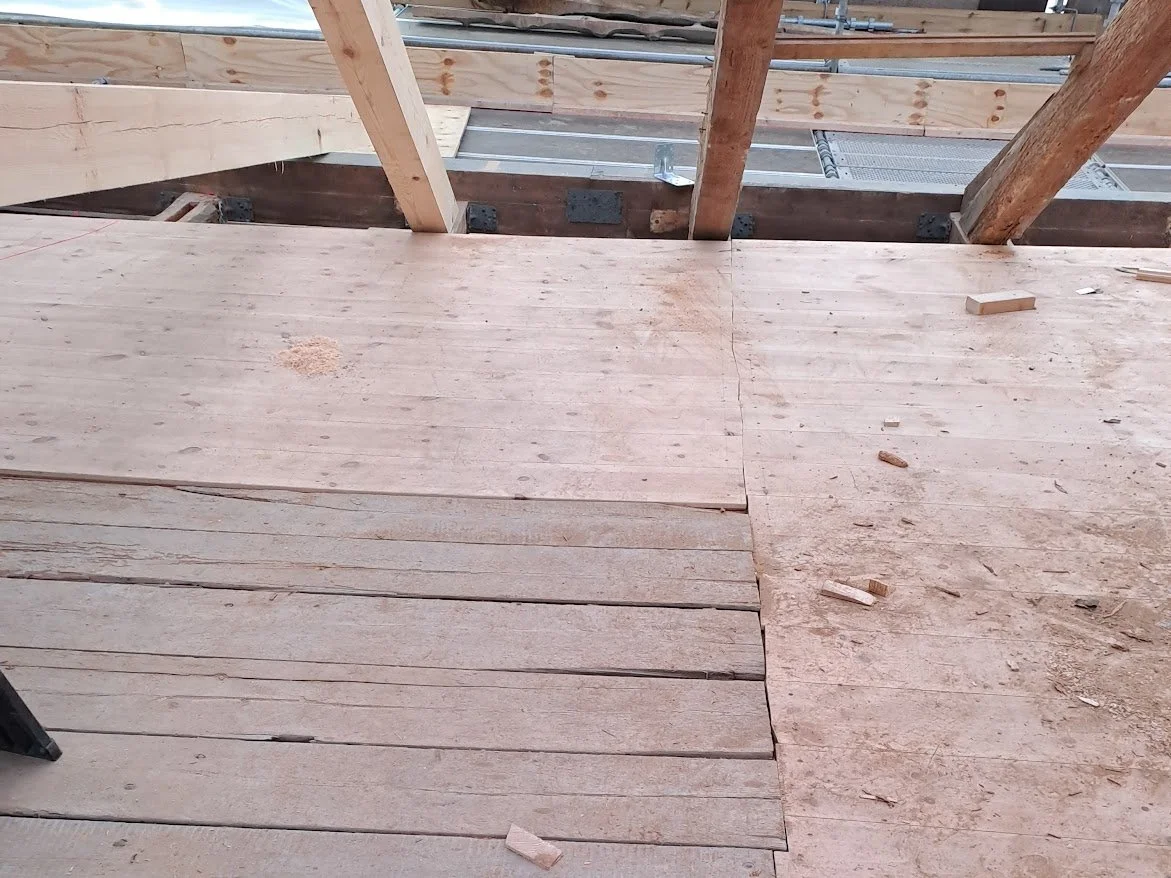

Under den øverste del af taget har der tidligere været gangbroer, som gjorde det muligt at bevæge sig rundt på loftet. Nu bliver der lagt et dæk over hele arealet, så det fremover er sikkert at bevæge sig rundt og bla. besigtige taget og foretage eventuelle reparationer. Stort set alle steder er de gamle gulvbrædder i så fin stand, at de kan holde mange år endnu. De bliver bevaret, og kun de dårlige bliver udskiftet - og faktisk er det kun et enkelt gammelt bræt, der skal udskiftet.
Februar 2026

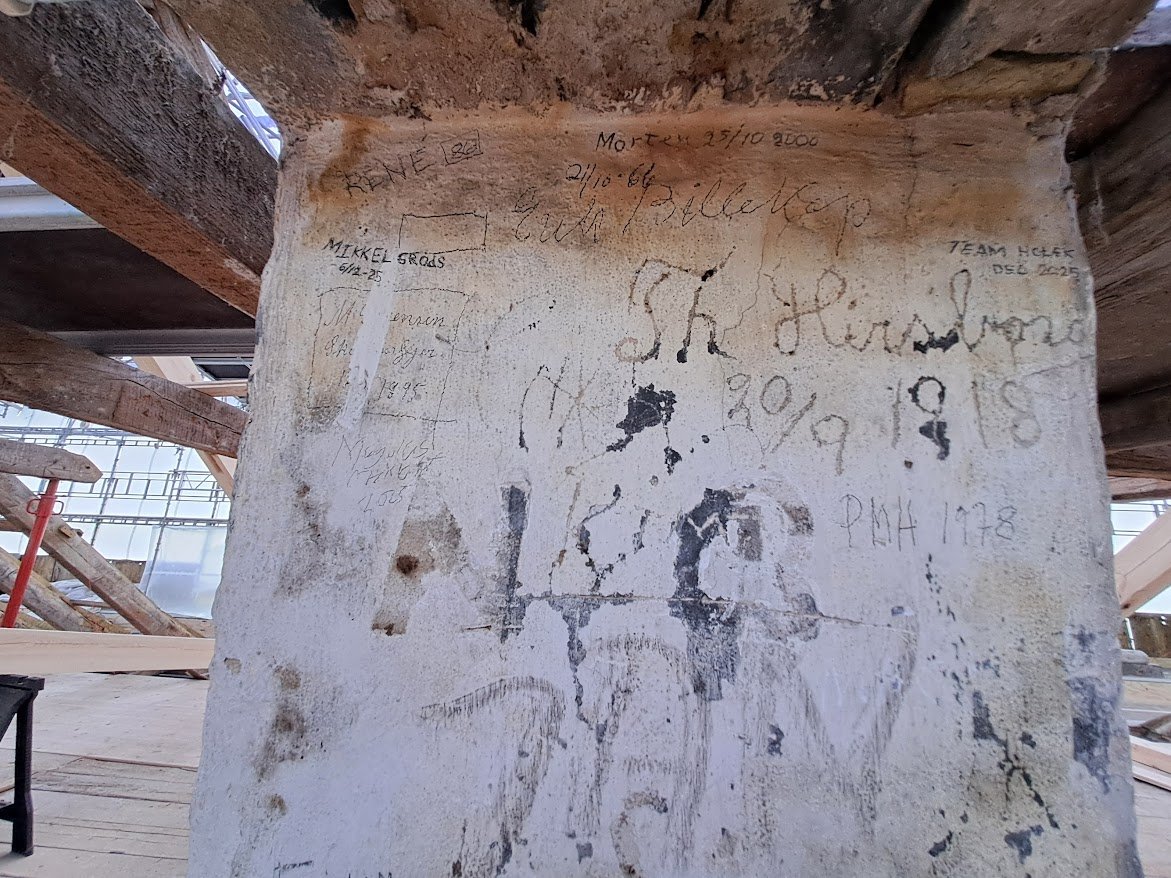

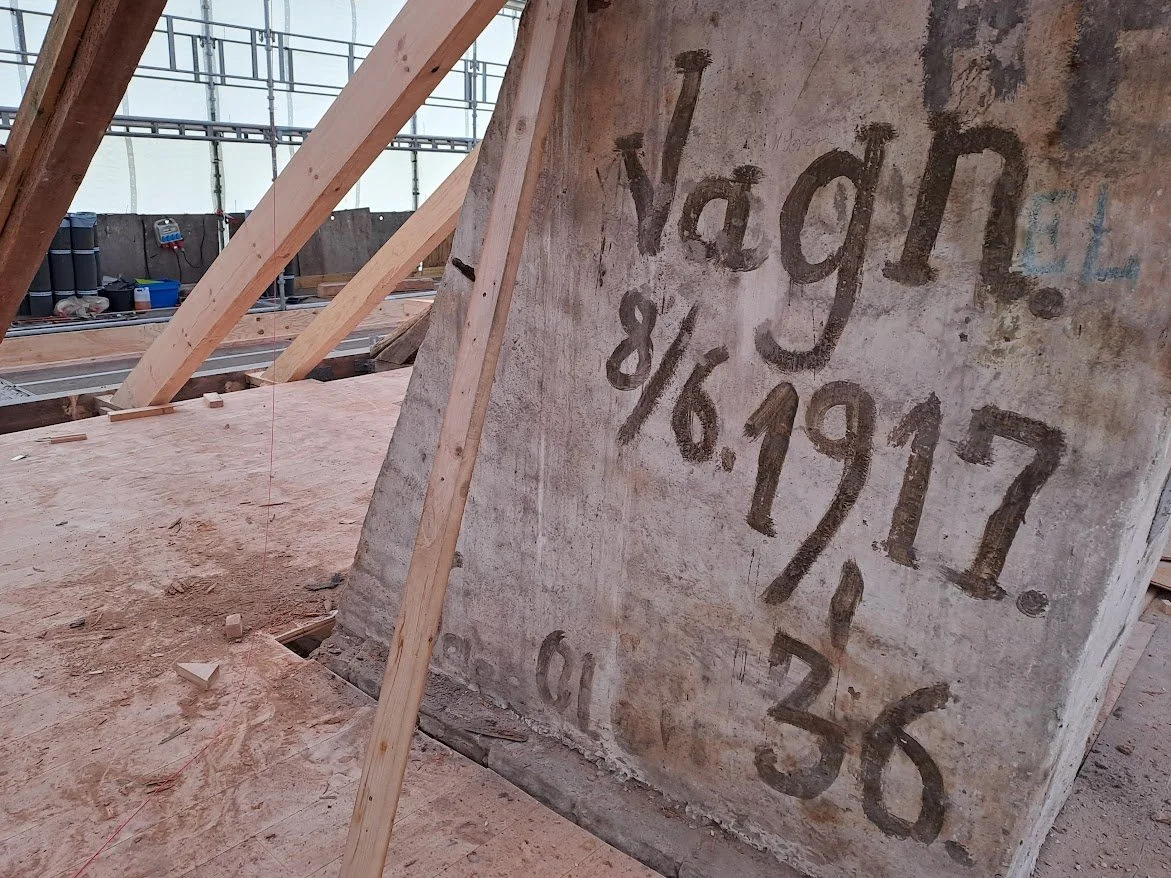

Både gamle og nye signaturer fortæller om restaureringer og reparationer igennem tiden. Signaturerne er også fortællinger om håndværkstraditioner, der bliver overleveret til næste generationer, og om den personlige stolthed ved godt udført arbejde .
I takt med at tagsten og undertag nedtages og konstruktionerne bliver synlige, dukker der løbende nye udfordringer op. Blandt andet har tagkvistene igennem tiden været udsat for fugt, og på flere af kvistene er både hjørnestopler og bundstykker meget medtagede. Kvistene bliver nu understøttet med nyt bundstykke og stolper, som fastgøres til spær remmen. Dette er en permanent løsning, der både forhindrer, at kvistene sætter sig yderligere og samtidig sikrer, at arbejdsmiljøet forbliver sikkert.
Januar 2026

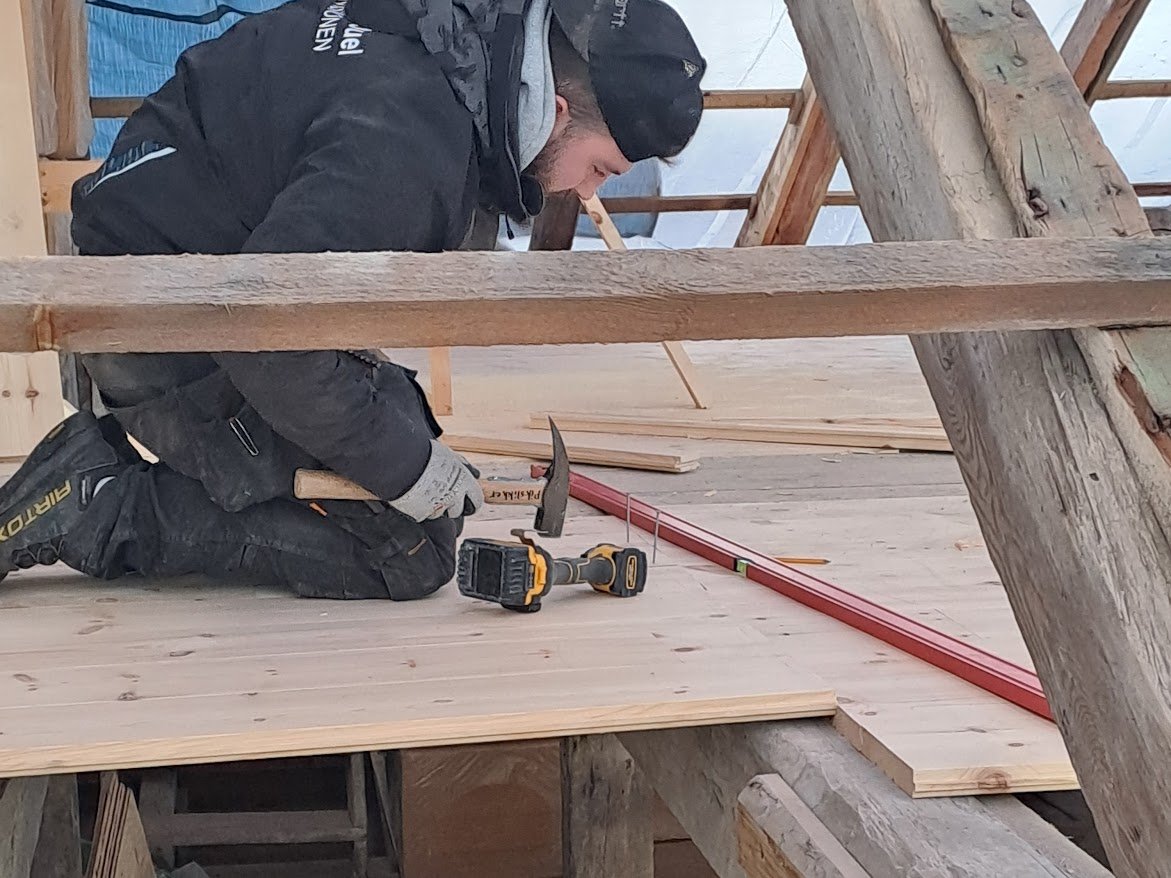

De bærende bjælker er i rigtig dårlig stand, og det er på høje tid, at de bliver skiftet. Den fulde afdækning vil afsløre omfanget af nedbrudt træ, og herefter skal rådgivere, arkitekter og ingeniører i gang med at beregne og udarbejde en plan for, hvordan udskiftninger og restaurering skal gribes an.
De eksisterende tegl er slidte og ødelagte og kan desværre ikke genbruges, og der har allerede været vandskader i de pudsede lofter indenfor på grund af huller i taget. De nye sorte glaserede teglsten bliver specialfremstillede hos en producent, der er specialist i tegl til historiske bygninger, og teglene svarer til dem, der produceres og leveres til Amalienborg. Teglene bliver fremstillet i tre forskellige farvenuancer i en sort-brun farveskala. Det vil give et mere levende udtryk på tagfladen.

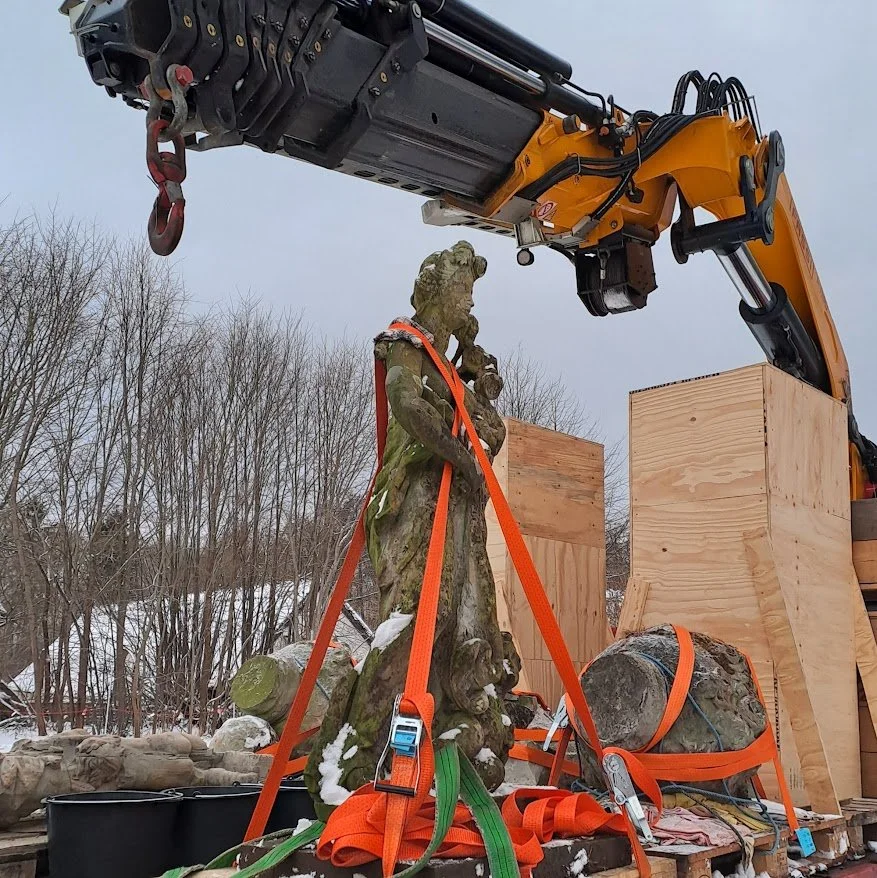

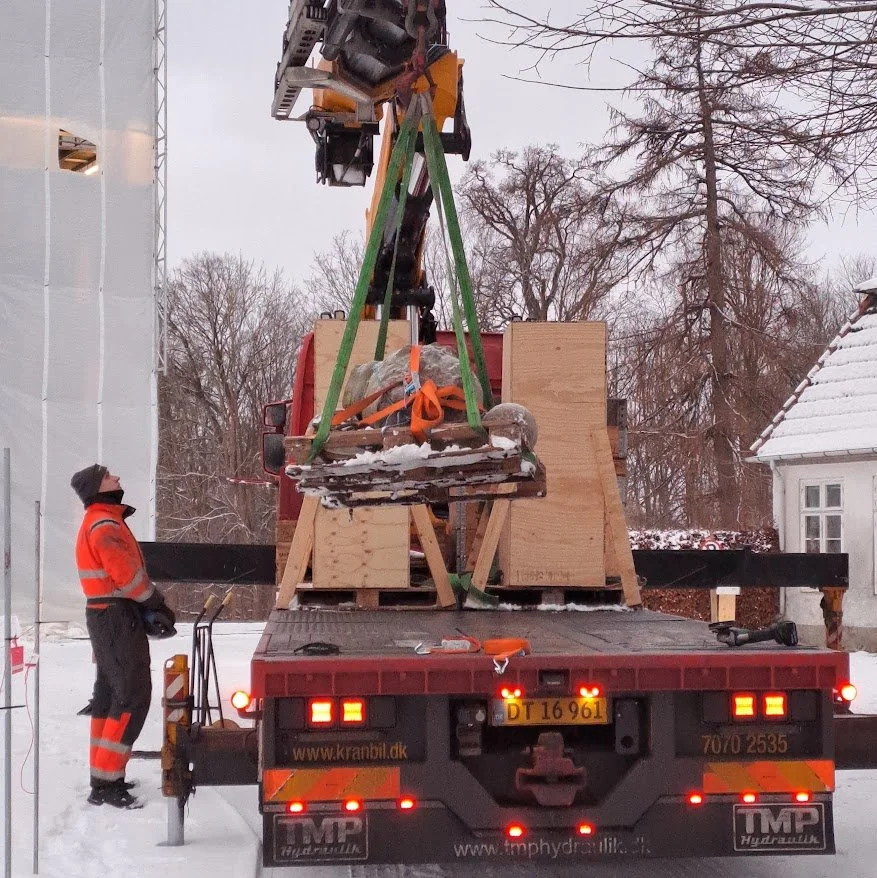

En tidlig januar morgen blev statuerne kørt til Sandstensrestaurering Aps i Vallø. To af statuerne var allerede nedtaget med kran fra husets balustrade og pakket ind til transport, mens den sidste statue skulle hejses op fra haven. Arbejdet med restaurering af figurerne er i fuld gang, og første del af processen er at rense dem for alger og snavs, så deres udtryk og tilstand kommer til synes. Herefter vurderes omfanget af nedbrud på figurerne, og arbejdet tilrettelægges derefter.
December 2025

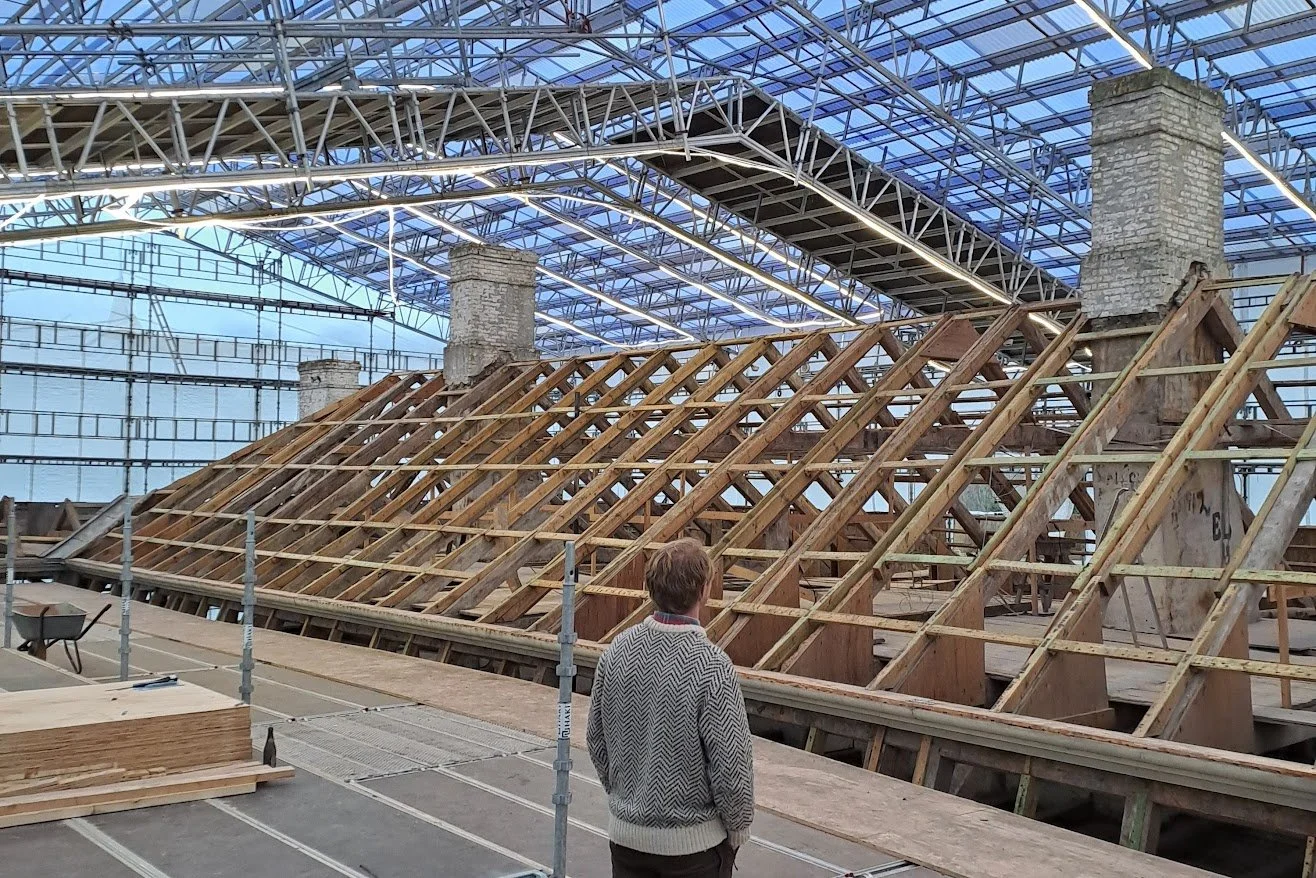

Arbejdet med nedtagning af tegl er færdigt, og der er nu adgang til at besigtige bjælker og spær. Omfanget af slid, skader og muligvis råd i træet vil blive undersøgt, og der vil blive lagt en plan for hel- eller delvis udskiftning af bjælkerne. Nogle af skorstenene er flere steder meget medtagede, og der vil blive brug for helt eller delvist at opmure dem. Der er rigtig mange ubekendte i en restaurering som denne: store dele af de bærende bjælker er skjult under sandstensgesimserne, og det er først når gesimserne bliver taget, at bjælkernes tilstand kommer for dagens lys.
December 2025
Al restaurering udføres i overensstemmelse med Slots- og Kulturstyrelsens anvisninger for fredede bygninger. Der må udelukkende anvendes de samme materialer, der er anvendt ved opførslen, og hvis der skal afviges fra dette, skal det godkendes. F.eks. er den sandsten, der hugges til gesimser og vinduesrammer, fra et andet stenbrud i England, end det oprindelige. Slots- og Kulturstyrelsen har godkendt denne ”Woodkirk” sandsten, da den dels er meget holdbar og del udseendemæssigt er meget lig den oprindelige, som fortsat findes flere steder på bygningen.
December 2025
Det første arbejde, der er gennemført, er saneringen af loftet. Saneringen fjerner blandt andet ”historisk støv”, der potentielt kan indeholde bly fra slottets opførsel samt asbest fra tidligere restaureringer af loft og tag. Al sanering foregår i strenge miljømæssige rammer, der blandt andet kræver beskyttelse, sluser og støvsugning og materialet bortskaffes på sikker vis. Den efterfølgende sandblæsning af facaderne fjerner gammelt puds og kalk helt ind til murværket. Der er også identificeret bly i facade puds, så her har der også været ekstra krav til sikkerhed og bortskaffelse.
November 2025

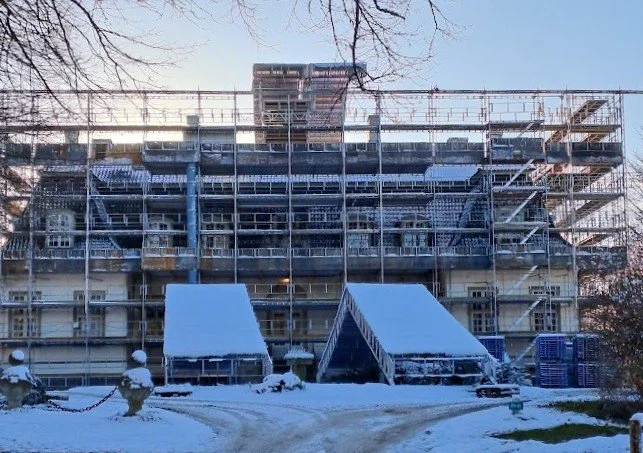

Så er stilladset sat op. Det tog både en masse mandetimer og en stor kran i snevejr til at løfte taget på plads. Stilladset sikrer, at mandskabet kan arbejde effektivt på de mange etager, og at restaureringen kan gennemføres uden stor afhængighed af vejret og de overraskelser, det medfører. Hvis kulden bliver meget hård, kan hele pladsen opvarmes med varme fra det nyopførte træflisfyr.
